R6I6I2K4D可川(一)满铺炭块炉底砌筑满铺炭块炉底有卧砌(层高 345~750mm)和立砌(层高 800~1200mm)两种形式
各层和各列间的炭块均以薄缝连接
垂直缝应不大于 1
5mm,水平缝应不大于 2mm

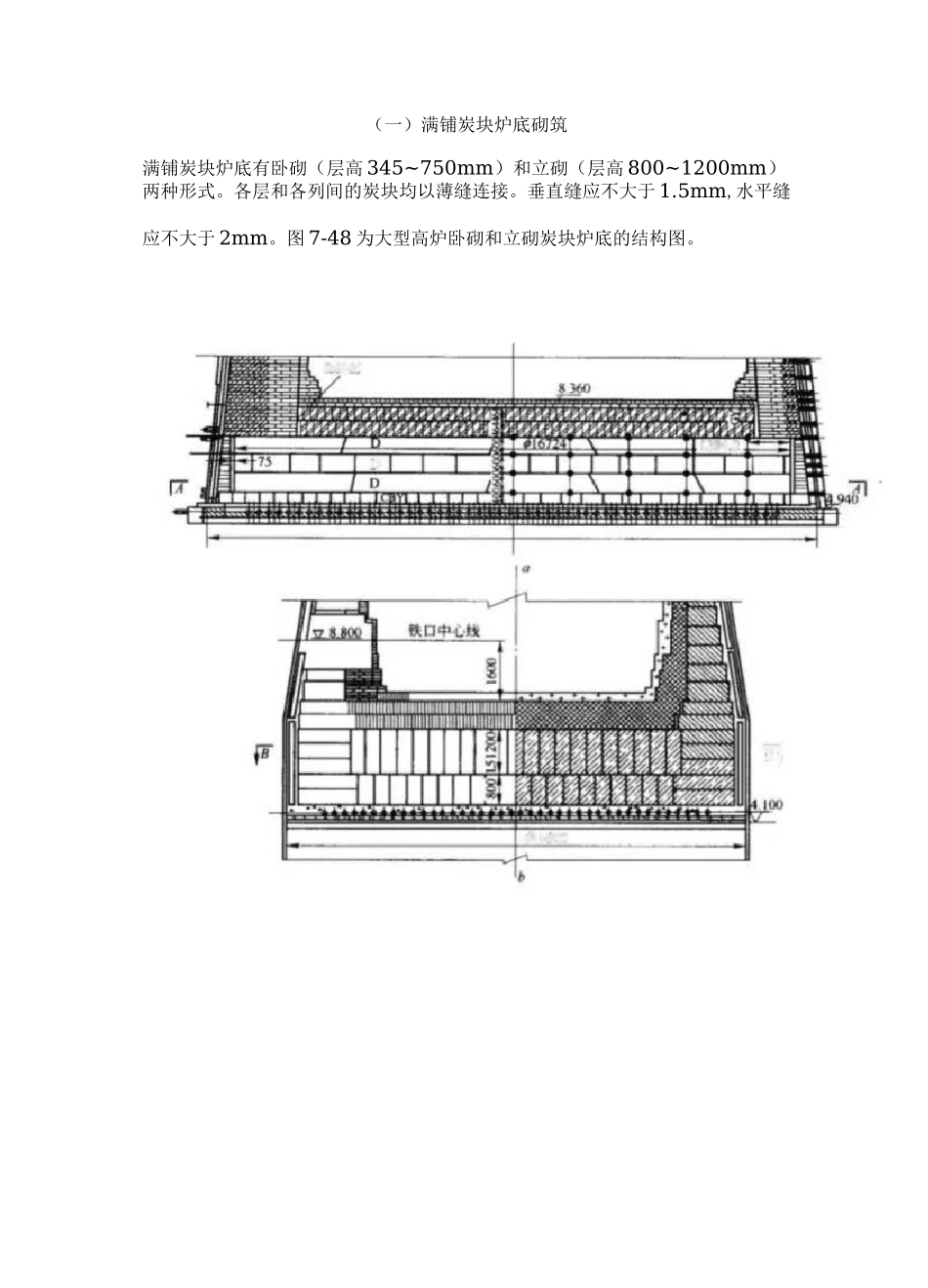

图 7-48 为大型高炉卧砌和立砌炭块炉底的结构图
A—ASJ7-+8 怕屁炭块结构“一卧砌炭块炉碓彳£一立砌炭块炉底a 卧砌炭块炉底的砌筑砌筑前,应测定和画出每层炭块的层高和砖列长缝方向的控制线,即通过出铁口中心返出每层炭块的层高线和十字中心线
同时根据中央炭块列长度,画出端部控制线
大炭块应采用支撑架砌筑
炭砖支撑架主要由固定支撑架和活动支撑杆组成
固定支撑架可用槽钢制作,全部用螺栓连接,便于炉内装卸;也可用方木支撑架加待砌炭块

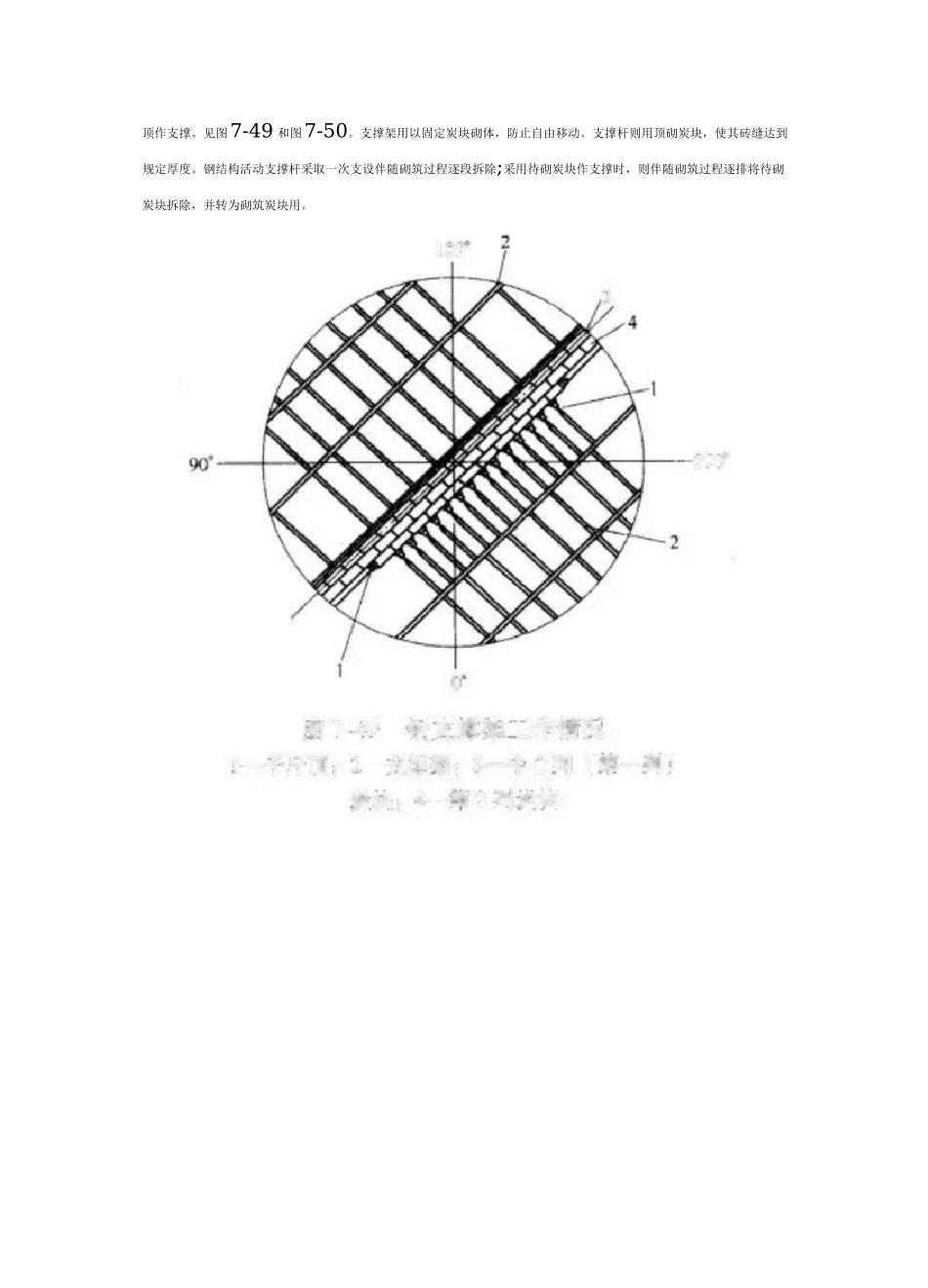

活动支撑杆可用厚擘无缝钢管制作,前端与千斤顶连接,管身为数段短管对接,形成一个可以调节长短的伸缩支撑杆;也可用适当长度的方木加千斤183u图 7・眄钢支撑架工作悄况1—千斤顶:2—支撑架;H-中心列(弟一列】炭块;4—第 2 列境块27顶作支撑
见图7-49 和图7-50
支撑架用以固定炭块砌体,防止自由移动
支撑杆则用顶砌炭块,使其砖缝达到规定厚度
钢结构活动支撑杆采取一次支设伴随砌筑过程逐段拆除;采用待砌炭块作支撑时,则伴随砌筑过程逐排将待砌炭块拆除,并转为砌筑炭块用
2a5m7^50 待砌宾砖支撐工作情况5—诗砌炭破匚 2—千斤頂;鼻一“方木支撑彳斗〜垫板辛>一木楔¥6—木支撐架卧砌炭块炉底是从中心开始的
撂底时,应根据预砌筑的编号,沿中心线准确砌筑中心炭块列
中心列砌完后,再次复查其平面位置、砖缝厚度和表面平整度
然后再砌第 2 列砖
当一侧砌完 3 列以上炭块时,即可两侧同时展开砌筑,但操作千斤顶则必须同步对称进行,否则将导致炭块砌体产生偏离位移
每列砌完 2~3 块即用支撑杆将其顶紧
靠炉壳(或冷却壁)的每列炭块两端
