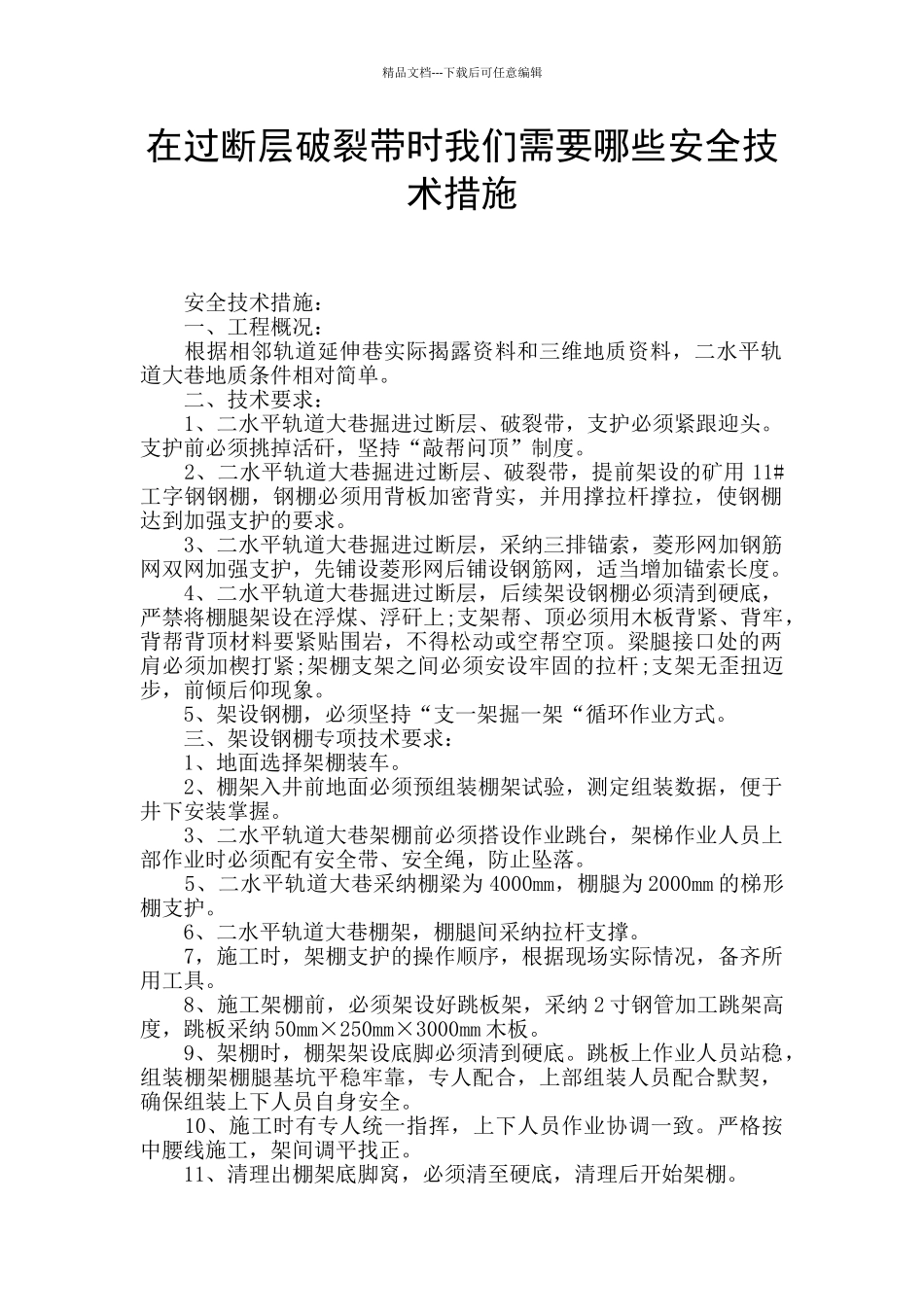

精品文档---下载后可任意编辑在过断层破裂带时我们需要哪些安全技术措施 安全技术措施: 一、工程概况: 根据相邻轨道延伸巷实际揭露资料和三维地质资料,二水平轨道大巷地质条件相对简单
二、技术要求: 1、二水平轨道大巷掘进过断层、破裂带,支护必须紧跟迎头
支护前必须挑掉活矸,坚持“敲帮问顶”制度
2、二水平轨道大巷掘进过断层、破裂带,提前架设的矿用 11#工字钢钢棚,钢棚必须用背板加密背实,并用撑拉杆撑拉,使钢棚达到加强支护的要求
3、二水平轨道大巷掘进过断层,采纳三排锚索,菱形网加钢筋网双网加强支护,先铺设菱形网后铺设钢筋网,适当增加锚索长度
4、二水平轨道大巷掘进过断层,后续架设钢棚必须清到硬底,严禁将棚腿架设在浮煤、浮矸上;支架帮、顶必须用木板背紧、背牢,背帮背顶材料要紧贴围岩,不得松动或空帮空顶
梁腿接口处的两肩必须加楔打紧;架棚支架之间必须安设牢固的拉杆;支架无歪扭迈步,前倾后仰现象
5、架设钢棚,必须坚持“支一架掘一架“循环作业方式
三、架设钢棚专项技术要求: 1、地面选择架棚装车
2、棚架入井前地面必须预组装棚架试验,测定组装数据,便于井下安装掌握
3、二水平轨道大巷架棚前必须搭设作业跳台,架梯作业人员上部作业时必须配有安全带、安全绳,防止坠落

5、二水平轨道大巷采纳棚梁为 4000mm,棚腿为 2000mm 的梯形棚支护
6、二水平轨道大巷棚架,棚腿间采纳拉杆支撑
7,施工时,架棚支护的操作顺序,根据现场实际情况,备齐所用工具
8、施工架棚前,必须架设好跳板架,采纳 2 寸钢管加工跳架高度,跳板采纳 50mm×250mm×3000mm 木板
9、架棚时,棚架架设底脚必须清到硬底
跳板上作业人员站稳,组装棚架棚腿基坑平稳牢靠,专人配合,上部组装人员配合默契,确保组装上下人员自身安全
10、施工时有专人统一指挥,上下人员作业协调一致
