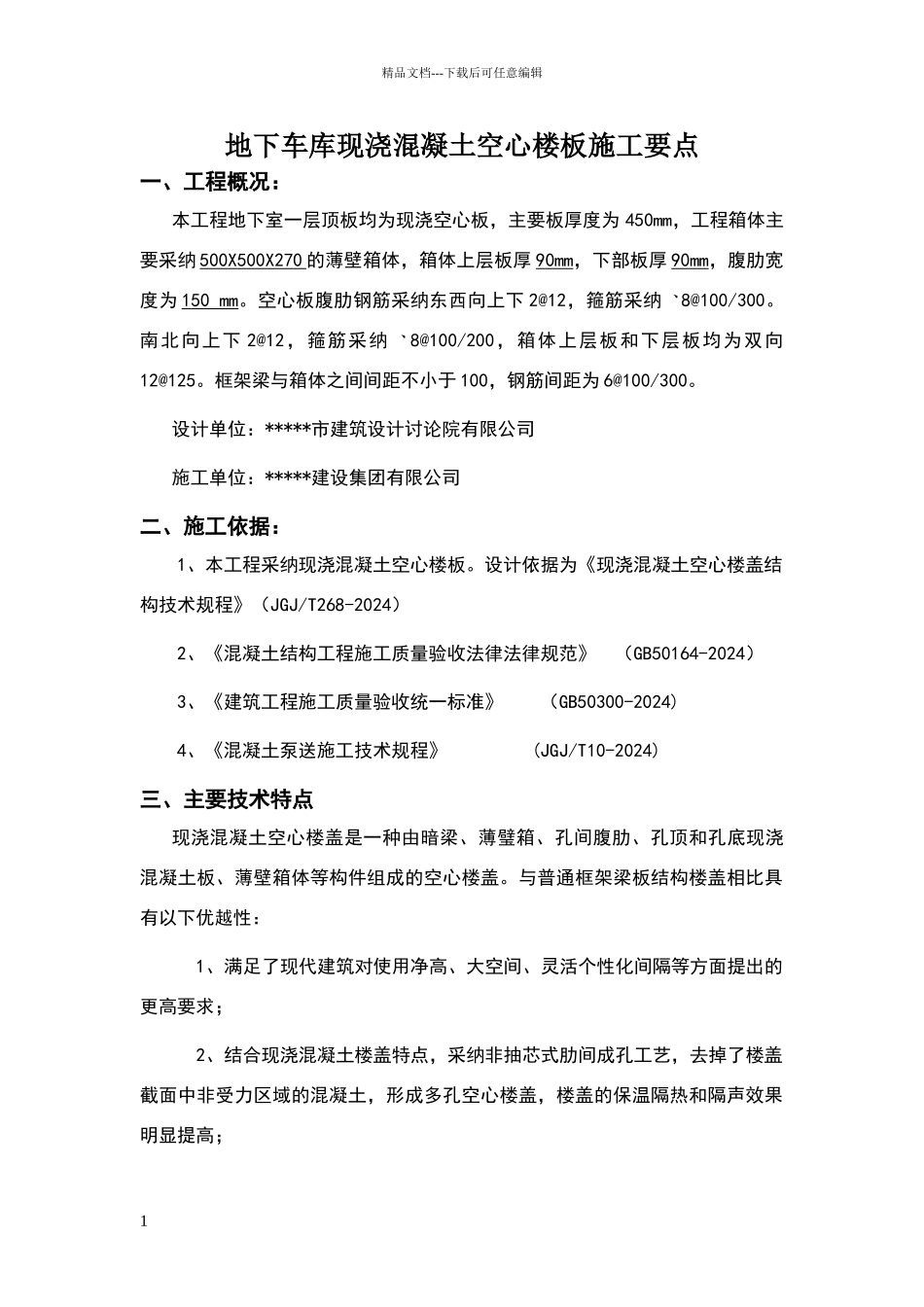

精品文档---下载后可任意编辑地下车库现浇混凝土空心楼板施工要点一、工程概况:本工程地下室一层顶板均为现浇空心板,主要板厚度为 450mm,工程箱体主要采纳 5 00X 5 00X 27 0 的薄壁箱体,箱体上层板厚 9 0mm ,下部板厚 90mm,腹肋宽度为 1 5 0 mm 。空心板腹肋钢筋采纳东西向上下 2@12,箍筋采纳8@100/300。南北向上下 2@12,箍筋采纳8@100/200,箱体上层板和下层板均为双向12@125。框架梁与箱体之间间距不小于 100,钢筋间距为 6@100/300。设计单位:*****市建筑设计讨论院有限公司施工单位:*****建设集团有限公司二、施工依据:1、本工程采纳现浇混凝土空心楼板。设计依据为《现浇混凝土空心楼盖结构技术规程》(JGJ/T268-2024)2、《混凝土结构工程施工质量验收法律法律规范》 (GB50164-2024)3、《建筑工程施工质量验收统一标准》 (GB50300-2024)4、《混凝土泵送施工技术规程》 (JGJ/T10-2024)三、主要技术特点现浇混凝土空心楼盖是一种由暗梁、薄璧箱、孔间腹肋、孔顶和孔底现浇混凝土板、薄壁箱体等构件组成的空心楼盖。与普通框架梁板结构楼盖相比具有以下优越性: 1、满足了现代建筑对使用净高、大空间、灵活个性化间隔等方面提出的更高要求; 2、结合现浇混凝土楼盖特点,采纳非抽芯式肋间成孔工艺,去掉了楼盖截面中非受力区域的混凝土,形成多孔空心楼盖,楼盖的保温隔热和隔声效果明显提高;1精品文档---下载后可任意编辑 3、楼板底可不现凸出的明梁,可省去吊顶,节约了层高及吊顶装修费用;改善了建筑的使用功能,使室内布置更加灵活、更加人性化,符合现代建筑的进展方向; 4、施工模板用量和损耗量均减少,施工简便、速度快,可缩短楼盖施工工期。四、施工工艺流程 薄壁填充箱体现浇混凝土空心楼盖的施工工艺流程见图2精品文档---下载后可任意编辑、墙柱钢筋绑扎、支模测量员定位出挡土墙、框柱控制线,钢筋工依据定位线对钢筋进行调整、绑扎,绑扎完成后经监理验收,具备合模条件。、楼盖支模架及模板安装3楼盖支模架及模板安装墙柱钢筋绑扎、支模在模板上对框架梁、 暗梁、薄璧箱、预留预埋设施等定位划线 安装框架梁、板底、暗梁钢筋、 预埋管线钢筋下料成型暗梁模板钻孔安装薄壁箱体,对箱体进行水平定位及抗浮锚固措施薄璧方箱安装质量验收下薄璧箱计划,向专业厂家生产订购薄璧方箱进场验收板面钢筋安装钢筋隐蔽验收浇筑楼盖混凝土混凝土养护拆 模拆模试验精品文档---下载后可...
