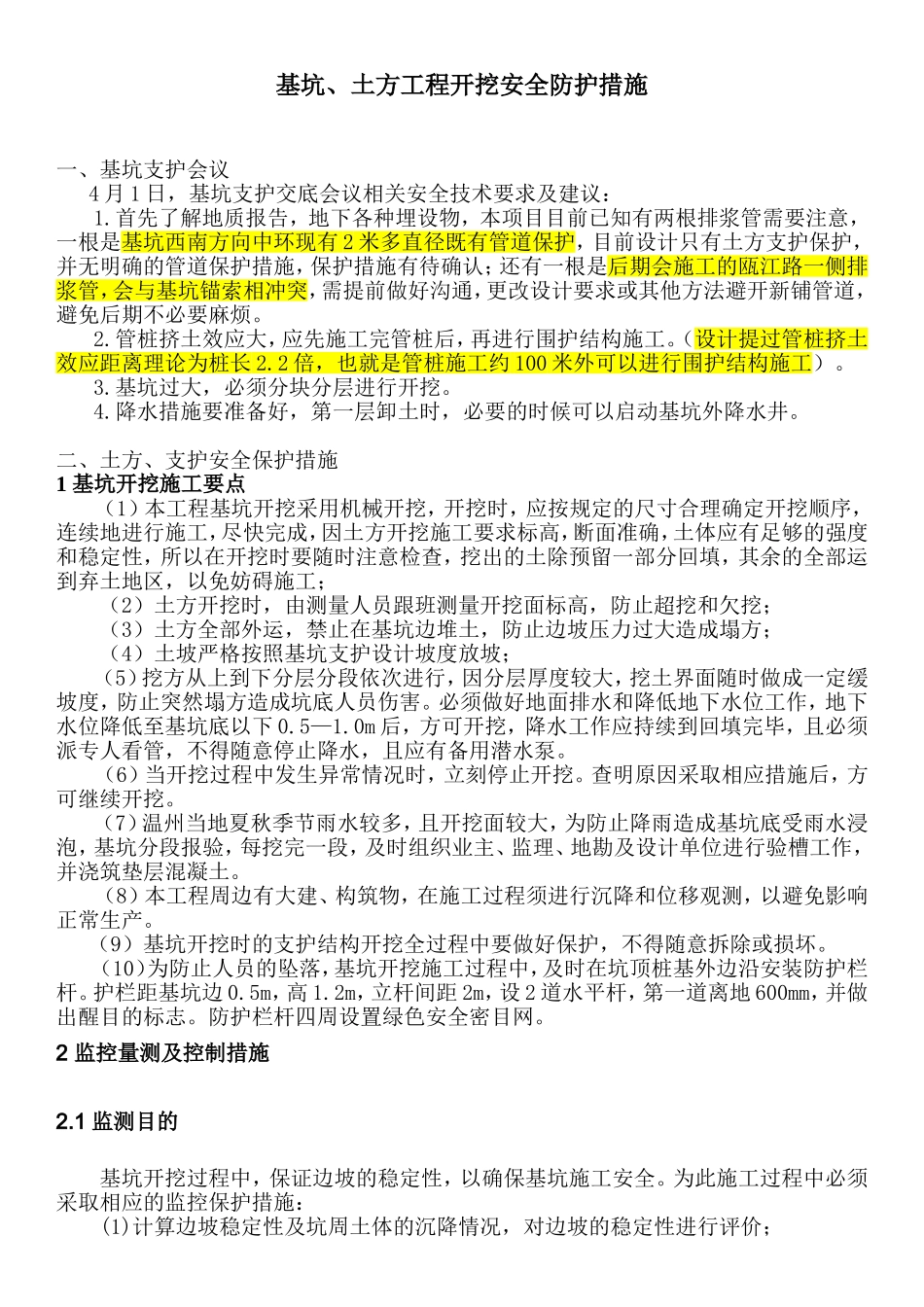

基坑、土方工程开挖安全防护措施一、基坑支护会议4月1日,基坑支护交底会议相关安全技术要求及建议:1
首先了解地质报告,地下各种埋设物,本项目目前已知有两根排浆管需要注意,一根是基坑西南方向中环现有2米多直径既有管道保护,目前设计只有土方支护保护,并无明确的管道保护措施,保护措施有待确认;还有一根是后期会施工的瓯江路一侧排浆管,会与基坑锚索相冲突,需提前做好沟通,更改设计要求或其他方法避开新铺管道,避免后期不必要麻烦
管桩挤土效应大,应先施工完管桩后,再进行围护结构施工
(设计提过管桩挤土效应距离理论为桩长2
2倍,也就是管桩施工约100米外可以进行围护结构施工)
基坑过大,必须分块分层进行开挖
降水措施要准备好,第一层卸土时,必要的时候可以启动基坑外降水井
二、土方、支护安全保护措施1基坑开挖施工要点(1)本工程基坑开挖采用机械开挖,开挖时,应按规定的尺寸合理确定开挖顺序,连续地进行施工,尽快完成,因土方开挖施工要求标高,断面准确,土体应有足够的强度和稳定性,所以在开挖时要随时注意检查,挖出的土除预留一部分回填,其余的全部运到弃土地区,以免妨碍施工;(2)土方开挖时,由测量人员跟班测量开挖面标高,防止超挖和欠挖;(3)土方全部外运,禁止在基坑边堆土,防止边坡压力过大造成塌方;(4)土坡严格按照基坑支护设计坡度放坡;(5)挖方从上到下分层分段依次进行,因分层厚度较大,挖土界面随时做成一定缓坡度,防止突然塌方造成坑底人员伤害
必须做好地面排水和降低地下水位工作,地下水位降低至基坑底以下0
0m后,方可开挖,降水工作应持续到回填完毕,且必须派专人看管,不得随意停止降水,且应有备用潜水泵
(6)当开挖过程中发生异常情况时,立刻停止开挖
查明原因采取相应措施后,方可继续开挖
(7)温州当地夏秋季节雨水较多,且开挖面较大,为防止降雨造成基坑底受雨水浸泡,基坑分段报验
