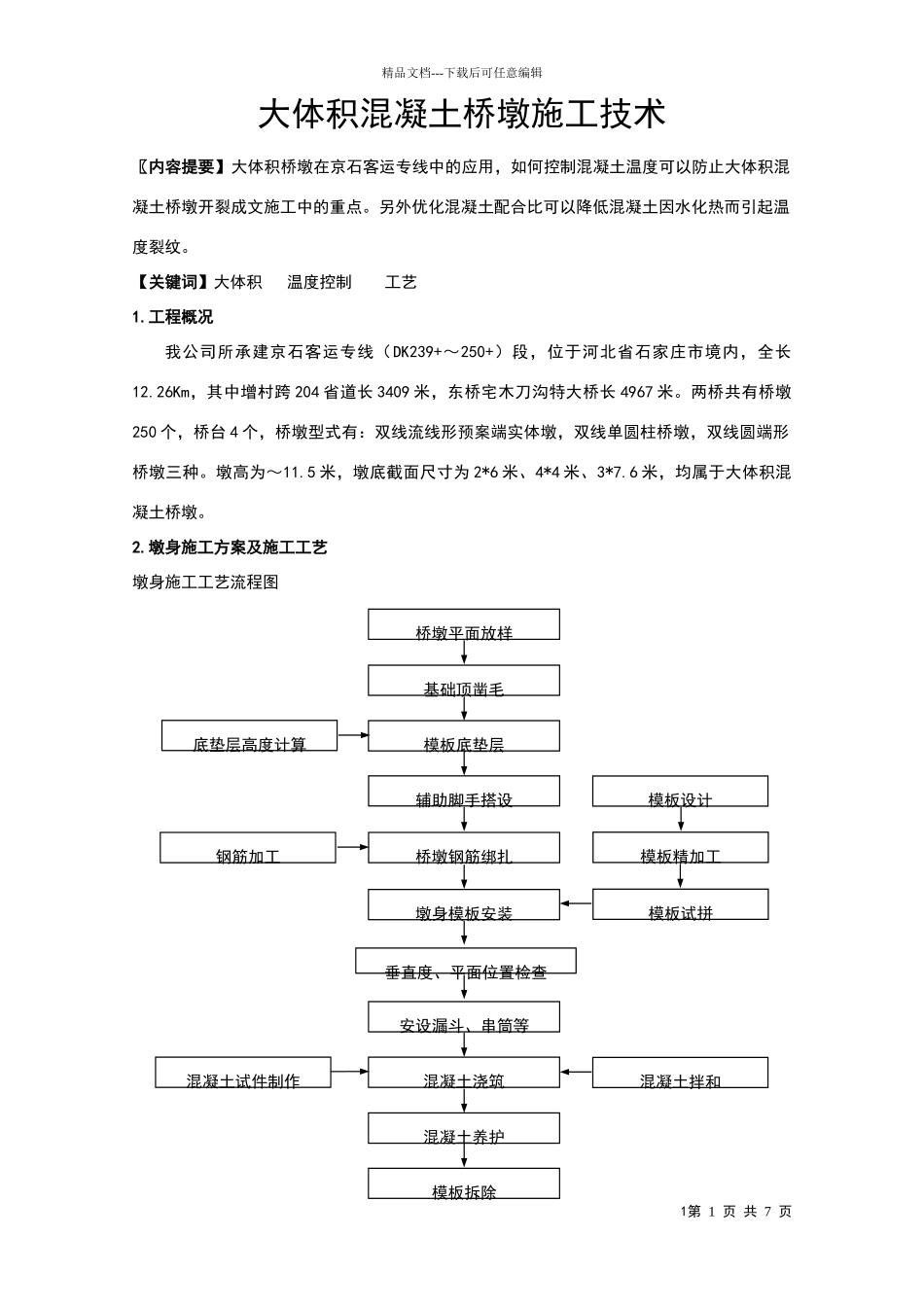

精品文档---下载后可任意编辑大体积混凝土桥墩施工技术〖内容提要】大体积桥墩在京石客运专线中的应用,如何控制混凝土温度可以防止大体积混凝土桥墩开裂成文施工中的重点。另外优化混凝土配合比可以降低混凝土因水化热而引起温度裂纹。【关键词】大体积 温度控制 工艺1.工程概况我公司所承建京石客运专线(DK239+~250+)段,位于河北省石家庄市境内,全长12.26Km,其中增村跨 204 省道长 3409 米,东桥宅木刀沟特大桥长 4967 米。两桥共有桥墩250 个,桥台 4 个,桥墩型式有:双线流线形预案端实体墩,双线单圆柱桥墩,双线圆端形桥墩三种。墩高为~11.5 米,墩底截面尺寸为 2*6 米、4*4 米、3*7.6 米,均属于大体积混凝土桥墩。2.墩身施工方案及施工工艺墩身施工工艺流程图1第 1 页 共 7 页桥墩平面放样基础顶凿毛模板底垫层辅助脚手搭设桥墩钢筋绑扎墩身模板安装垂直度、平面位置检查安设漏斗、串筒等混凝土浇筑混凝土养护模板拆除底垫层高度计算钢筋加工混凝土试件制作模板设计模板精加工模板试拼混凝土拌和精品文档---下载后可任意编辑墩身施工前准备1)承台顶面混凝土、墩身预埋钢筋处理2)桥墩施工前,应将承台顶面浮浆凿除,冲洗干净,修整连接钢筋使其恢复原状。3)测量放样承台顶面混凝土处理完毕后,精确测定出桥墩中线、高程,标出桥墩底面位置,根据墩底高程对支立墩身模板位置用同标号砂浆找平。钢筋制作与安装2.3.1钢筋加工制作与安装1) 钢筋进场时,具有质量保证书和出厂合格证。施工场地试验室按规定进行抽样检测,其技术要求符合现行国家标准的有关规定方投入使用。2) 钢筋进场后,原材料堆放在钢筋棚内,钢筋底用方木垫起 30cm 高,同种规格钢筋堆放一起,并设立醒目的标识牌。3) 钢筋加工制作前,表面有油渍、漆污、浮皮、铁锈等清除干净,钢筋调整顺直,无局部弯曲,加工后表面无削弱钢筋截面的伤痕。采纳冷拉方法矫正直钢筋时,钢筋的矫直伸长率不大于 1%。配料工作以图纸、库存料规格及每一根钢筋的计算长度为依据,计算长度是根据图纸上的设计长度减去钢筋弯曲时产生的伸长等得到。钢筋切断采纳切断机或断丝钳切断。断料前,根据钢筋配料单复核钢筋种类、直径、尺寸、根数,然后依据钢筋原材料长度将同规格的钢筋,按配料单下料长度,进行长短搭配、统筹排料。先断长料,后断短料,尽量减少接头,降低损耗,进行长度测量时,尽量避开使用短尺,以减少累计误差。钢筋加工必须在专用台架上进行...
