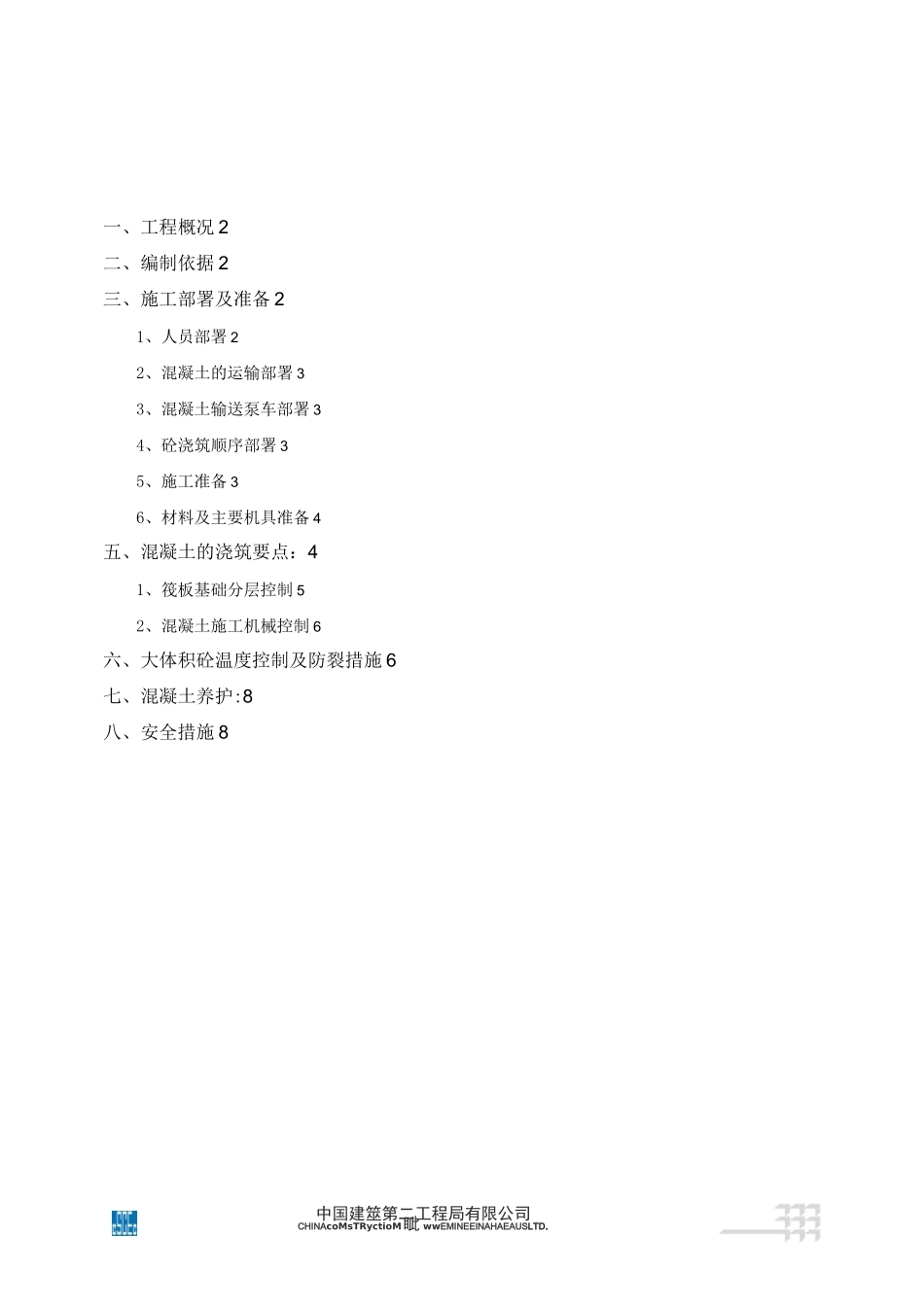

一、工程概况 2二、编制依据 2三、施工部署及准备 21、人员部署 22、混凝土的运输部署 33、混凝土输送泵车部署 34、砼浇筑顺序部署 35、施工准备 36、材料及主要机具准备 4五、混凝土的浇筑要点:41、筏板基础分层控制 52、混凝土施工机械控制 6六、大体积砼温度控制及防裂措施 6七、混凝土养护:8八、安全措施 8中国建筮第二工程局有限公司CHINAcoMsTRyctioM眦 wwEMINEEINAHAEAUSLTD

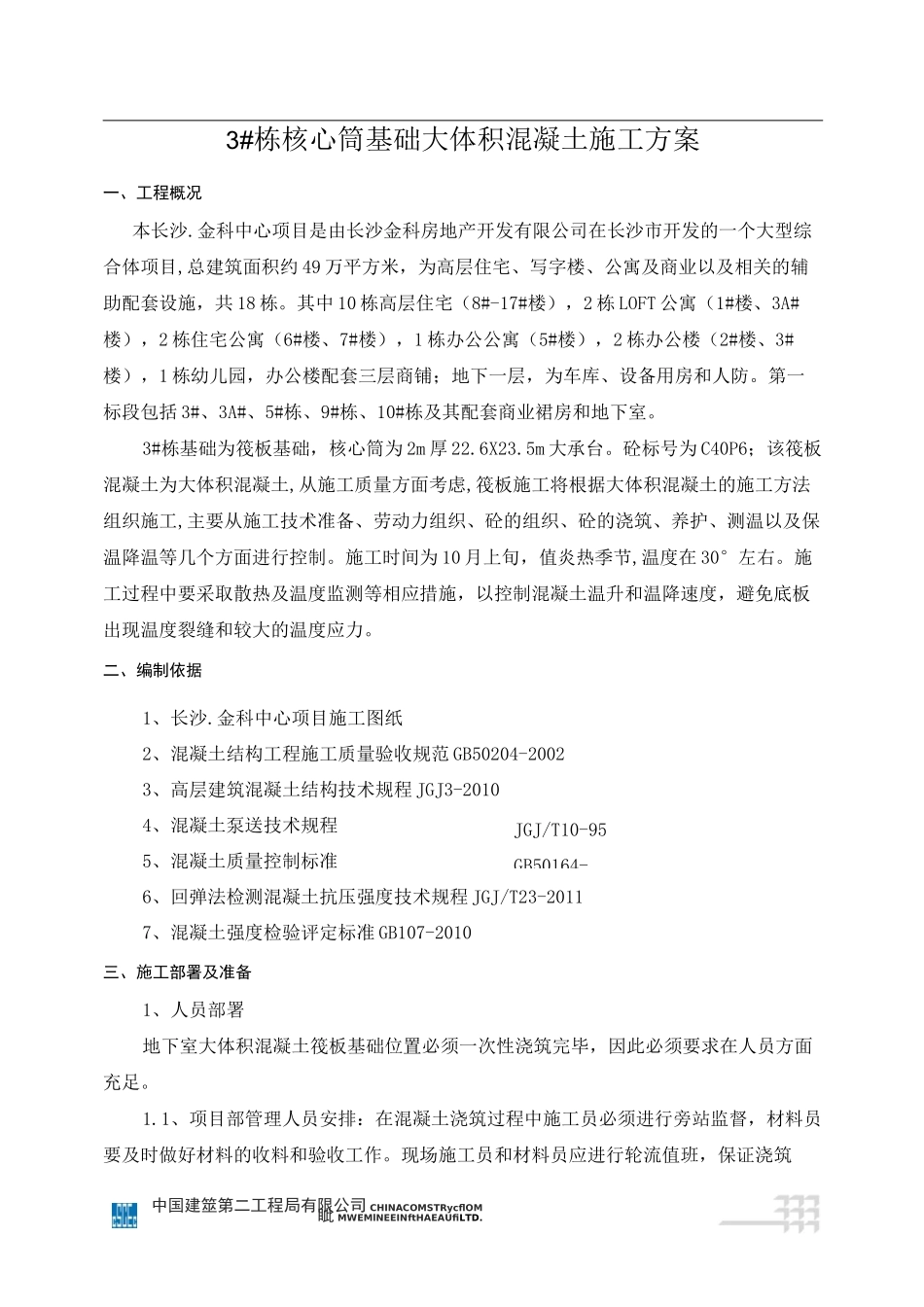

JGJ/T10-95GB50164-3#栋核心筒基础大体积混凝土施工方案一、工程概况本长沙
金科中心项目是由长沙金科房地产开发有限公司在长沙市开发的一个大型综合体项目,总建筑面积约 49 万平方米,为高层住宅、写字楼、公寓及商业以及相关的辅助配套设施,共 18 栋
其中 10 栋高层住宅(8#-17#楼),2 栋 LOFT 公寓(1#楼、3A#楼),2 栋住宅公寓(6#楼、7#楼),1 栋办公公寓(5#楼),2 栋办公楼(2#楼、3#楼),1 栋幼儿园,办公楼配套三层商铺;地下一层,为车库、设备用房和人防
第一标段包括 3#、3A#、5#栋、9#栋、10#栋及其配套商业裙房和地下室
3#栋基础为筏板基础,核心筒为 2m 厚 22
5m 大承台
砼标号为 C40P6;该筏板混凝土为大体积混凝土,从施工质量方面考虑,筏板施工将根据大体积混凝土的施工方法组织施工,主要从施工技术准备、劳动力组织、砼的组织、砼的浇筑、养护、测温以及保温降温等几个方面进行控制
施工时间为 10 月上旬,值炎热季节,温度在 30°左右
施工过程中要采取散热及温度监测等相应措施,以控制混凝土温升和温降速度,避免底板出现温度裂缝和较大的温度应力
二、编制依据1、长沙
金科中心项目施工图纸2、混凝土结构工程施工质量验收规范 GB50204-20023、高层建筑混凝土结构技术规
