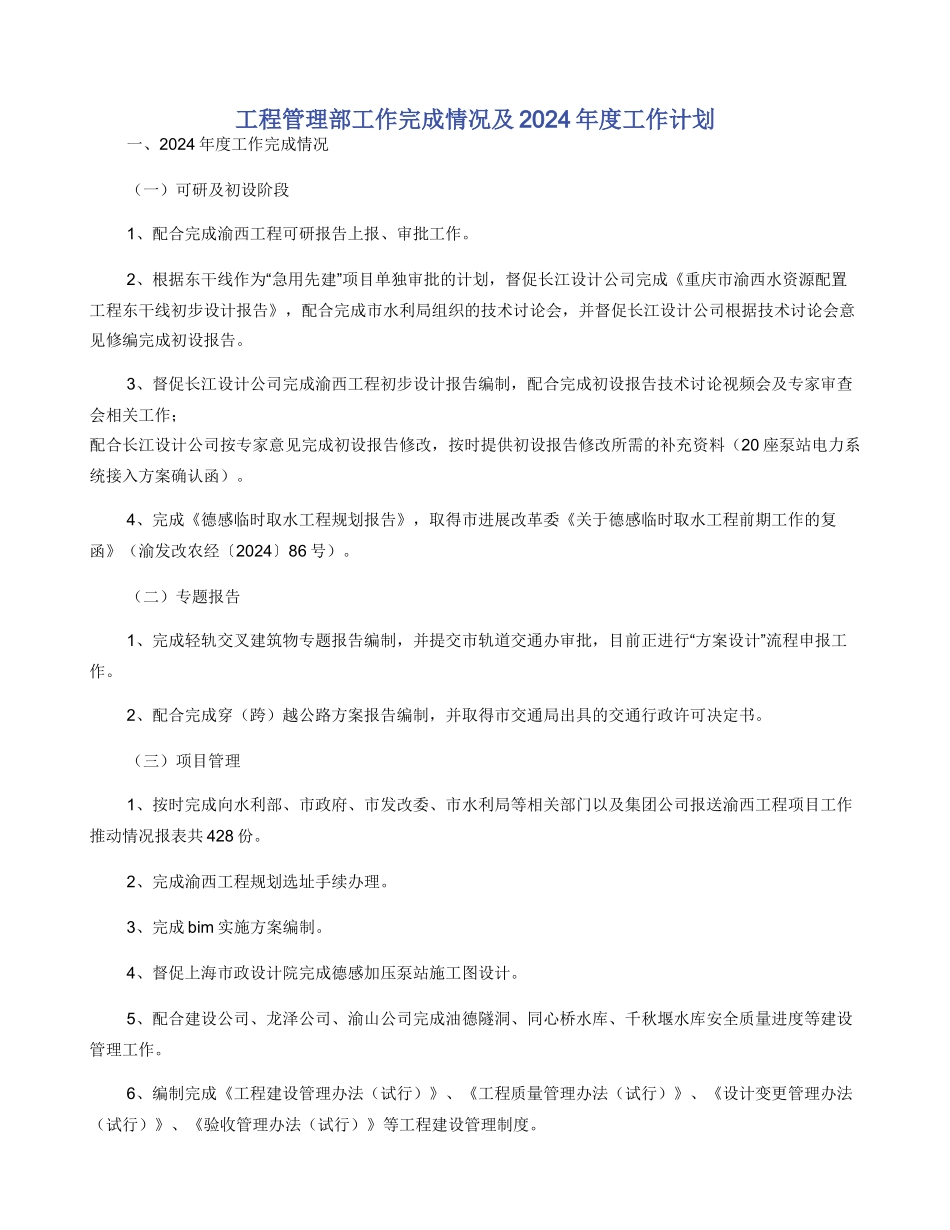

工程管理部工作完成情况及 2024 年度工作计划一、2024 年度工作完成情况(一)可研及初设阶段1、配合完成渝西工程可研报告上报、审批工作
2、根据东干线作为“急用先建”项目单独审批的计划,督促长江设计公司完成《重庆市渝西水资源配置工程东干线初步设计报告》,配合完成市水利局组织的技术讨论会,并督促长江设计公司根据技术讨论会意见修编完成初设报告
3、督促长江设计公司完成渝西工程初步设计报告编制,配合完成初设报告技术讨论视频会及专家审查会相关工作;配合长江设计公司按专家意见完成初设报告修改,按时提供初设报告修改所需的补充资料(20 座泵站电力系统接入方案确认函)
4、完成《德感临时取水工程规划报告》,取得市进展改革委《关于德感临时取水工程前期工作的复函》(渝发改农经〔2024〕86 号)
(二)专题报告1、完成轻轨交叉建筑物专题报告编制,并提交市轨道交通办审批,目前正进行“方案设计”流程申报工作
2、配合完成穿(跨)越公路方案报告编制,并取得市交通局出具的交通行政许可决定书
(三)项目管理1、按时完成向水利部、市政府、市发改委、市水利局等相关部门以及集团公司报送渝西工程项目工作推动情况报表共 428 份
2、完成渝西工程规划选址手续办理
3、完成 bim 实施方案编制
4、督促上海市政设计院完成德感加压泵站施工图设计
5、配合建设公司、龙泽公司、渝山公司完成油德隧洞、同心桥水库、千秋堰水库安全质量进度等建设管理工作
6、编制完成《工程建设管理办法(试行)》、《工程质量管理办法(试行)》、《设计变更管理办法(试行)》、《验收管理办法(试行)》等工程建设管理制度

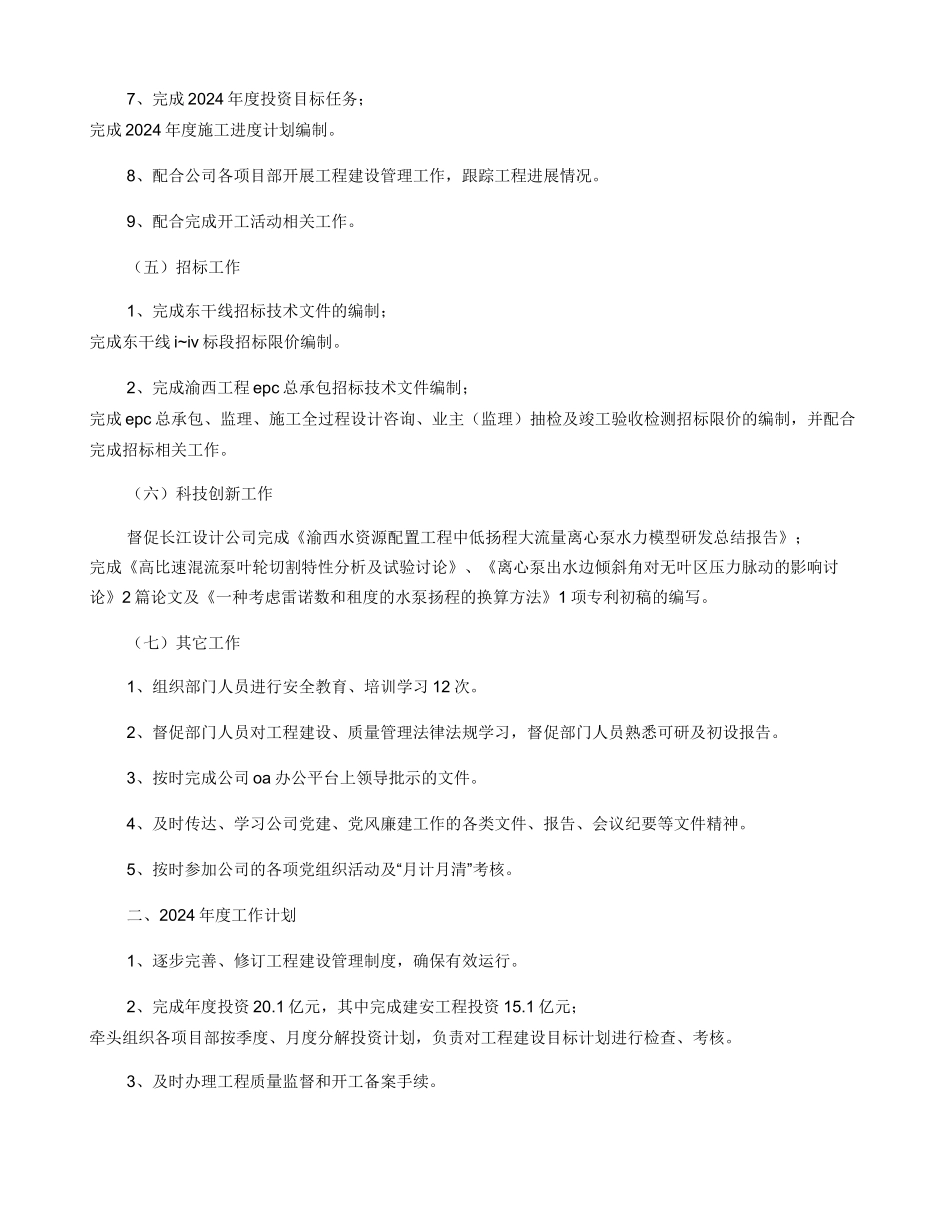

7、完成 2024 年度投资目标任务;完成 2024 年度施工进度计划编制
8、配合公司各项目部开展工程建设管理工作,跟踪工程进展情况
9、配合完成开工活动相关工作

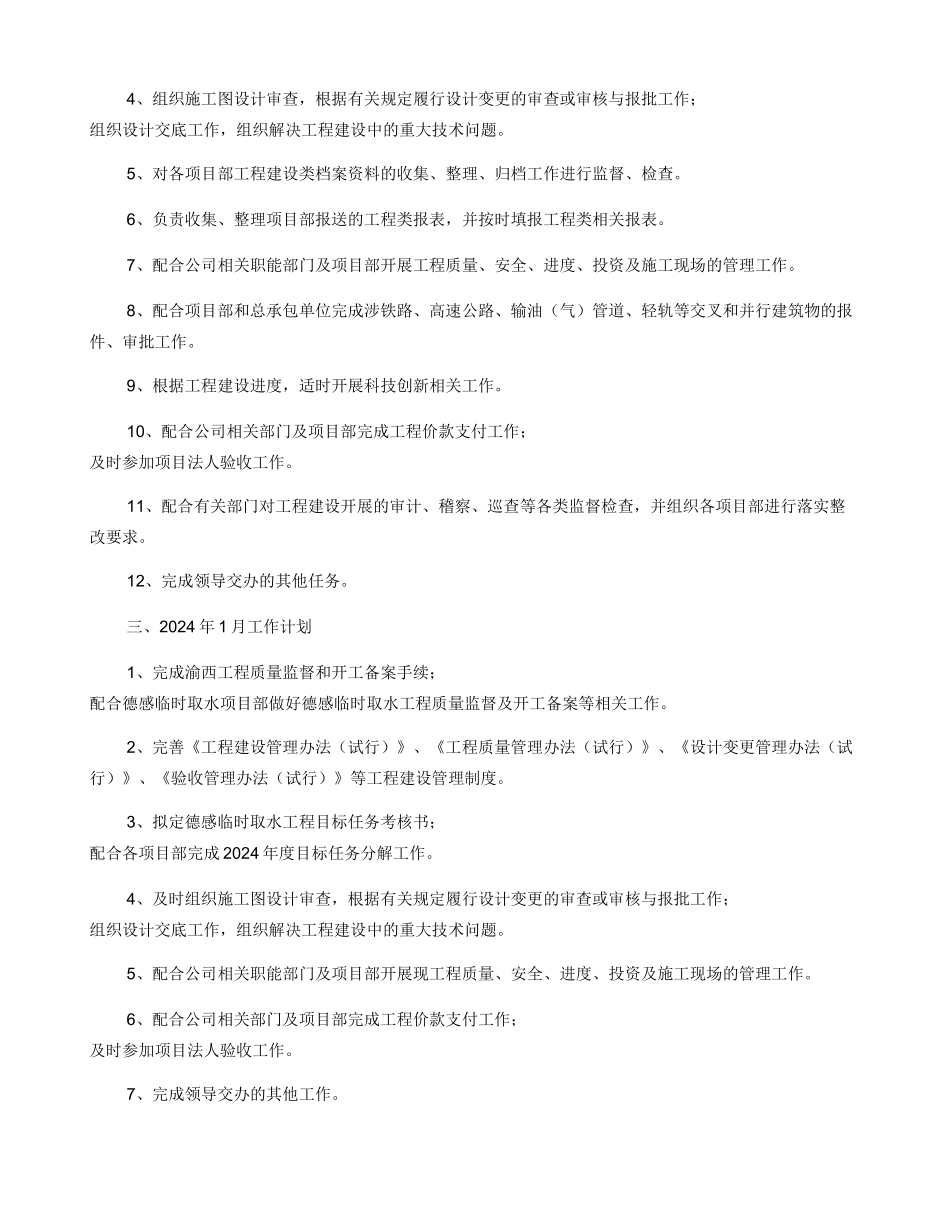

(五)招标工作1、完成东干线招标技术文件的编制;完成东
