电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

隐蔽工程验收要点

隐蔽工程验收要点_第1页
隐蔽工程验收要点_第2页

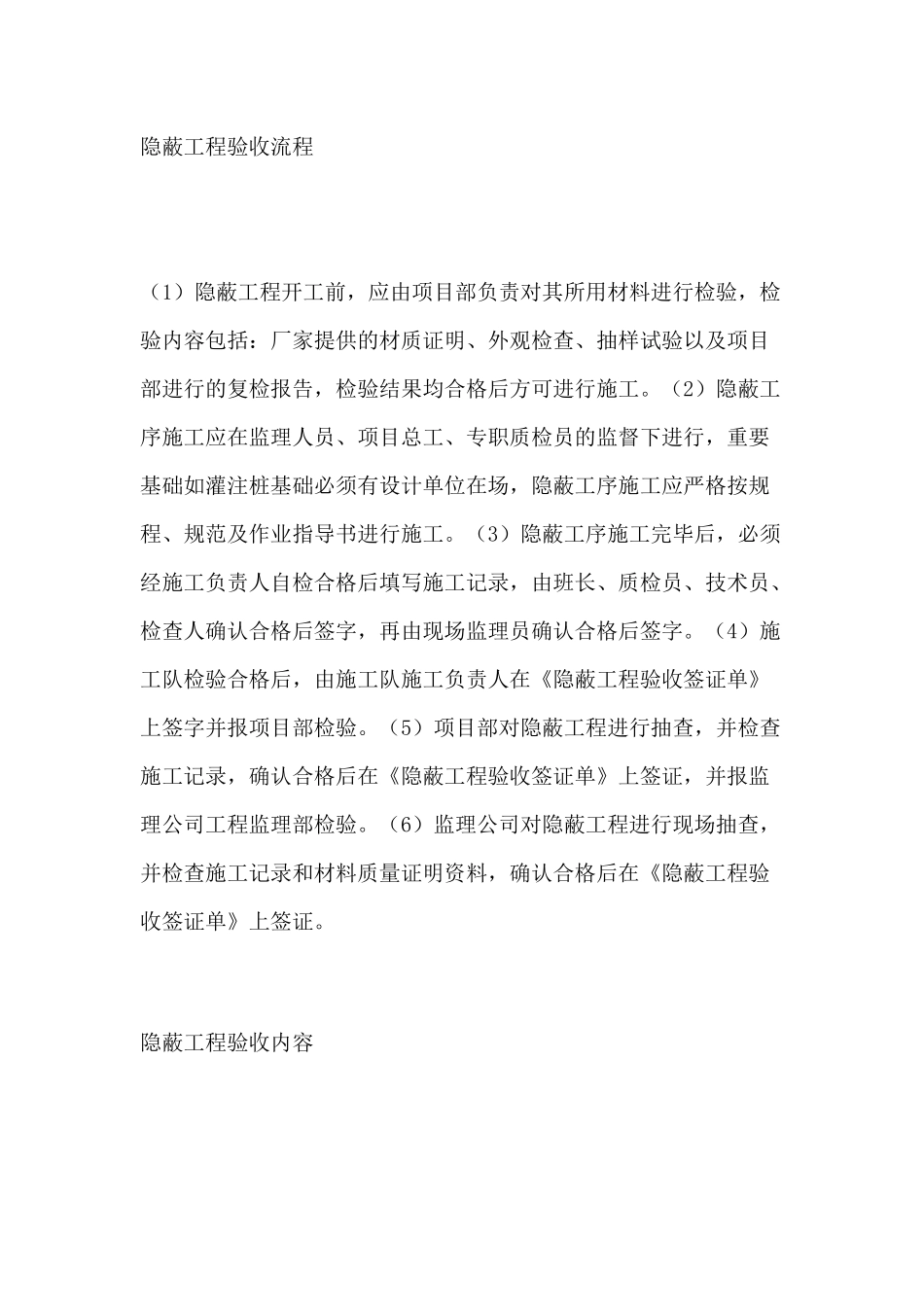

隐蔽工程验收流程(1)隐蔽工程开工前,应由项目部负责对其所用材料进行检验,检验内容包括:厂家提供的材质证明、外观检查、抽样试验以及项目部进行的复检报告,检验结果均合格后方可进行施工。(2)隐蔽工序施工应在监理人员、项目总工、专职质检员的监督下进行,重要基础如灌注桩基础必须有设计单位在场,隐蔽工序施工应严格按规程、规范及作业指导书进行施工。(3)隐蔽工序施工完毕后,必须经施工负责人自检合格后填写施工记录,由班长、质检员、技术员、检查人确认合格后签字,再由现场监理员确认合格后签字。(4)施工队检验合格后,由施工队施工负责人在《隐蔽工程验收签证单》上签字并报项目部检验。(5)项目部对隐蔽工程进行抽查,并检查施工记录,确认合格后在《隐蔽工程验收签证单》上签证,并报监理公司工程监理部检验。(6)监理公司对隐蔽工程进行现场抽查,并检查施工记录和材料质量证明资料,确认合格后在《隐蔽工程验收签证单》上签证。隐蔽工程验收内容➤ 桩基工程(1)桩基轴线及样桩放线定位及复核记录。(2)打(压)桩施工记录、灌注桩成桩施工记录。(3)预制桩接桩,灌注桩钻孔、清孔,钢筋笼制作、吊放及混凝土灌注。(4)桩位轴线偏差和标高验收记录(若桩顶标高与施工现场场地标高相同时,应在桩基工程施工结束后进行)。➤ 基础工程(1)轴线:施工单位填报施工测量报验单(报验申请单),附施工测量放线复核单。(2)挖土(包括设计标高、暗浜、地质、基槽宽度、长度、放坡、坡度):施工单位填报地基验槽记录。(3)垫层(包括标高、长度、厚度、宽度、混凝土强度等级)。(4)底板钢筋(包括品种、规格、数量、搭接长度、箍筋间距、保护层厚度、预埋件数量位置)。(5)混凝土(包括断面尺寸,标高,是否有蜂窝、麻面、露筋,混凝土强度等级):混凝土浇灌令、混凝土级配单。(6)基础墙(包括标高、大放脚尺寸、砌筑砂浆强度):砂浆级配单。(7)防潮层钢筋(包括数量、规格、品种、搭接长度)。(8)架空板安装(包括楼板型号、下底板的离缝、搁置长度、硬找平、软坐灰;架空板锚固筋数量、规格、长度)。➤ 主体工程(1)轴线及放样(每一层)。(2)柱、梁、楼梯、板钢筋(包括数量、规格、品种、搭接长度、焊接情况、保护层厚度、箍筋间距、预埋件等,每层一次),巡视旁站记录。(3)雨篷、阳台、空调板等悬臂部位钢筋(每层一次),巡视旁站记录。(4)混凝土(包括表面质量、强度等级、每层一次),...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

老魏文库+ 关注
实名认证
内容提供者

代课老师,安全培训师

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
