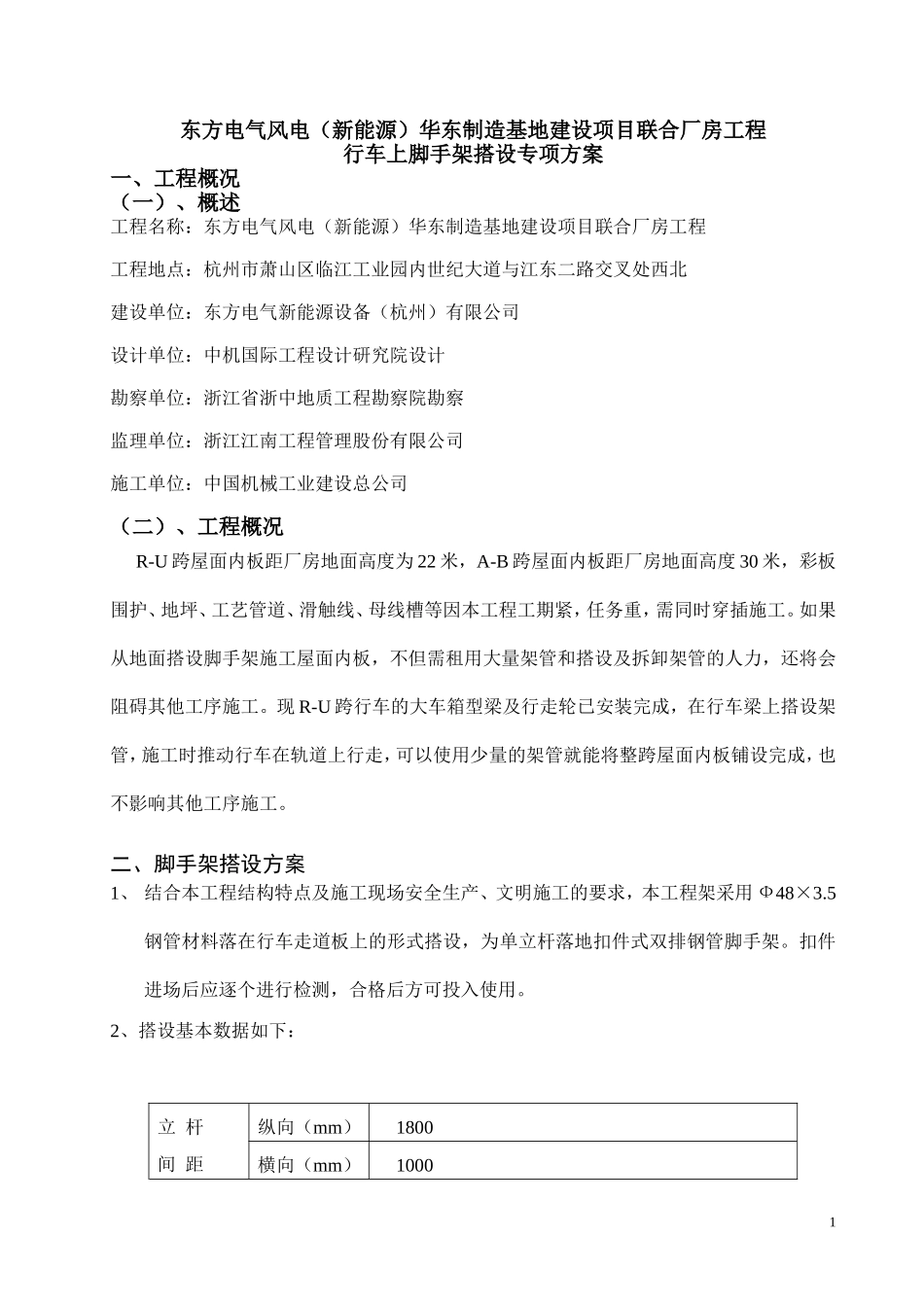

东方电气风电(新能源)华东制造基地建设项目联合厂房工程行车上脚手架搭设专项方案一、工程概况(一)、概述工程名称:东方电气风电(新能源)华东制造基地建设项目联合厂房工程工程地点:杭州市萧山区临江工业园内世纪大道与江东二路交叉处西北建设单位:东方电气新能源设备(杭州)有限公司设计单位:中机国际工程设计研究院设计勘察单位:浙江省浙中地质工程勘察院勘察监理单位:浙江江南工程管理股份有限公司施工单位:中国机械工业建设总公司(二)、工程概况 R-U 跨屋面内板距厂房地面高度为 22 米,A-B 跨屋面内板距厂房地面高度 30 米,彩板围护、地坪、工艺管道、滑触线、母线槽等因本工程工期紧,任务重,需同时穿插施工
如果从地面搭设脚手架施工屋面内板,不但需租用大量架管和搭设及拆卸架管的人力,还将会阻碍其他工序施工
现 R-U 跨行车的大车箱型梁及行走轮已安装完成,在行车梁上搭设架管,施工时推动行车在轨道上行走,可以使用少量的架管就能将整跨屋面内板铺设完成,也不影响其他工序施工
二、脚手架搭设方案1、 结合本工程结构特点及施工现场安全生产、文明施工的要求,本工程架采用 Ф48×3
5钢管材料落在行车走道板上的形式搭设,为单立杆落地扣件式双排钢管脚手架
扣件进场后应逐个进行检测,合格后方可投入使用

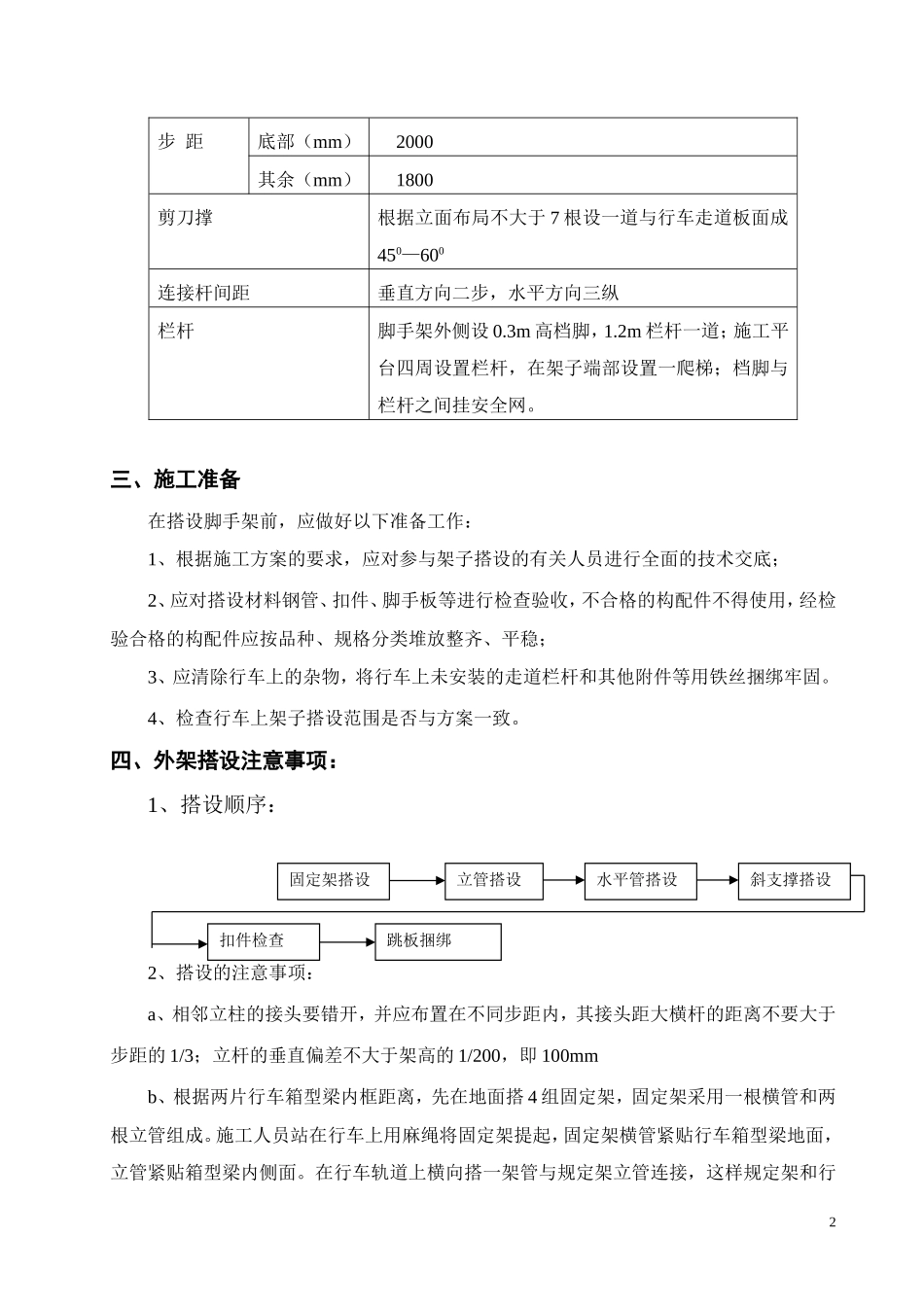

2、搭设基本数据如下:立 杆间 距纵向(mm)1800横向(mm)10001步 距底部(mm)2000其余(mm)1800剪刀撑根据立面布局不大于 7 根设一道与行车走道板面成450—600连接杆间距垂直方向二步,水平方向三纵栏杆脚手架外侧设 0
3m 高档脚,1
2m 栏杆一道;施工平台四周设置栏杆,在架子端部设置一爬梯;档脚与栏杆之间挂安全网

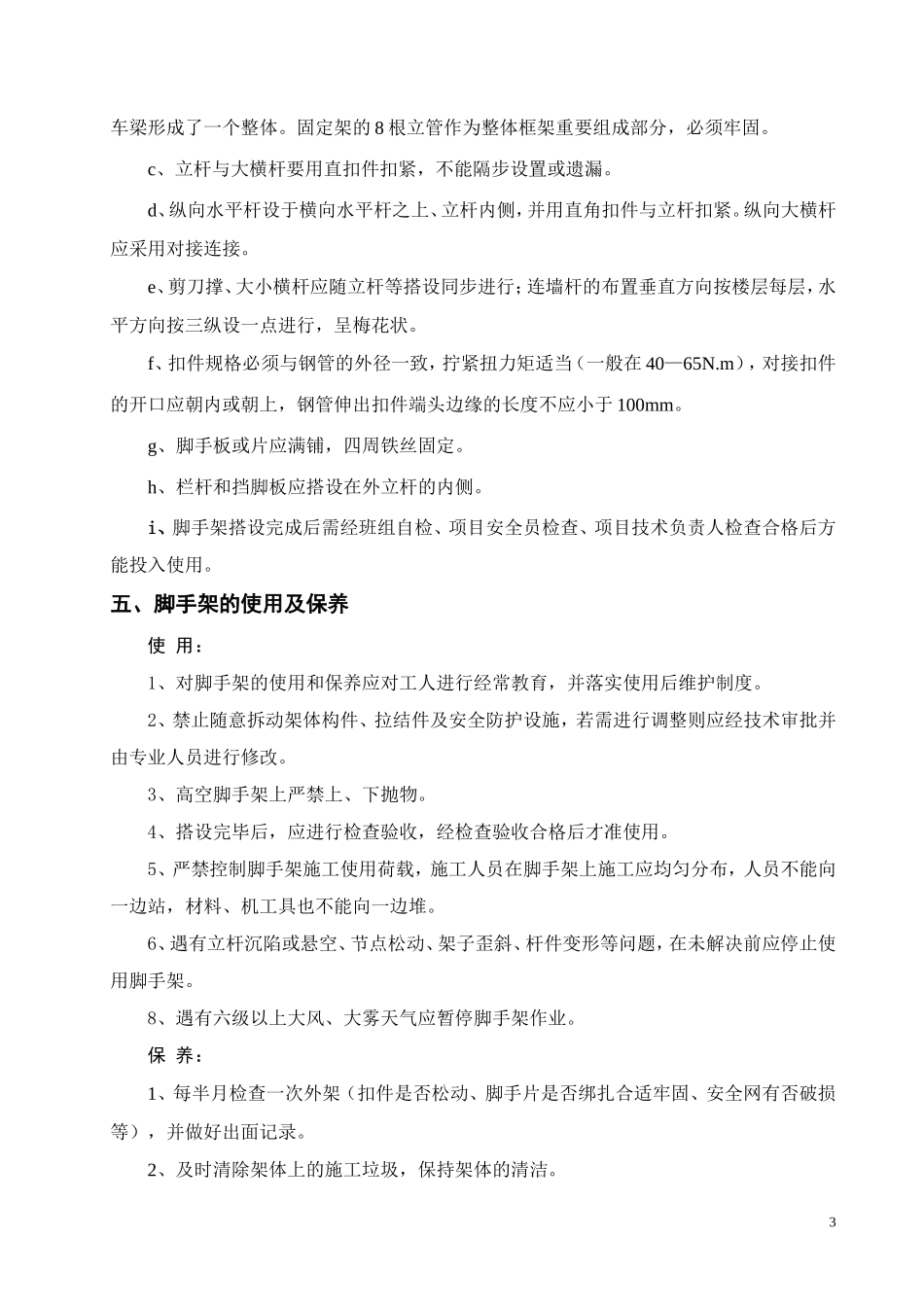

三、施工准备在搭设脚手架前,应做好以下准备工作:1、根据施工方案的要求,应对参与架子搭设的有关人员进行全面的技术交底;2、应对搭设材料钢管、扣件、脚手板等进
