探槽 zhping 1 探槽 探槽(investigation pit)一般采用与岩层或矿层走向近似垂直的方向,长度可根据用途和地质情况决定
槽探施工要求槽形完整、断面呈梯形、槽帮平滑、槽底平整
槽底宽不小于 0
6m,掘进深度应进入新鲜基岩0
地质编录在探槽施工终止后由地质人员及时进行,采用1/100的比例尺编录一壁一底
若两壁地质现象变化较大的,则编录两壁一底
编录过程要记录岩层分层、岩性、矿化等地质现象,同时现场绘制 1/100的素描图
0 探槽布置原则 探槽是用于揭露地质体(矿层、矿脉、地层、构造及岩性等)为目的,一般垂直矿体(层)走向(或构造线的走向),按一定间距布置,与勘探线要一致,探槽一定要贯通矿体厚度(或主要构造)

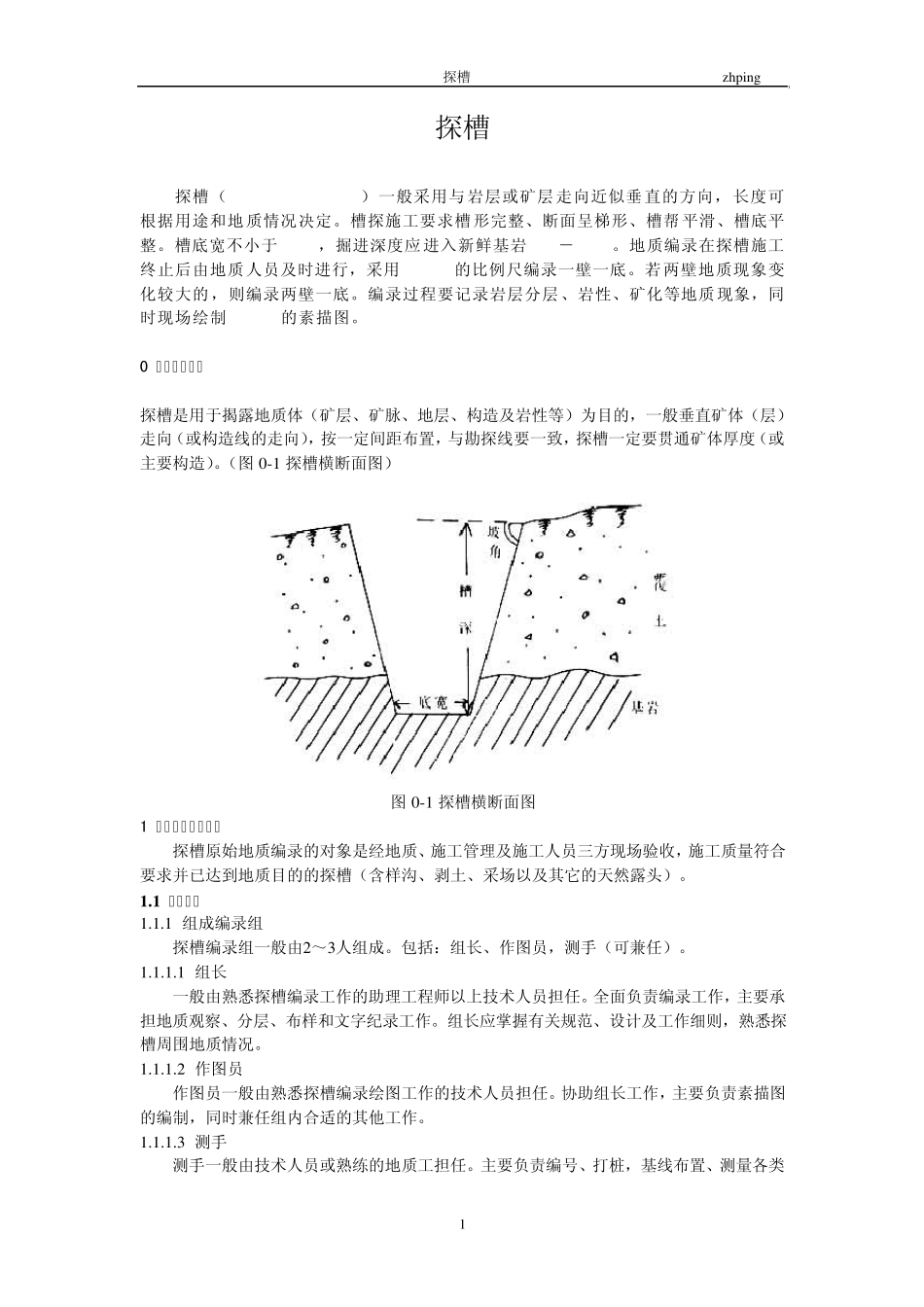

(图 0-1 探槽横断面图) 图 0-1 探槽横断面图 1 探槽原始地质编录 探槽原始地质编录的对象是经地质、施工管理及施工人员三方现场验收,施工质量符合要求并已达到地质目的的探槽(含样沟、剥土、采场以及其它的天然露头)
1 准备工作 1
1 组成编录组 探槽编录组一般由2~3人组成
包括:组长、作图员,测手(可兼任)
1 组长 一般由熟悉探槽编录工作的助理工程师以上技术人员担任
全面负责编录工作,主要承担地质观察、分层、布样和文字纪录工作
组长应掌握有关规范、设计及工作细则,熟悉探槽周围地质情况
2 作图员 作图员一般由熟悉探槽编录绘图工作的技术人员担任
协助组长工作,主要负责素描图的编制,同时兼任组内合适的其他工作
3 测手 测手一般由技术人员或熟练的地质工担任

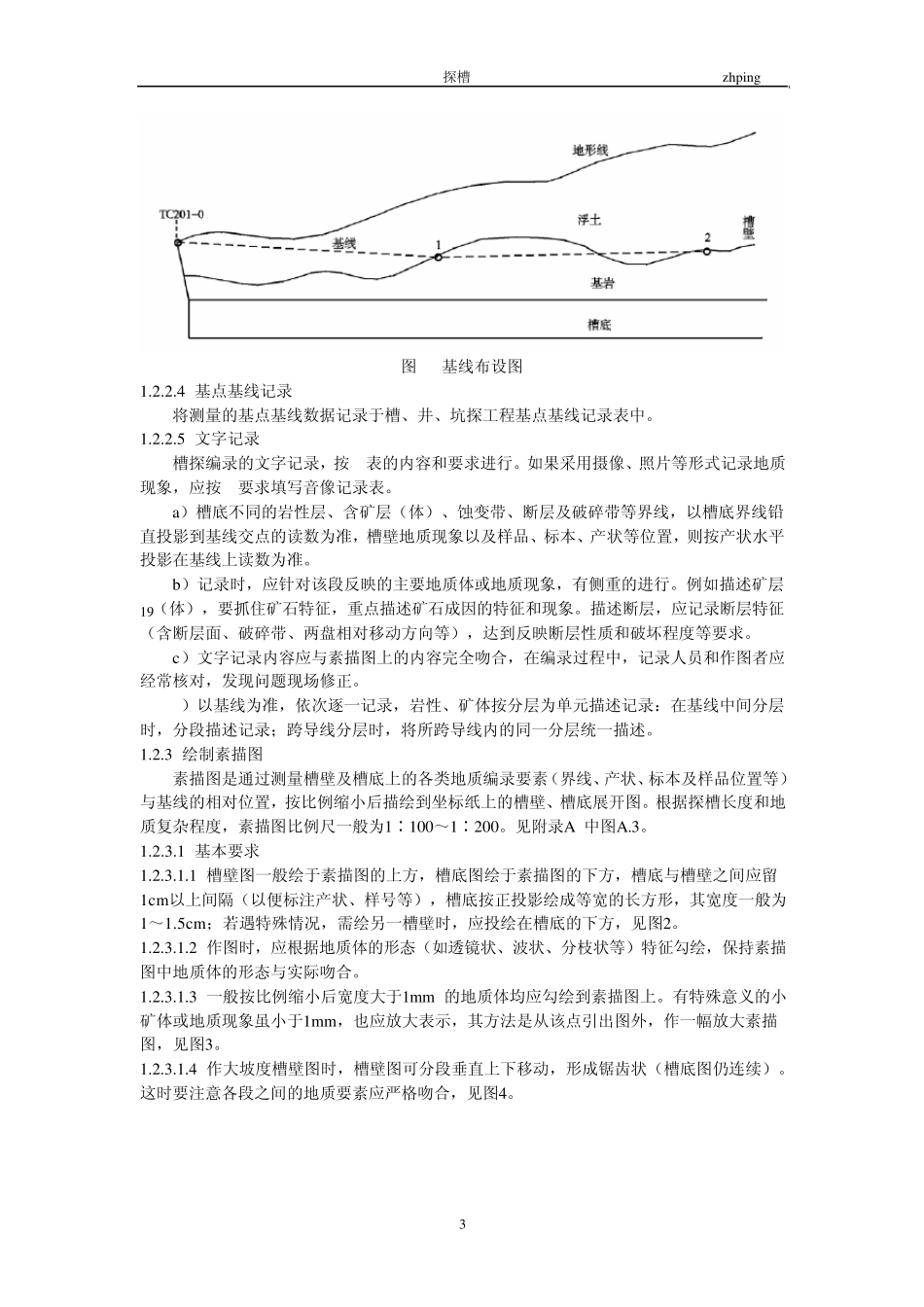

主要负责编号、打桩,基线布置、测量各类 探槽 zhping 2 数据、采集标本及各种拣块样
2 原始地质编录 1
1 观察、分层、布样 组长带领编录人员共同观察拟编录探槽中的地质现象(必要时还应观察探槽
