一、工程规模及概况 本工程为鄂尔多斯市中心城市供水工程的一级加压站至二级加压站全段输水管线(K0+000-K13+986
72)、二级加压站至三级加压站部分输水管线(K0+000-K2+100)施工工程
管道材料采用 DN1200 球墨铸铁管,全线长度 16086
72 米,沿线为耕地内有光缆、电缆、输水管及水浇地输水安管等设施,为确保其安全,本施工段需进行人工探槽后开始沟槽开挖施工
二、编写依据; (1)有关规定(工期、质量、文明、安全与设计图纸) (2)施工现场条件,水文地质条件
(3)相关施工技术规范,验收标准、劳动定额、工期
自身的技术力量、劳动力、机械设备情况
三、施工准备 完善的施工准备是确保工程质量和进度的必要条件,根据工程特点,认真而充分的搞好项目施工准备工作,才能保证有计划、有步骤、有组织的展开工程施工,减少因施工准备不充分而引起的施工顺序混乱及停工现象,为连续均衡生 产 创 造 条件
1、测 量准备: 拟 投 入 全站仪 1 台 、DS3 水准仪 2 台
2、人员 准备: 工程项目负 责 人: 1 名 ,工程项目技术负 责 人: 1 名 ,施工队 员1 名 ,技术员 : 1名 ,施工队 长: 2 名 ,力工: 22 名

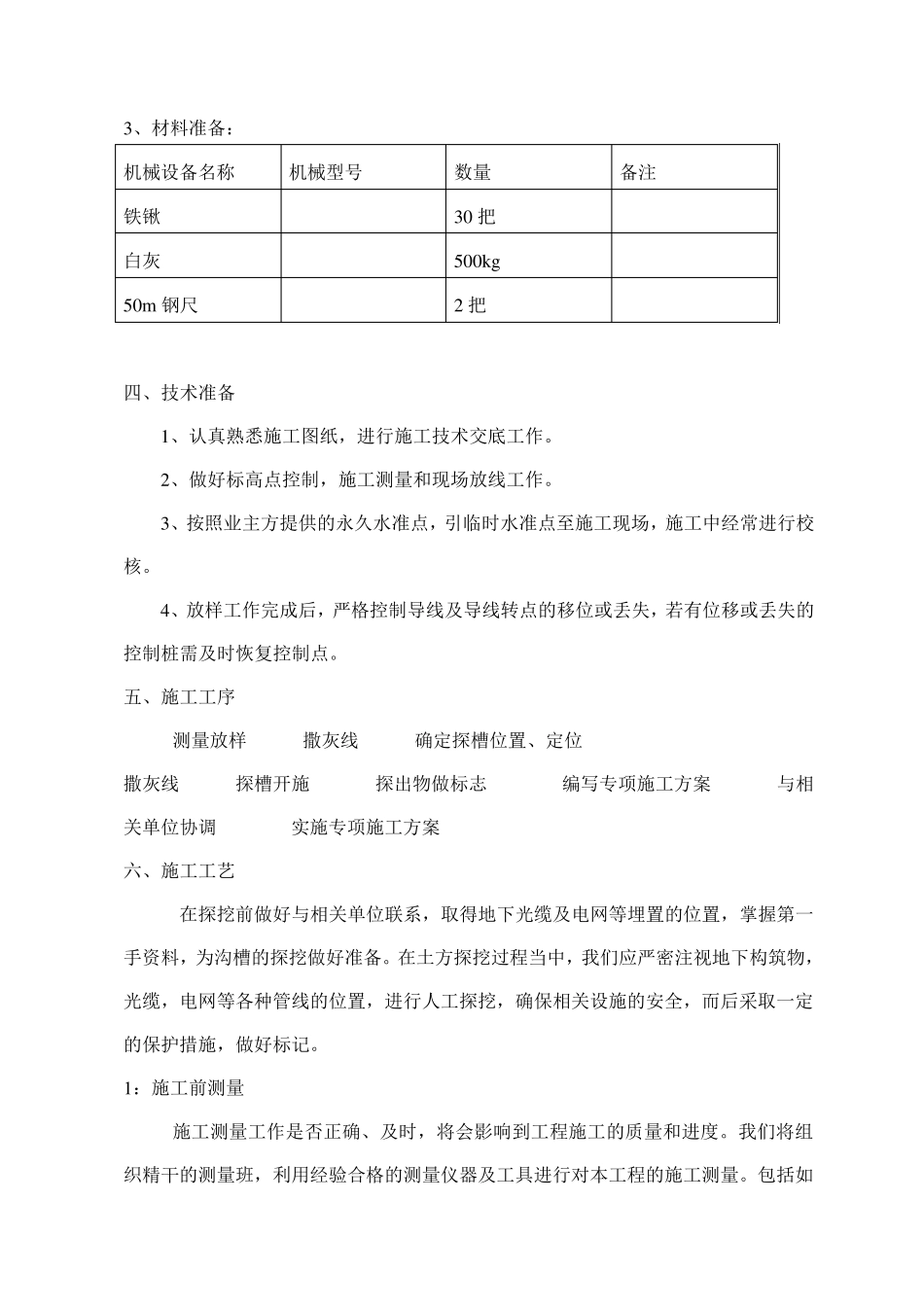

3、材料准备: 机械设备名称 机械型号 数量 备注 铁锹 30 把 白灰 500kg 50m 钢尺 2 把 四、技术准备 1、认真熟悉施工图纸,进行施工技术交底工作
2、做好标高点控制,施工测量和现场放线工作
3、按照业主方提供的永久水准点,引临时水准点至施工现场,施工中经常进行校核
4、放样工作完成后,严格控制导线及导线转点的移位或丢失,若有位移或丢失的控制桩需及时恢复控制点

五、施工工序 测量放样 撒灰线 确定探槽位置、定位 撒灰线 探槽开施 探出物做标志 编写专项施工方案 与相关单位协调 实施专项施工方案
