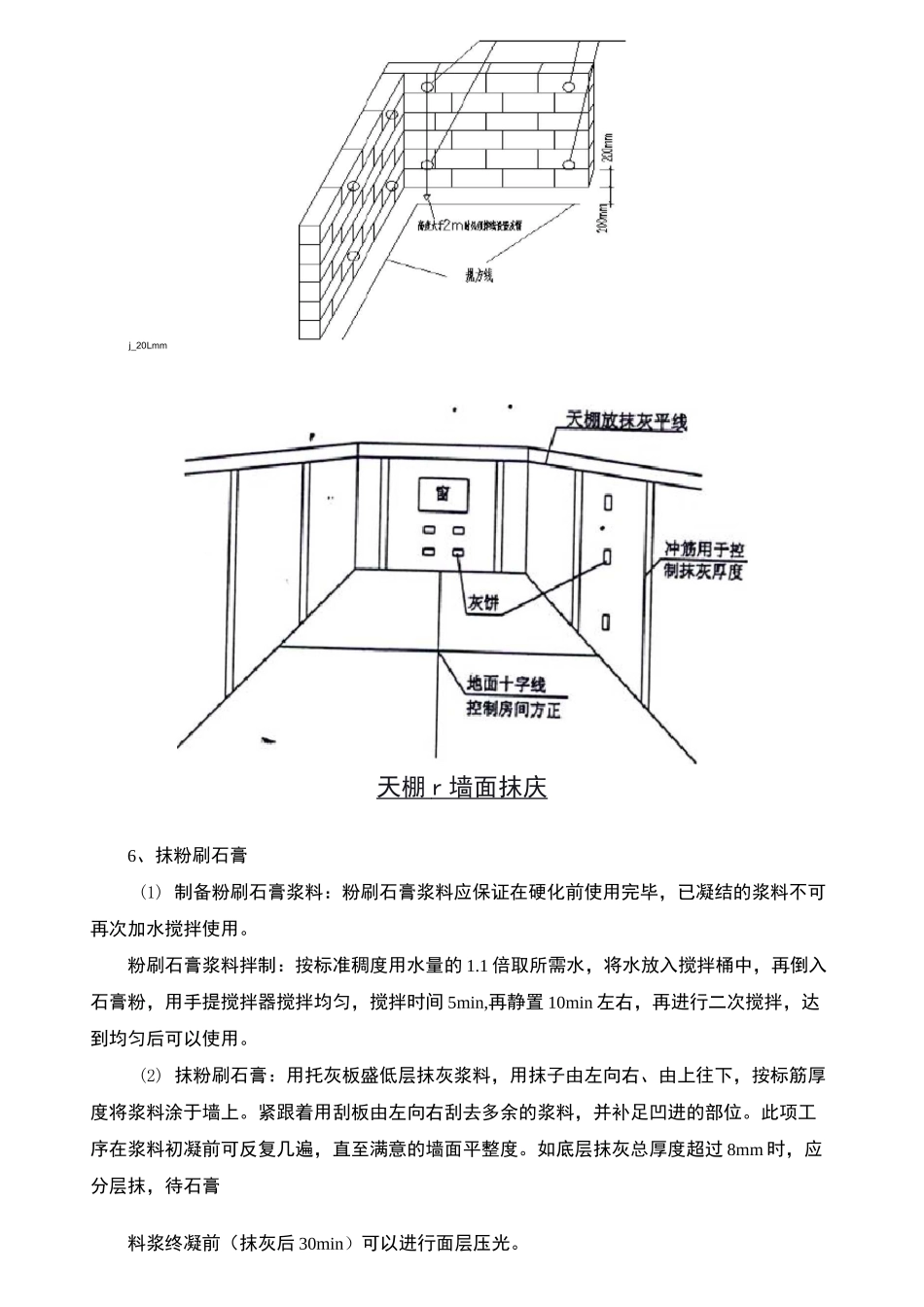

技术交底记录表 C2-1编号XH-JS-工程名称大兴区庞各庄镇镇区改造 6 号地 PGZ01-11地块商业金融用地项目一、二、三标段交底日期年月日施工单位中国建筑第五工程局有限公司分项工程名称交底提要15#楼室内墙面重新抹灰施工技术交底交底内容:一、材料及机具准备1、主要材料:(1)水泥:42.5 级普通硅酸盐水泥。(2)砂:中砂,使用前过 5mm 孔径筛子,含泥量不超过 3%且不含杂质。(3)粉刷石膏:底层粉刷石膏浆料、面层粉刷石膏浆料、粘结石膏、耐水型粉刷石膏。(4)玻璃纤维网格布:A 型中碱玻璃纤维网格布。(5)其他材料:混凝土界面剂、108 胶、普通腻子、耐水腻子。2、主要工具:搅拌机、手提搅拌机、手推车、5mm 孔径的筛子、水桶、剪子、滚刷、靠尺、钢卷尺、方尺、金属水平尺、铁锹、托灰板、刮板、铁抹子、木抹子、阴阳角抹子、铁捋子、钢丝刷、扫帚、锤子、錾子等。。二、作业条件1、墙面原石膏层拆除完成及破损墙体修补完成,烟风道及隔墙板安装完成。2、抹灰前应检查埋设的接线盒、电箱、管线、管道是否固定牢靠,铝合金、塑钢等门窗框贴保护膜,其缝隙处理应按要求嵌塞。3、预埋件安装埋设完毕并验收合格。4、根据室内高度和现场情况,提前准备好移动脚手架,脚手架应要离开墙面 200m,搭好脚手板,防止落灰在地面,造成浪费。三、施工方法1、工艺流程清理、润湿墙体 f 素水泥浆拉毛(内掺建筑胶)f 弹线 f 粘贴玻纤网布 f 吊直、套方、打点冲筋 f 抹粉刷石膏 f 养护 f 挂腻子2、清理、润湿墙体抹灰前必须要对墙体表面浮尘进行清理,随后用水润湿墙面,以免干燥的砌体墙与混凝土墙吸收掉抹灰砂浆里的水分造成砂浆中水分过早、过多的流失,使抹灰层获得强度前形成裂缝、空鼓情况。3、拉毛拉毛前在基层的混凝土墙面上涂刷混凝土界面剂,在新老石膏交接处(即拆除不掉的石膏层接口处)涂刷 108 胶,随后再用滚刷涂刷的方式用素水泥(内掺建筑胶)拉成毛面,用手掰不动且“扎手”即为合格。滚刷时不要滚刷墙面上未拆除的石膏。拉毛面积不小于基层表面积的 95%。4、粘贴玻纤网格布在不同墙体材料交接处、砌体与砌体的转角处、预留砌体施工洞口处、配电箱后面等易于开裂、变形处均需挂网处理。先用粘结石膏粘贴 A 型中碱玻璃纤维网格布,基体两侧粘结宽度均不应少于 100mm;在门窗口阳角应粘贴一层 A 型中碱玻璃纤维网格布,粘贴每边宽度不少于 100mm,并在门窗口四角按 45°斜向加铺一层玻纤网布长 400mm,宽度不少于 200...
