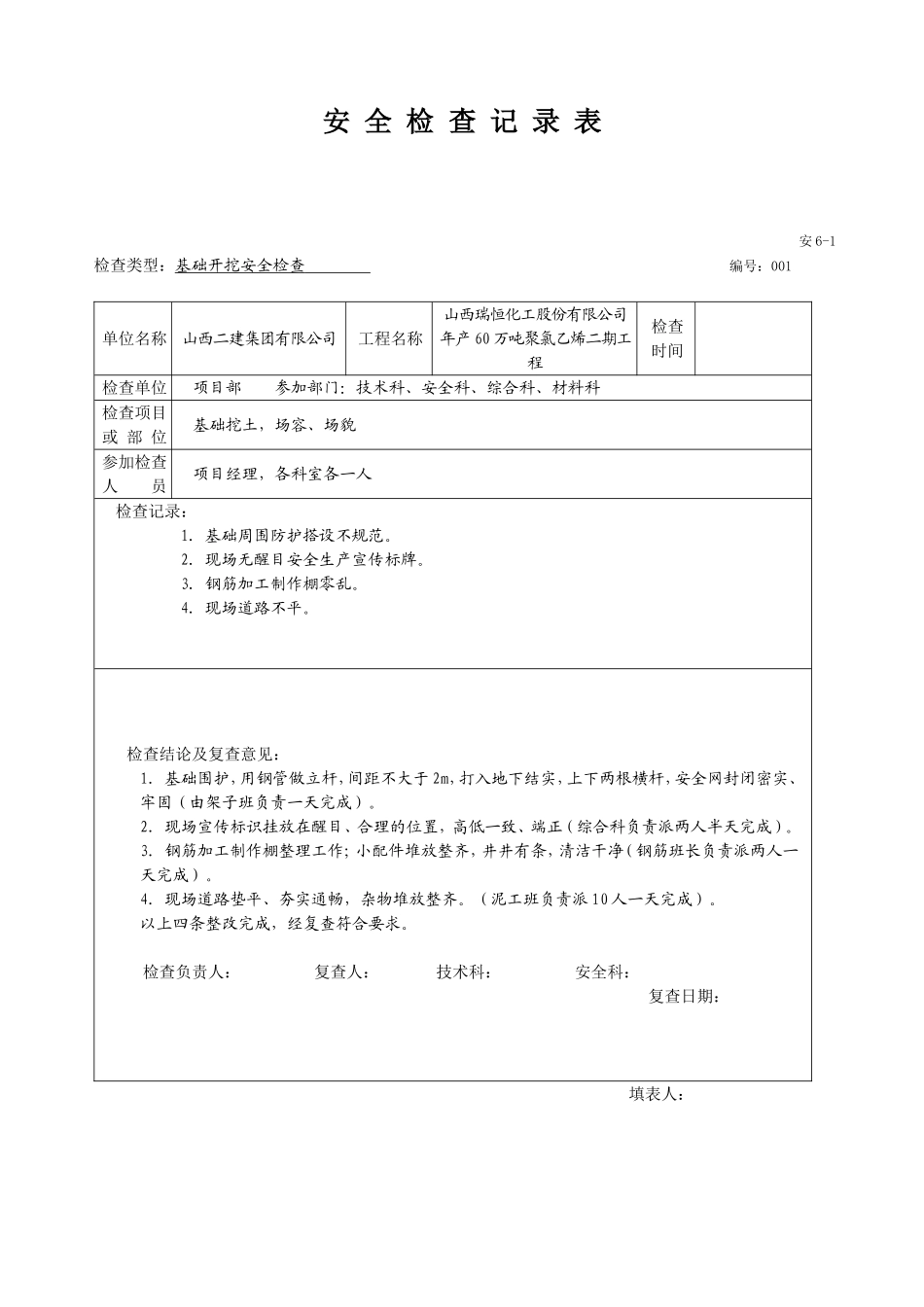

安全检查记录表安6-1检查类型:基础开挖安全检查编号:001单位名称山西二建集团有限公司工程名称山西瑞恒化工股份有限公司年产60万吨聚氯乙烯二期工程检查时间检查单位项目部参加部门:技术科、安全科、综合科、材料科检查项目或部位基础挖土,场容、场貌参加检查人员项目经理,各科室各一人检查记录:1
基础周围防护搭设不规范
现场无醒目安全生产宣传标牌
钢筋加工制作棚零乱
现场道路不平
检查结论及复查意见:1
基础围护,用钢管做立杆,间距不大于2m,打入地下结实,上下两根横杆,安全网封闭密实、牢固(由架子班负责一天完成)
现场宣传标识挂放在醒目、合理的位置,高低一致、端正(综合科负责派两人半天完成)
钢筋加工制作棚整理工作;小配件堆放整齐,井井有条,清洁干净(钢筋班长负责派两人一天完成)
现场道路垫平、夯实通畅,杂物堆放整齐
(泥工班负责派10人一天完成)
以上四条整改完成,经复查符合要求

检查负责人:复查人:技术科:安全科:复查日期:填表人:安全检查记录表安6-1检查类型:基础开挖安全检查编号:002单位名称山西二建集团有限公司工程名称山西瑞恒化工股份有限公司年产60万吨聚氯乙烯二期工程检查时间检查单位项目部参加部门:技术科、安全科、资料员检查项目或部位基础、施工现场、安全资料参加检查人员项目部3人检查记录:1
深基础围护未安排位移监控,基坑四周及电梯井坑有积水
作业面临时用电线路混乱
施工现场道路泥泞
安全资料缺漏
检查结论及复查意见:1
基坑四周设置观察仪器,不间断地对围护设施进行观察(此项工作由技术科负责,一天内安排落实,做好观察记录)
基坑四周及电梯井坑积水,立刻派人抽水(由泥工组负责,电工组配合,半天内完成)
临时用电线路按规范要求整治(电工组负责整治一天完成,各使用部门负责保持状态)
泥工班组负责清除道路泥浆(安排
