机械加工工时的算法(1 )、中批以上 td=(tj+tf)×(1+K%)+tzz/N (2 )、单件小批 td=tj×(1+K%)+tbx+tzz式中,td— — 单件加工时间定额(min) tbx— — 布置场地与休息和生理需要时间(min) tzz— — 准备与终结时间(min) K— — tbx和tzz占tj的百分比 N— — 生产纲领— — 相同一批零件数 辅助时间的确定 1 、确定原则 (1)、辅助时问的长短和工件与机床规格大小、复杂程度成正比
(2)、单件小批生产类型的其他时问,包括tf、tbx、tzz时间占tj的百分比(K%)及装卸时间
tzz时间按N=10考虑, 直接计入单件时间定额中
(1 )、卧车: ①工步辅助时间:5~15(min) ②一般装卸时问:0

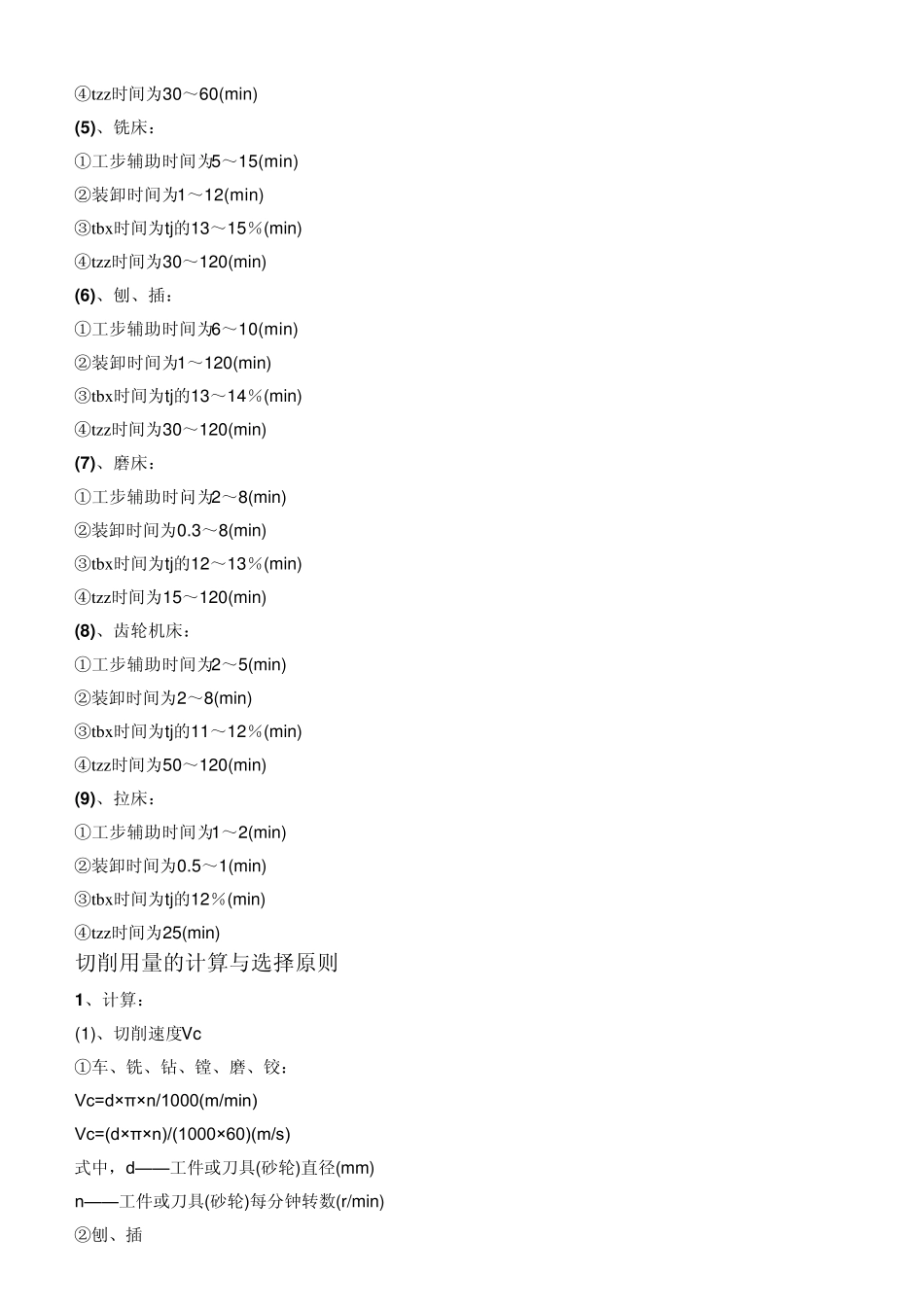

5~15(min) ③tbx时间tj的16%(min) ④tzz时间为50~90(min) (2 )、立车: ①工步辅助时间为15~50(min) ②装卸时间为10~50(min) ③tbx时间为tj的14~16% ④tzz时间为70~120(min) (3 )、镗床: ①工步辅助时间为5~15(min) ②装卸时间为20~240(min) ③tbx时间为tj的15~17%(min) ④tzz时间为90~120min) (4 )、钻床: ①工步辅助时间为3~5(min) ②装卸时间为15~30(min) ③tbx时间为tj的11~13%(min) ④tzz时间为30~60(min) (5 )、铣床: ①工步辅助时间为5~15(min) ②装卸时间为1~12(min) ③tbx时间为tj的13~15%(min) ④tzz时间为30~120(min) (6 )、刨、插: ①工步辅助时间为6~10(min) ②装卸时间为1~120(min) ③tbx时间为tj的13~14%(min) ④tzz时间为30~
