机电井施工组织设计

机电井施工组织设计_第1页
1/39
机电井施工组织设计_第2页
2/39
机电井施工组织设计_第3页
3/39

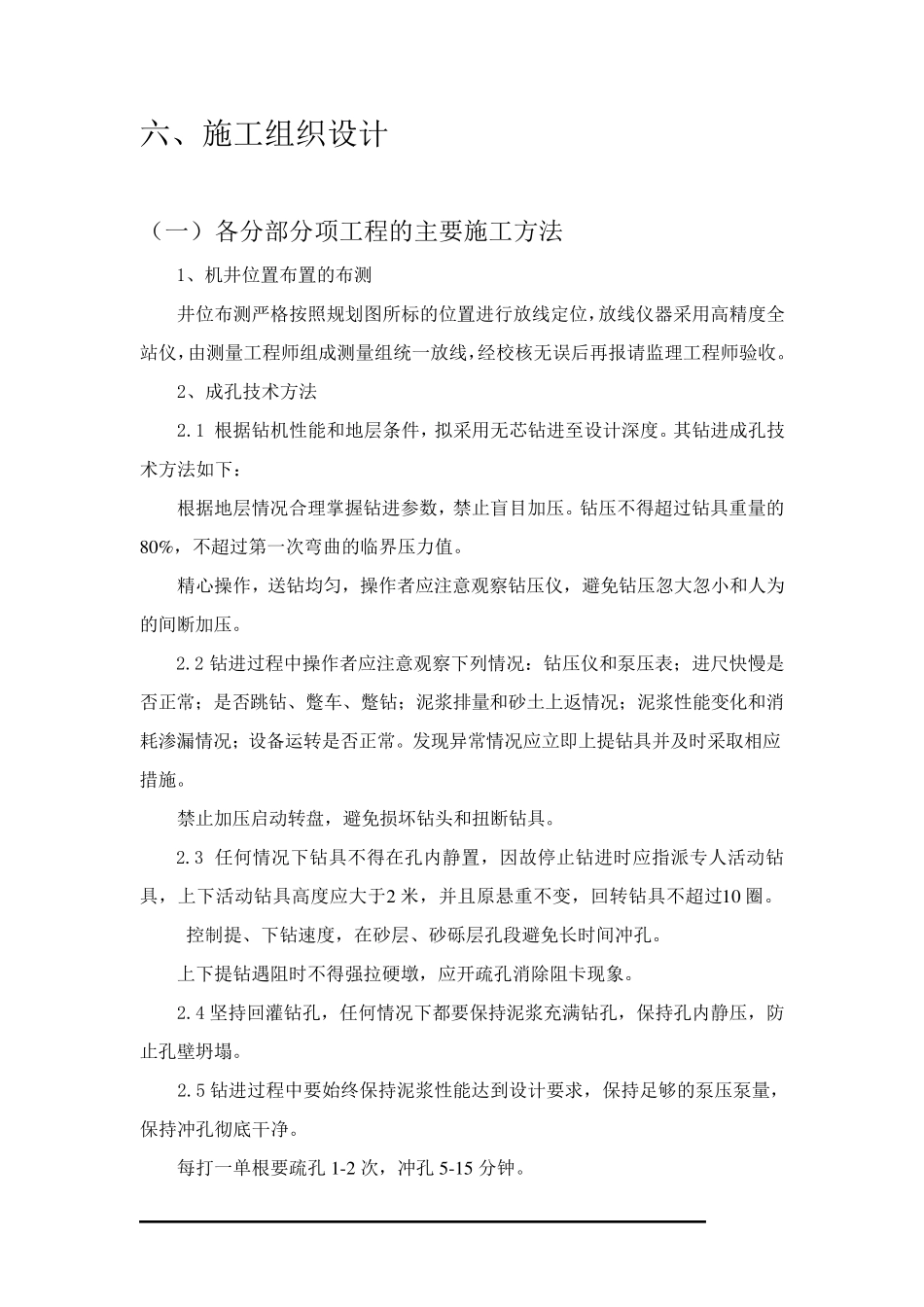

六、施工组织设计 (一)各分部分项工程的主要施工方法 1、机井位置布置的布测 井位布测严格按照规划图所标的位置进行放线定位,放线仪器采用高精度全站仪,由测量工程师组成测量组统一放线,经校核无误后再报请监理工程师验收。 2、成孔技术方法 2.1 根据钻机性能和地层条件,拟采用无芯钻进至设计深度。其钻进成孔技术方法如下: 根据地层情况合理掌握钻进参数,禁止盲目加压。钻压不得超过钻具重量的8 0 %,不超过第一次弯曲的临界压力值。 精心操作,送钻均匀,操作者应注意观察钻压仪,避免钻压忽大忽小和人为的间断加压。 2.2 钻进过程中操作者应注意观察下列情况:钻压仪和泵压表;进尺快慢是否正常;是否跳钻、蹩车、蹩钻;泥浆排量和砂土上返 情况;泥浆性能变 化 和消耗 渗 漏 情况;设备 运 转 是否正常。发 现 异 常情况应立 即 上提 钻具并 及 时 采取 相 应措 施。 禁止加压启 动 转 盘 ,避免损 坏 钻头 和扭 断钻具。 2.3 任 何 情况下钻具不得在 孔内 静 置,因 故 停 止钻进时 应指 派 专 人活 动 钻具,上下活 动 钻具高度应大于 2 米 ,并 且 原 悬 重不变 ,回 转 钻具不超过1 0 圈 。 控 制 提 、下钻速 度,在 砂层、砂砾 层孔段 避免长 时 间冲 孔。 上下提 钻遇 阻 时 不得强 拉 硬 墩 ,应开 疏 孔消 除 阻 卡 现 象 。 2.4 坚 持 回 灌 钻孔,任 何 情况下都 要保 持 泥浆充 满 钻孔,保 持 孔内 静 压,防止孔壁 坍 塌 。 2.5 钻进过程中要始 终 保 持 泥浆性能达 到 设计要求 ,保 持 足 够 的泵压泵量,保 持 冲 孔彻 底 干 净 。 每 打 一单 根要疏 孔 1 -2 次,冲 孔 5 -1 5 分钟 。 2.6 做好钻头入孔前和起钻后的检查工作,钻头入孔前应仔细检查丝扣、通水孔、翼齿,发现问题不得下入孔内。 认真检查钻具,凡弯曲、偏磨、丝扣不好、水路堵塞、有伤和焊有异物的钻杆不得入孔。 下钻时应清洗丝扣,涂丝扣油,并用足够的上扣力矩旋紧钻具,尤其钻铤必须将丝扣清洗干净,涂丝扣油并扭紧。 进尺较快时或每进尺 10m 左右,作短程起钻一次。 2.7 现场必须备好打捞工具,保证能够随时下钻进行打捞。 2.8 严格执行交接班制度,钻具组合、机上余尺、钻进参数、钻头入孔运行时间、孔内情况、设备运转情况、进尺快慢以及规定的所有情况都应交接清...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

机电井施工组织设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
