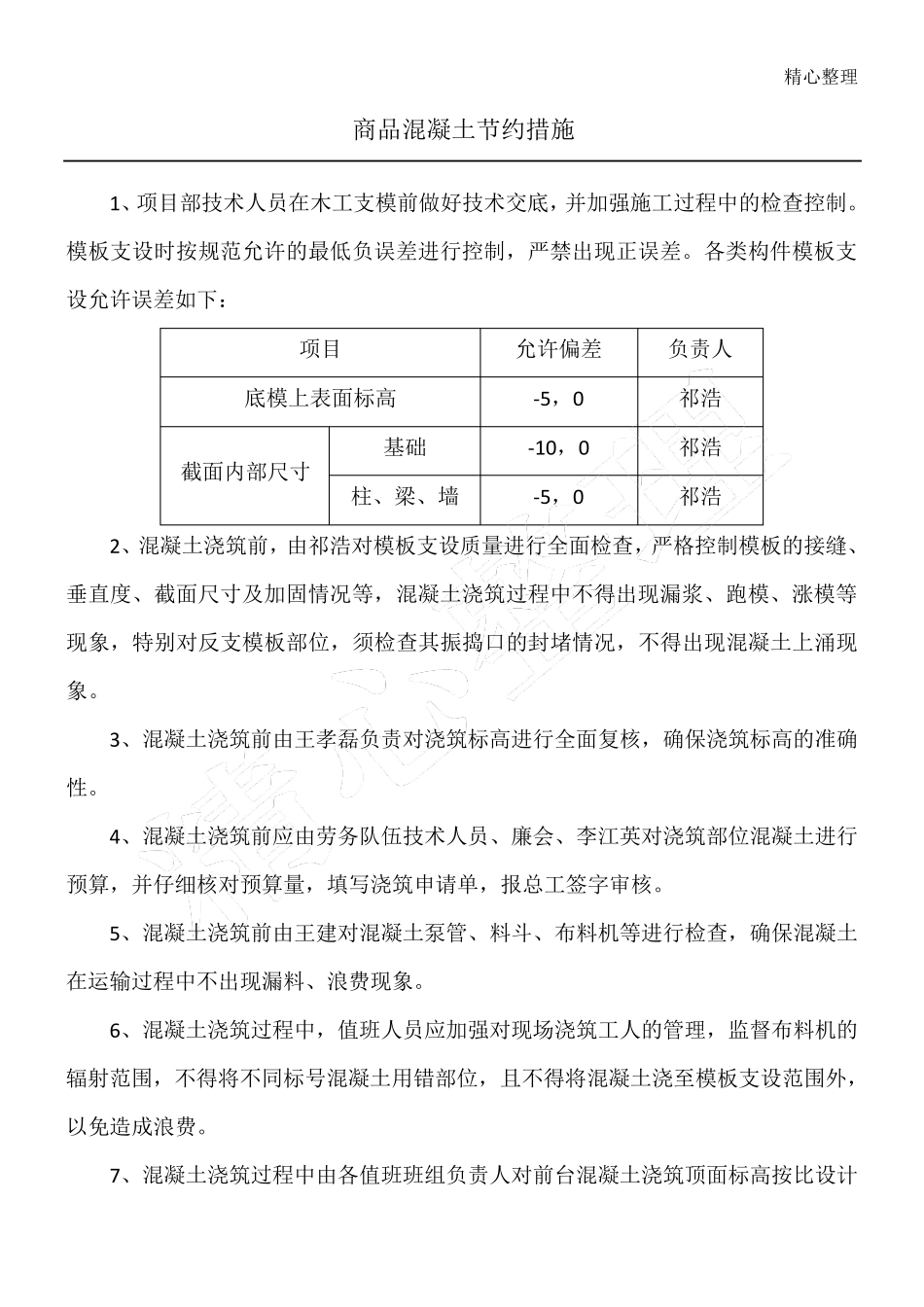

精心整理 商品混凝土节约措施 1、项目部技术人员在木工支模前做好技术交底,并加强施工过程中的检查控制
模板支设时按规范允许的最低负误差进行控制,严禁出现正误差
各类构件模板支设允许误差如下: 项目 允许偏差 负责人 底模上表面标高 -5,0 祁浩 截面内部尺寸 基础 -10,0 祁浩 柱、梁、墙 -5,0 祁浩 2、混凝土浇筑前,由祁浩对模板支设质量进行全面检查,严格控制模板的接缝、垂直度、截面尺寸及加固情况等,混凝土浇筑过程中不得出现漏浆、跑模、涨模等现象,特别对反支模板部位,须检查其振捣口的封堵情况,不得出现混凝土上涌现象
3、混凝土浇筑前由王孝磊负责对浇筑标高进行全面复核,确保浇筑标高的准确性
4、混凝土浇筑前应由劳务队伍技术人员、廉会、李江英对浇筑部位混凝土进行预算,并仔细核对预算量,填写浇筑申请单,报总工签字审核
5、混凝土浇筑前由王建对混凝土泵管、料斗、布料机等进行检查,确保混凝土在运输过程中不出现漏料、浪费现象
6、混凝土浇筑过程中,值班人员应加强对现场浇筑工人的管理,监督布料机的辐射范围,不得将不同标号混凝土用错部位,且不得将混凝土浇至模板支设范围外,以免造成浪费

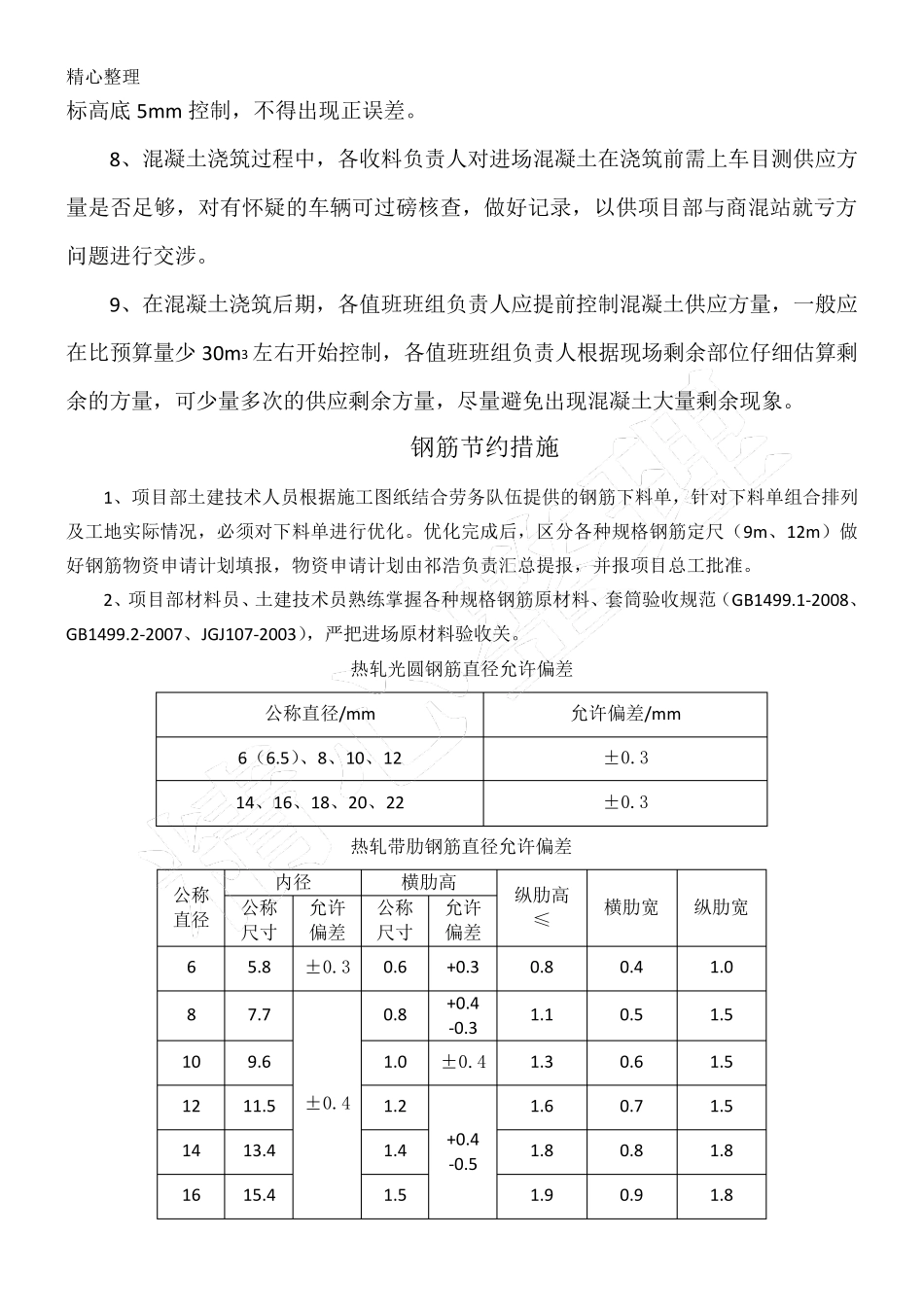

7、混凝土浇筑过程中由各值班班组负责人对前台混凝土浇筑顶面标高按比设计精 心 整 理 标 高 底 5m m 控 制 , 不 得 出 现 正 误 差
8、 混 凝 土 浇 筑 过 程 中 , 各 收 料 负 责 人 对 进 场 混 凝 土 在 浇 筑 前 需 上 车 目 测 供 应 方量 是 否 足 够 , 对 有 怀 疑 的 车 辆 可 过 磅 核 查 , 做 好 记 录 , 以 供 项 目 部 与 商 混 站 就 亏 方问 题 进 行 交 涉
9、 在 混 凝 土 浇 筑 后 期 , 各 值 班 班 组 负 责 人 应 提 前 控 制 混 凝 土 供 应 方 量 , 一 般 应
