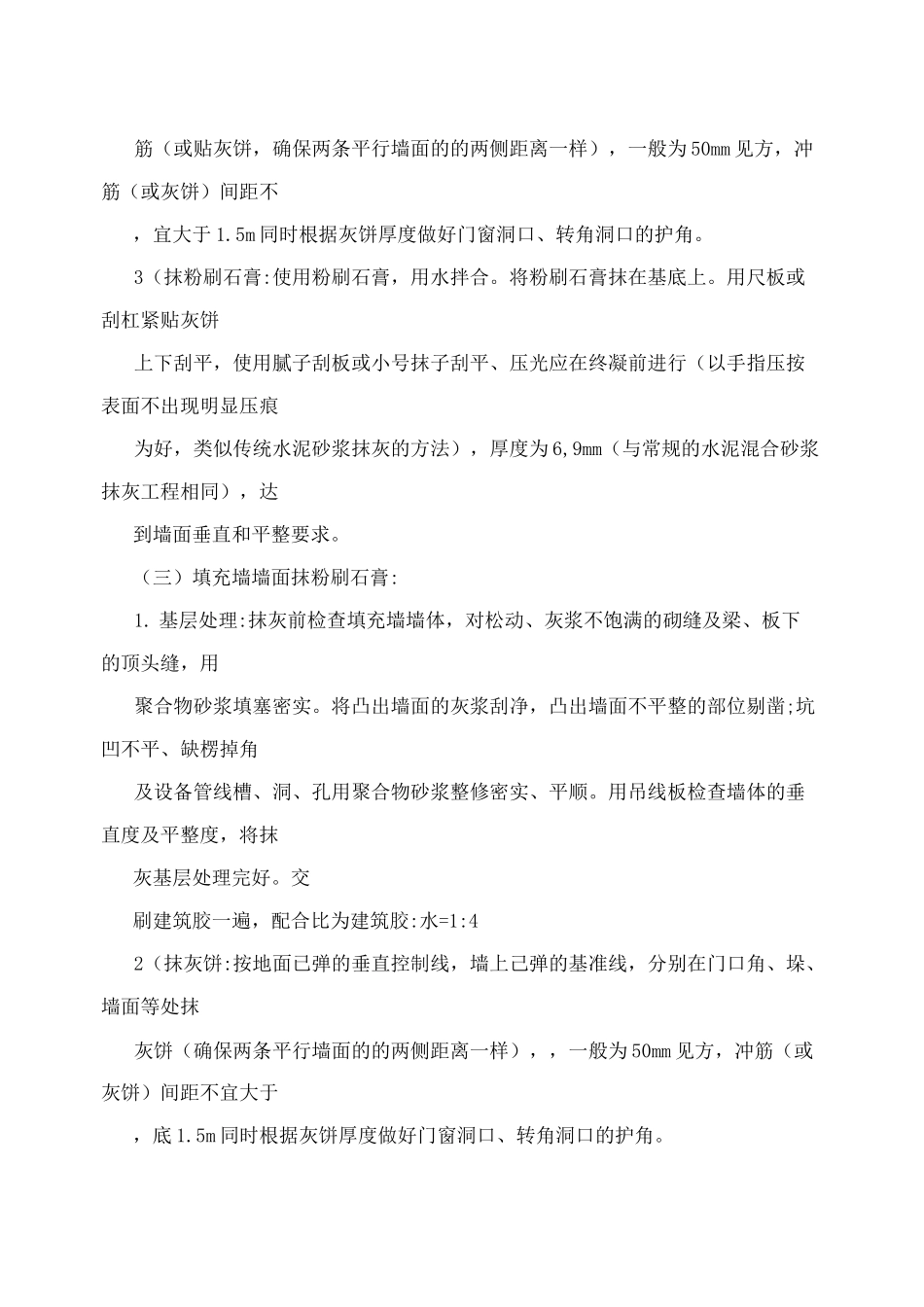

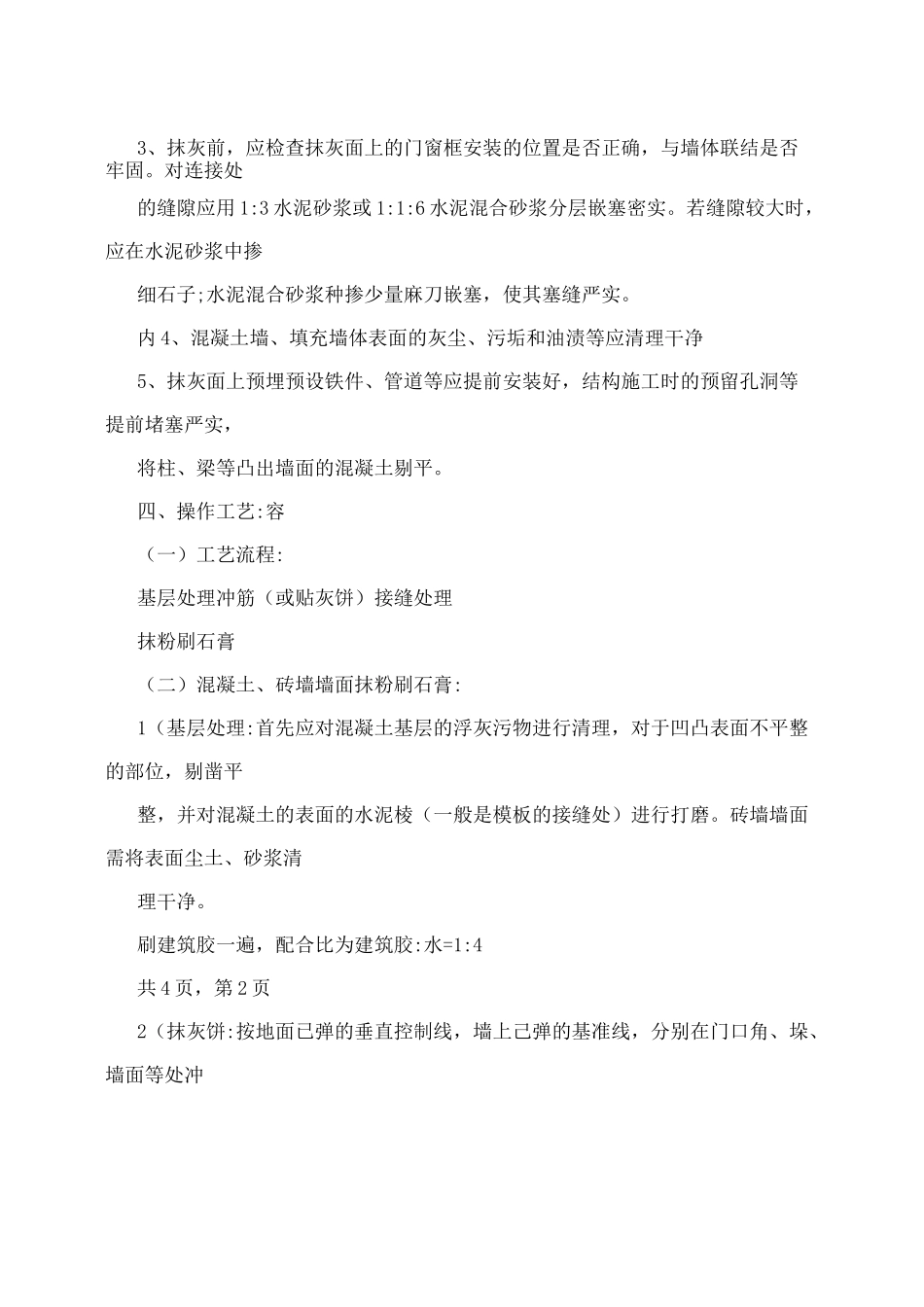

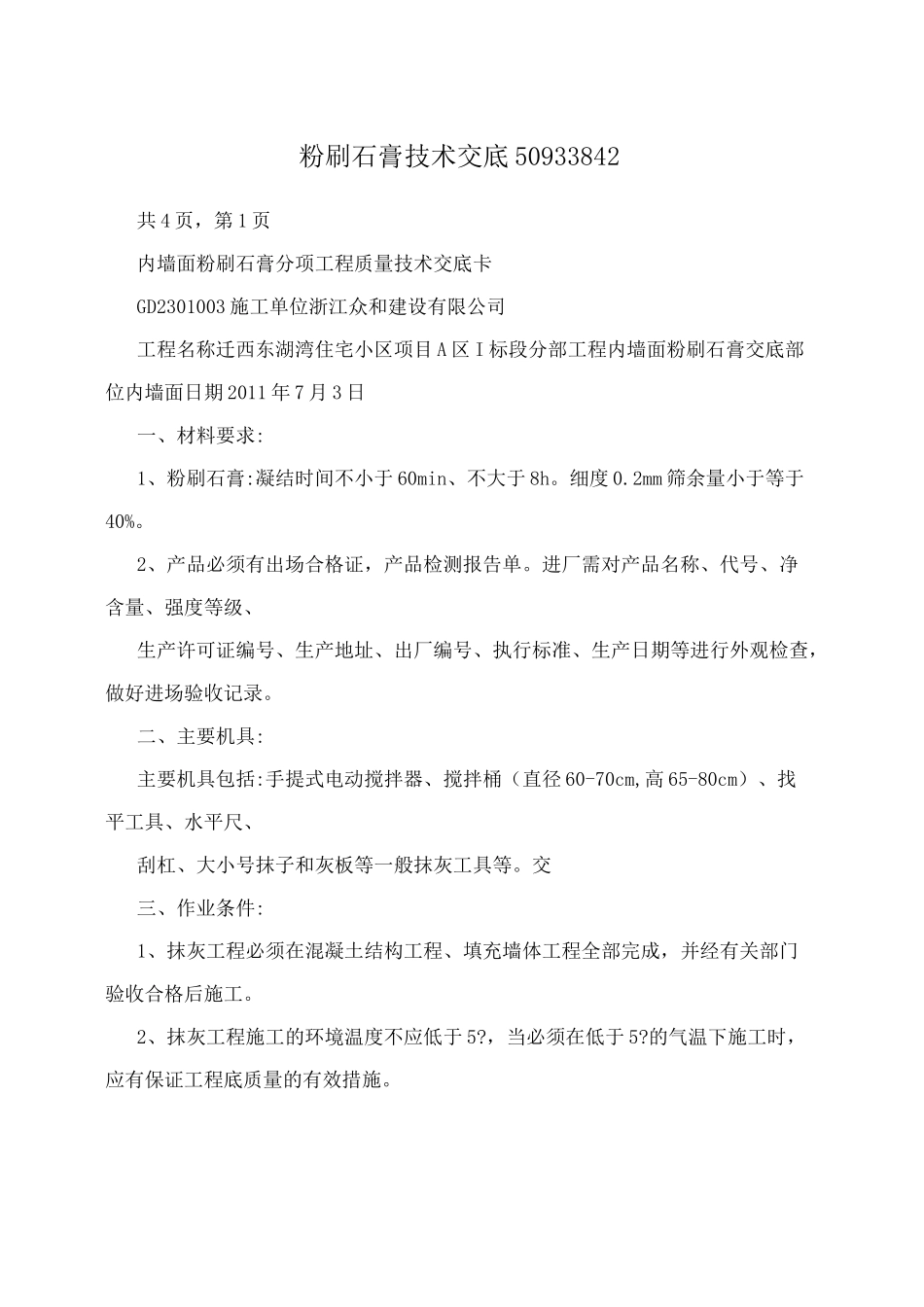

粉刷石膏技术交底 50933842共 4 页,第 1 页内墙面粉刷石膏分项工程质量技术交底卡GD2301003 施工单位浙江众和建设有限公司工程名称迁西东湖湾住宅小区项目 A 区 I 标段分部工程内墙面粉刷石膏交底部位内墙面日期 2011 年 7 月 3 日一、材料要求:1、粉刷石膏:凝结时间不小于 60min、不大于 8h。细度 0.2mm 筛余量小于等于40%。2、产品必须有出场合格证,产品检测报告单。进厂需对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、生产日期等进行外观检查,做好进场验收记录。二、主要机具:主要机具包括:手提式电动搅拌器、搅拌桶(直径 60-70cm,高 65-80cm)、找平工具、水平尺、刮杠、大小号抹子和灰板等一般抹灰工具等。交三、作业条件:1、抹灰工程必须在混凝土结构工程、填充墙体工程全部完成,并经有关部门验收合格后施工。2、抹灰工程施工的环境温度不应低于 5?,当必须在低于 5?的气温下施工时,应有保证工程底质量的有效措施。3、抹灰前,应检查抹灰面上的门窗框安装的位置是否正确,与墙体联结是否牢固。对连接处的缝隙应用 1:3 水泥砂浆或 1:1:6 水泥混合砂浆分层嵌塞密实。若缝隙较大时,应在水泥砂浆中掺细石子;水泥混合砂浆种掺少量麻刀嵌塞,使其塞缝严实。内 4、混凝土墙、填充墙体表面的灰尘、污垢和油渍等应清理干净5、抹灰面上预埋预设铁件、管道等应提前安装好,结构施工时的预留孔洞等提前堵塞严实,将柱、梁等凸出墙面的混凝土剔平。四、操作工艺:容(一)工艺流程:基层处理冲筋(或贴灰饼)接缝处理抹粉刷石膏(二)混凝土、砖墙墙面抹粉刷石膏:1(基层处理:首先应对混凝土基层的浮灰污物进行清理,对于凹凸表面不平整的部位,剔凿平整,并对混凝土的表面的水泥棱(一般是模板的接缝处)进行打磨。砖墙墙面需将表面尘土、砂浆清理干净。刷建筑胶一遍,配合比为建筑胶:水=1:4共 4 页,第 2 页2(抹灰饼:按地面已弹的垂直控制线,墙上己弹的基准线,分别在门口角、垛、墙面等处冲筋(或贴灰饼,确保两条平行墙面的的两侧距离一样),一般为 50mm 见方,冲筋(或灰饼)间距不,宜大于 1.5m 同时根据灰饼厚度做好门窗洞口、转角洞口的护角。3(抹粉刷石膏:使用粉刷石膏,用水拌合。将粉刷石膏抹在基底上。用尺板或刮杠紧贴灰饼上下刮平,使用腻子刮板或小号抹子刮平、压光应在终凝前进行(以手指压按表面不出现明显压痕为好,类似传统水泥砂浆抹灰的方法...
