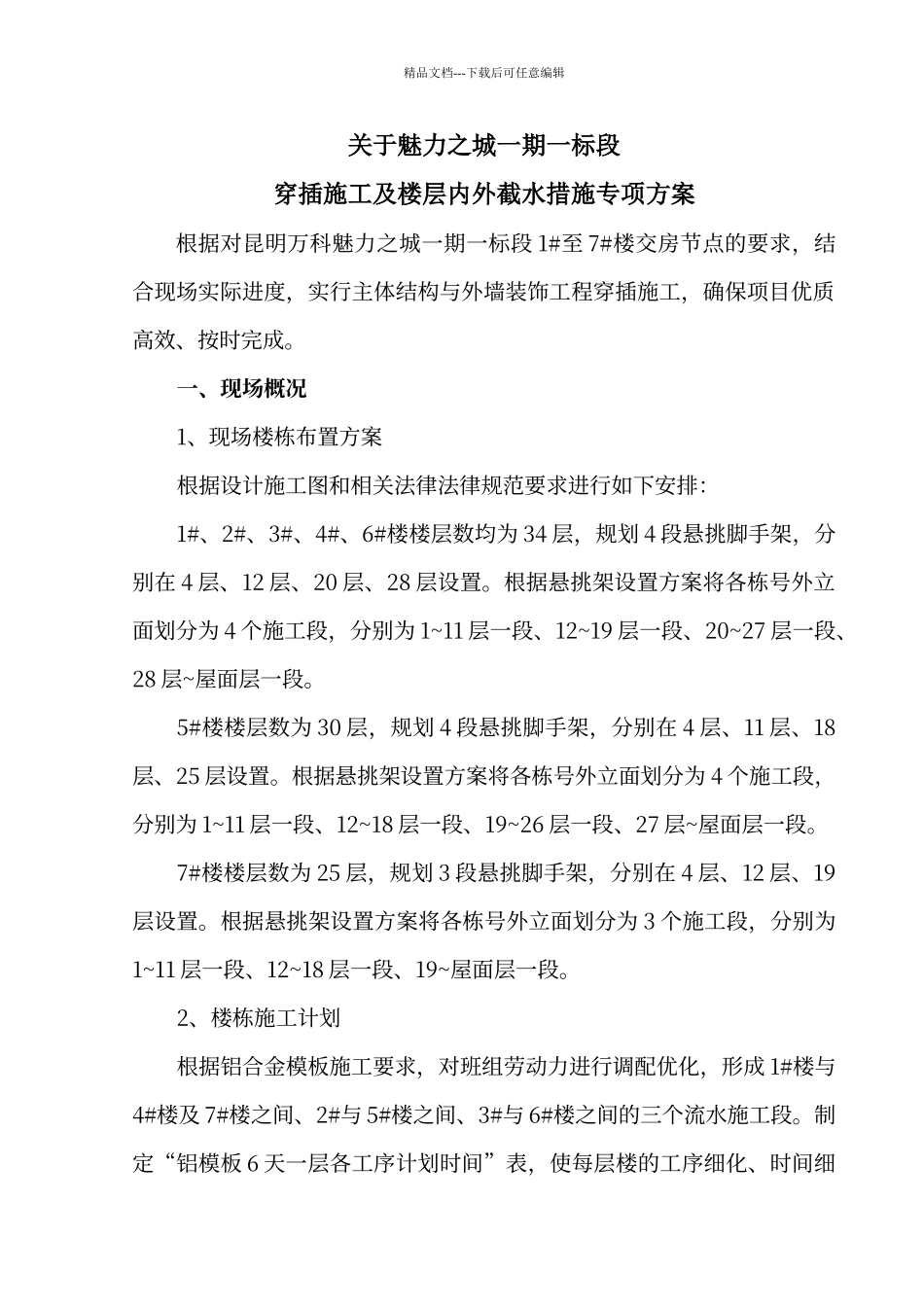

精品文档---下载后可任意编辑关于魅力之城一期一标段穿插施工及楼层内外截水措施专项方案根据对昆明万科魅力之城一期一标段 1#至 7#楼交房节点的要求,结合现场实际进度,实行主体结构与外墙装饰工程穿插施工,确保项目优质高效、按时完成
一、现场概况1、现场楼栋布置方案根据设计施工图和相关法律法律规范要求进行如下安排:1#、2#、3#、4#、6#楼楼层数均为 34 层,规划 4 段悬挑脚手架,分别在 4 层、12 层、20 层、28 层设置
根据悬挑架设置方案将各栋号外立面划分为 4 个施工段,分别为 1~11 层一段、12~19 层一段、20~27 层一段、28 层~屋面层一段
5#楼楼层数为 30 层,规划 4 段悬挑脚手架,分别在 4 层、11 层、18层、25 层设置
根据悬挑架设置方案将各栋号外立面划分为 4 个施工段,分别为 1~11 层一段、12~18 层一段、19~26 层一段、27 层~屋面层一段
7#楼楼层数为 25 层,规划 3 段悬挑脚手架,分别在 4 层、12 层、19层设置
根据悬挑架设置方案将各栋号外立面划分为 3 个施工段,分别为1~11 层一段、12~18 层一段、19~屋面层一段
2、楼栋施工计划根据铝合金模板施工要求,对班组劳动力进行调配优化,形成 1#楼与4#楼及 7#楼之间、2#与 5#楼之间、3#与 6#楼之间的三个流水施工段
制定“铝模板 6 天一层各工序计划时间”表,使每层楼的工序细化、时间细精品文档---下载后可任意编辑化、责任人细化

附:铝模板 6 天一层各工序计划时间
第 2 段悬挑架搭设完毕截水措施完成后,砌体施工开始穿插
各截水层以下砌筑抹灰完成后,截水层以上结构施工基本完毕,各截水层砌筑抹灰完成后开始外立面施工,整个施工现场完全实现穿插施工
附:整体进度计划

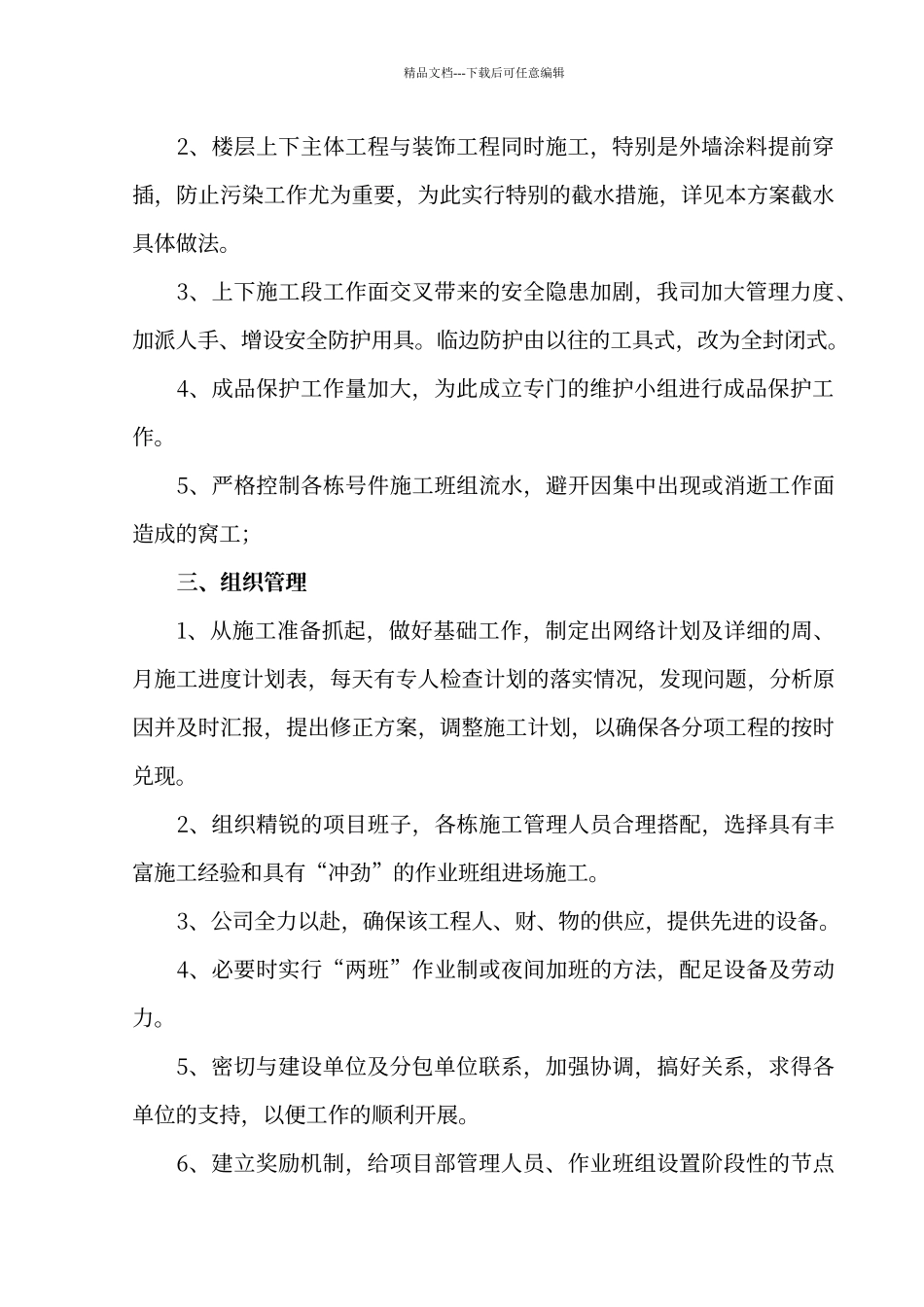

二、穿插施工的影响主体结构与外墙装饰工程穿插施工后,外墙装饰工
