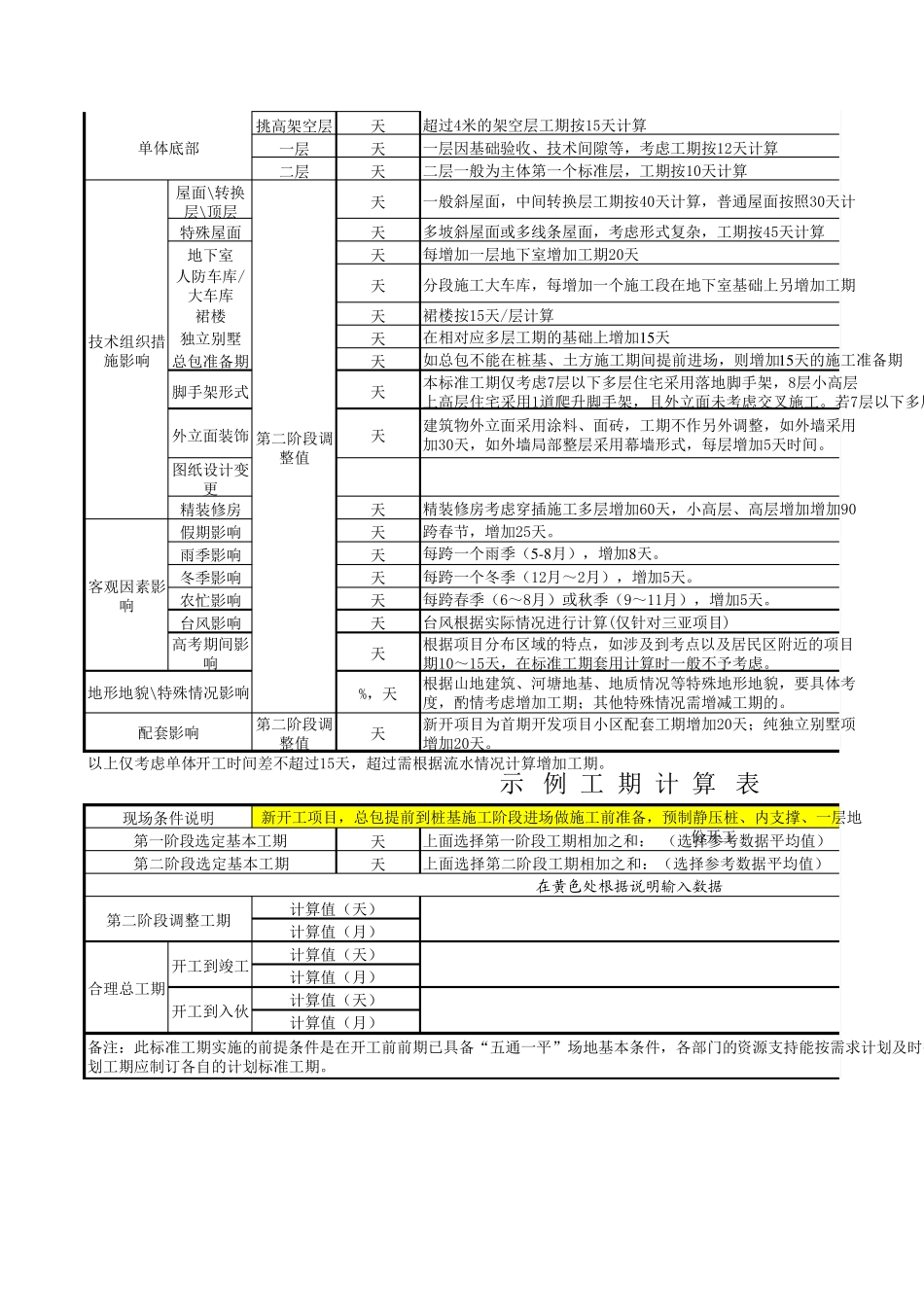

基础形式/上部主体层数/面积小高层\高层住宅(主体结构)砌体进度内墙粉刷进度外墙粉刷进度外墙饰面进度1500~2000立方/天25~35灌注桩(含40天检测)80~90预制桩(含20天检测时间)45~55CFG桩地基(含10天检测时间)60基坑边坡支护10~15深基坑支护25~35带型基础20~25筏板基础20~25独立柱基础15~20承台基础20~25基础(条基、板基)施工15~20一层地下室20~256~8二层地下室50~556~8联合地库50~90独立地库50~602层/400m 222~2420~226~83层/1000m 228~3025~274层/2000m 25层/3000m 26层/4000m 27层/5000m 28层/7000m 264~689层/9000m 290~10010层/10000m 2100~10611层/12000m 2107~11312层/15000m 2114~12015层/15000m 2121~127桩基础及地基处理(含试验)基坑支护基础工程地下室工程地上主体项目标准工期计算分析表基 本 数 据 表任务名称场地平整、土方开挖和小区道路第一阶段工期数据16层/15000m 2128~13417层/15000m 2135~14118层/15000m 2142~14720层/20000m 2149~16024层/20000m 2180~19028层/20000m 2210~22032层/20000m 2240~2504560多层天小高层、高层(11-32)天多层天小高层、高层(11-32)天多层天小高层、高层(11-32)天多层天小高层、高层(11-32)天多层天小高层、高层(11-32)天多层天小高层、高层(11-32)天多层天小高层、高层(11-32)天多层天小高层、高层(11-32)天第三阶段工期数据二次结构安装工程装修工程外墙粉刷外窗安装外墙饰面地坪施工装修工程在毛坯完工后开始,可和室外配套工程同步,毛坯完工外墙饰面在外墙粉刷完成后开始,外墙材料为面砖或石材的5天/110-210天作为技术工期。地坪施工在内外墙粉刷完成后开始,6天/层地坪施工在内外墙粉刷完成后开始,3天/层安装工程交叉进行,完成周期为60天安装工程交叉进行,完成周期为60天装修工程在毛坯完工后开始,可和室外配套工程同步,毛坯完工内墙粉刷在主体验收后10天开始进行(建议主体验收分开进行,构封顶后再加入60-90天作为技术工期,5天/层。外墙粉刷在主体验收全部完成后15天开始,且外保温施工完毕,在层。外墙粉刷在主体验收全部完成后15天开始,且外保温施工完毕(收后10天开始进行,外墙粉刷由上至下),在结构封顶后再加入90-150天作外窗安装在内外墙粉刷完成后开始,标准窗3天/层。应提前确定外窗安装在内外墙粉刷完成后开始,标准窗3天/层。应提前确定外墙饰面在外墙粉刷完成后开始,外墙材料为面砖或石...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

标准工期模板

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
