中建-大成建筑有限责任公司 光洋转向系统(厦门)有限公司新建厂房工程 3—5/G—M、3—33/M—P 、31—33/ G—M 轴框架结构混凝土浇筑方法 审 核 : 编 制 : 中建-大成建筑有限责任公司光洋项目经理部 2005 年 11 月 13 日 一、工程简介: 光洋转向系统(厦门)有限公司新建厂房1#厂房由框架和排架两种结构,3—5/G—M、3—33/M—P 、31—33/ G—M 轴范围内是框架结构
其中 3—5/G—M、3—33/M—P轴间结构标高为 3
024米,基础梁的标高为-0
6 米,框架柱底至屋面板的总高度为 4
624 米;31—33/ G—M 轴结构标高为 4
524 米,框架柱的总高度为 4
二、施工方法: (一)施工顺序 1、根据施工图纸及相关规范要求绑扎框架柱钢筋; 2、根据施工方案及现场实际情况搭设满堂脚手架,铺梁板底模; 3、柱钢筋验收合格后支柱模板; 4、绑扎梁板钢筋; 5、钢筋、模板验收合格后浇筑混凝土

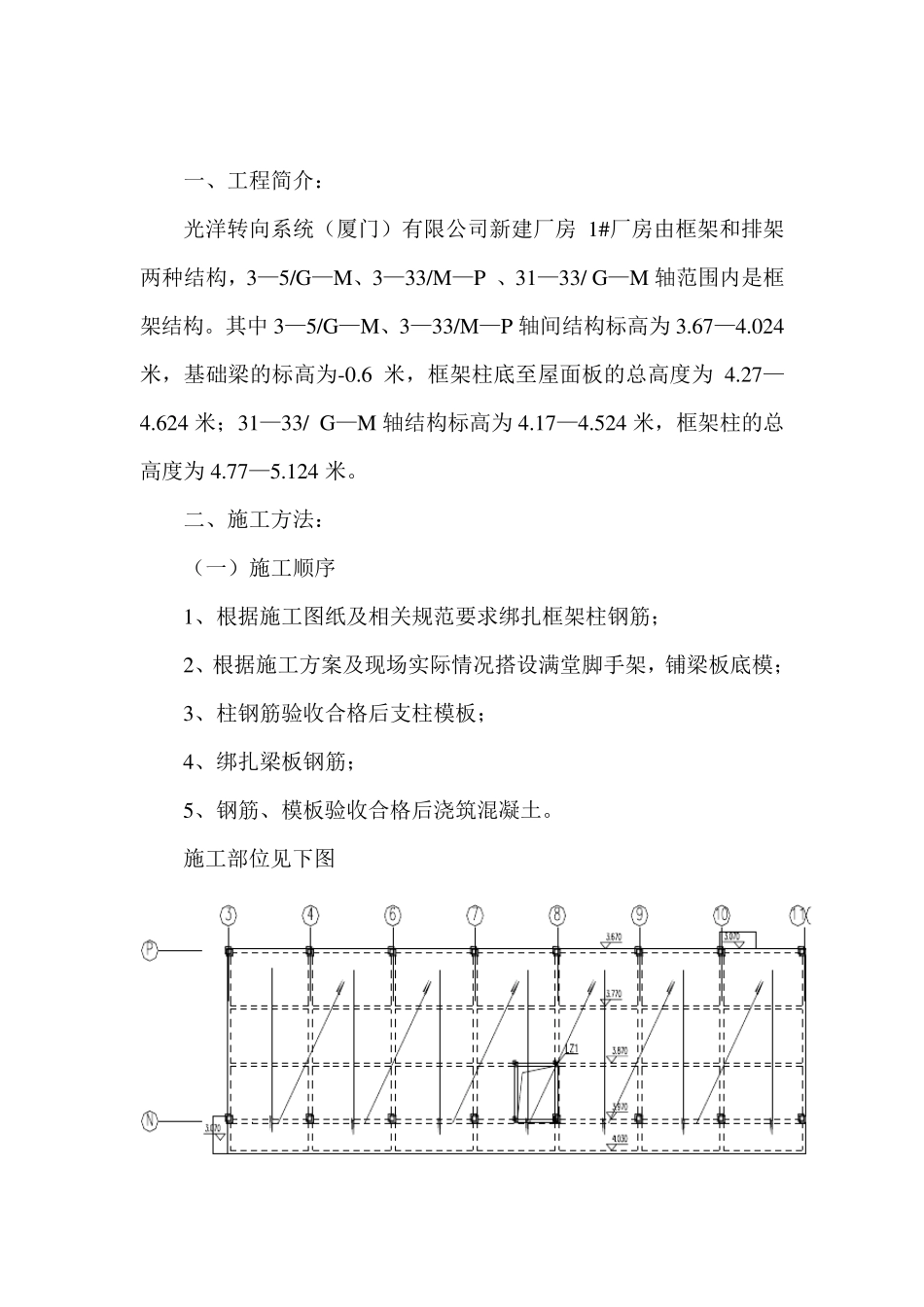

施工部位见下图 (二)混凝土浇筑方法 1、根据本工程的实际情况,经多方综合考虑,3—5/G—M、3—33/M—P 轴间的主体结构混凝土一次浇筑
(1)浇筑混凝土前,先在柱根部铺 100 厚的与混凝土同标号的砂浆,然后再浇筑混凝土; (2)首先将柱的混凝土浇筑到框架梁底,停歇 1
5 小时左右,让混凝土获得初步沉实后,再继续浇筑梁板混凝土,以防止梁、柱接缝处出现裂缝
(3)每根柱子的混凝土浇筑量在 0
7 立方米间,这样大约在浇筑完 12 根柱子时开始浇筑梁板混凝土,恰好保证混凝土沉实的时间,且能保证在泵车的工作范围内进行混凝土施工

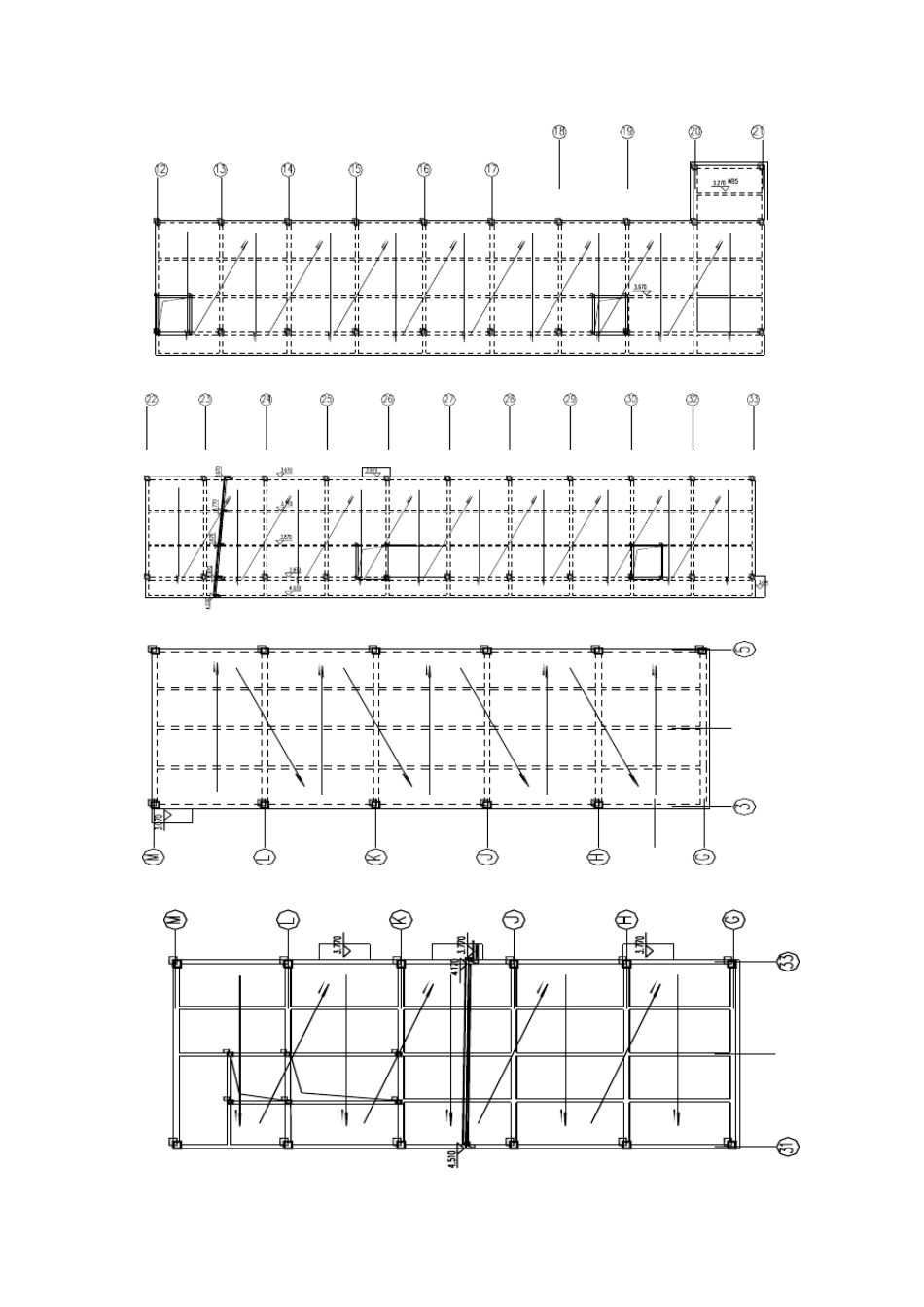

(4)浇筑梁板混凝土的顺序,跨间浇筑顺序由底处向高处浇筑,大方向浇筑顺序由一侧向另一侧推进
(5)浇筑梁板混凝土,先浇筑尺寸较大的框架
