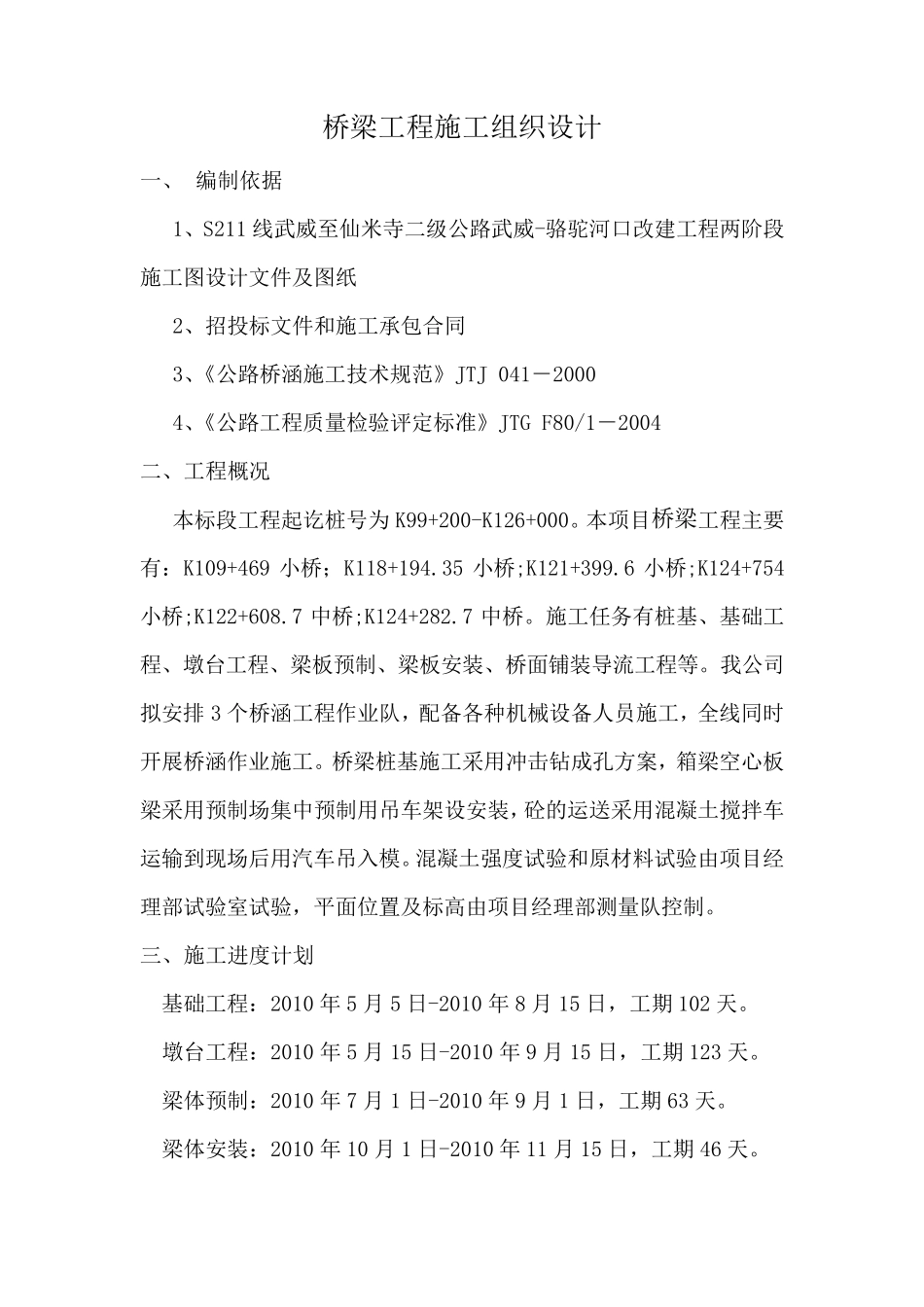

桥梁工程施工组织设计 一、 编制依据 1、S211 线武威至仙米寺二级公路武威-骆驼河口改建工程两阶段施工图设计文件及图纸 2、招投标文件和施工承包合同 3、《公路桥涵施工技术规范》JTJ 041-2000 4、《公路工程质量检验评定标准》JTG F80/1-2004 二、工程概况 本标段工程起讫桩号为 K99+200-K126+000
本项目桥梁工程主要有:K109+469 小桥;K118+194
35 小桥;K121+399
6 小桥;K124+754小桥;K122+608
7 中桥;K124+282
施工任务有桩基、基础工程、墩台工程、梁板预制、梁板安装、桥面铺装导流工程等
我公司拟安排 3 个桥涵工程作业队,配备各种机械设备人员施工,全线同时开展桥涵作业施工
桥梁桩基施工采用冲击钻成孔方案,箱梁空心板梁采用预制场集中预制用吊车架设安装,砼的运送采用混凝土搅拌车运输到现场后用汽车吊入模
混凝土强度试验和原材料试验由项目经理部试验室 试验,平 面位 置 及标高 由项目经理部测 量队控 制
三 、施工进 度计划 基础工程:2010 年 5 月 5 日 -2010 年 8 月 15 日 ,工期 102 天
墩台工程:2010 年 5 月 15 日 -2010 年 9 月 15 日 ,工期 123 天
梁体 预制:2010 年 7 月 1 日 -2010 年 9 月 1 日 ,工期 63 天
梁体 安装:2010 年 10 月 1 日 -2010 年 11 月 15 日 ,工期 46 天
桥面系及附属:2011 年3 月1 日-2011 年4 月15 日,工期46 天

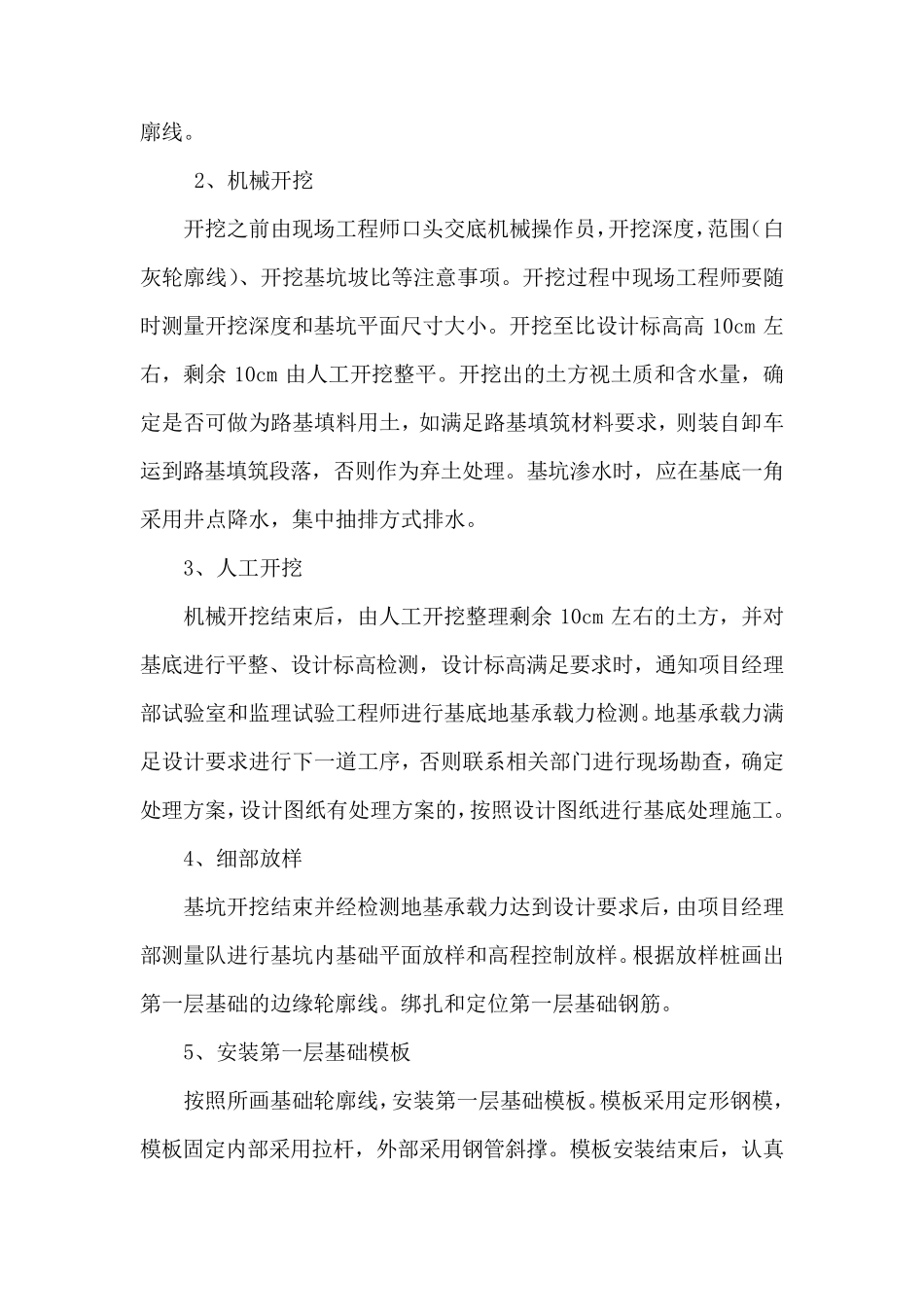

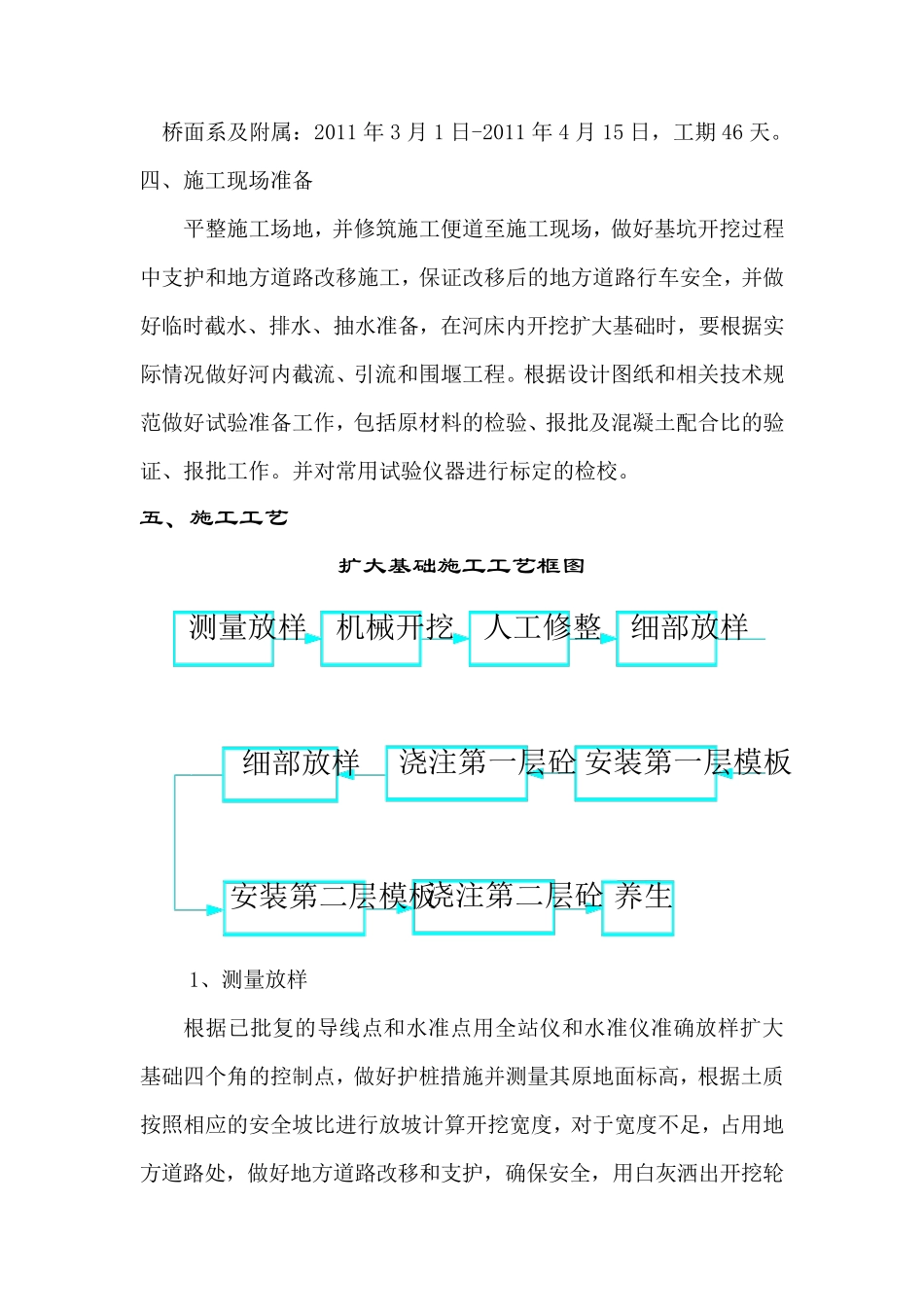

四、施工现场准备 平整施工场地,并修筑施工便道至施工现场,做好基坑开挖过程中支护和地方道路改移施工,保证改移后的地方道路行车安全,并做好临时截水、排水、抽水准备,在河床内开挖扩大基
