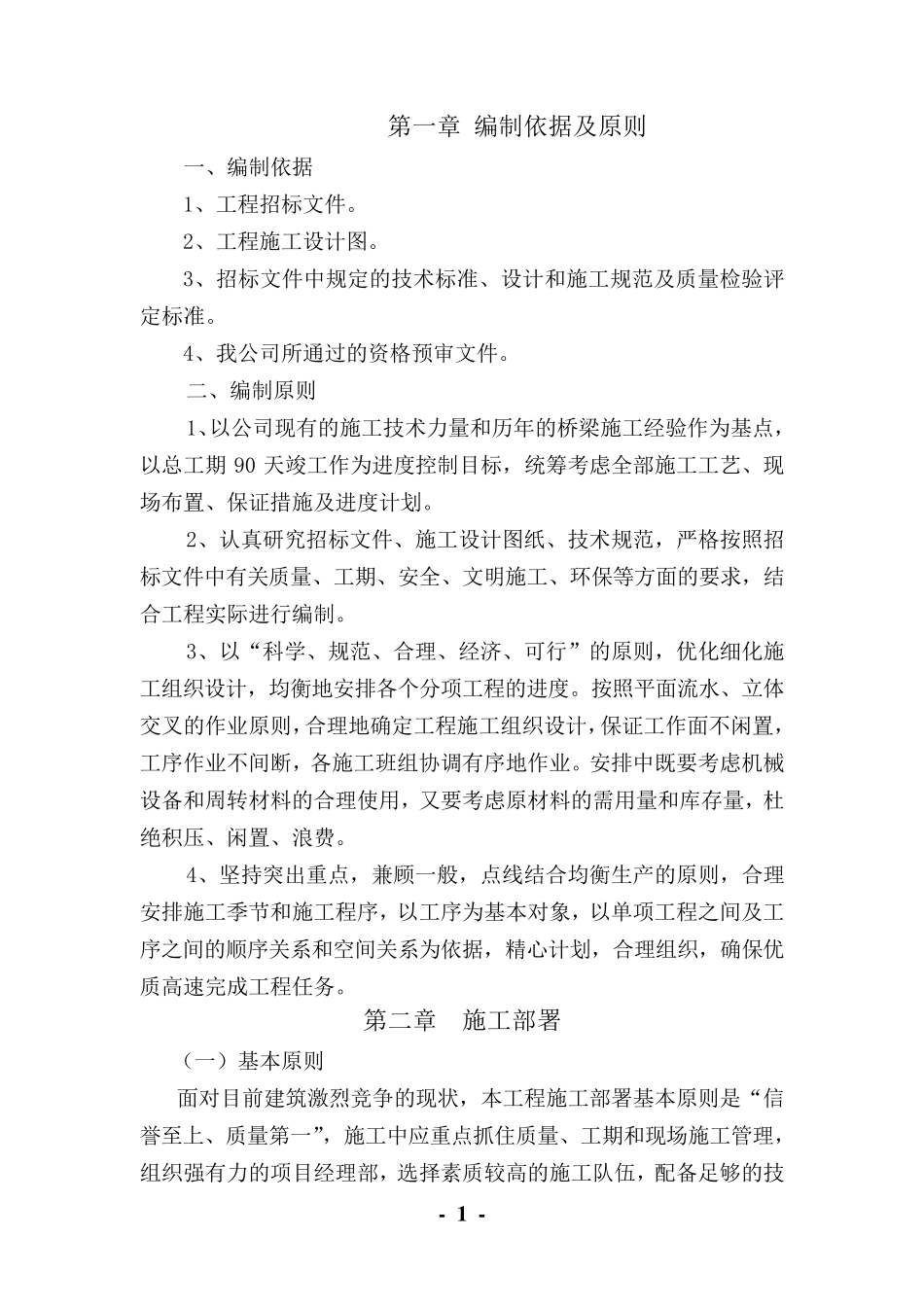

- 1 - 第一章 编制依据及原则 一、编制依据 1、工程招标文件
2、工程施工设计图
3、招标文件中规定的技术标准、设计和施工规范及质量检验评定标准
4、我公司所通过的资格预审文件
二、编制原则 1、以公司现有的施工技术力量和历年的桥梁施工经验作为基点,以总工期90 天竣工作为进度控制目标,统筹考虑全部施工工艺、现场布置、保证措施及进度计划
2、认真研究招标文件、施工设计图纸、技术规范,严格按照招标文件中有关质量、工期、安全、文明施工、环保等方面的要求,结合工程实际进行编制
3、以“科学、规范、合理、经济、可行”的原则,优化细化施工组织设计,均衡地安排各个分项工程的进度
按照平面流水、立体交叉的作业原则,合理地确定工程施工组织设计,保证工作面不闲置,工序作业不间断,各施工班组协调有序地作业
安排中既要考虑机械设备和周转材料的合理使用,又要考虑原材料的需用量和库存量,杜绝积压、闲置、浪 费
4、坚 持 突 出 重 点,兼 顾 一般 ,点线 结合均衡生 产 的原则,合理安排施工季 节 和施工程序,以工序为基本 对 象 ,以单 项工程之 间及工序之 间的顺 序关系 和空 间关系 为依据,精 心 计划,合理组织,确保优质高 速 完 成 工程任 务

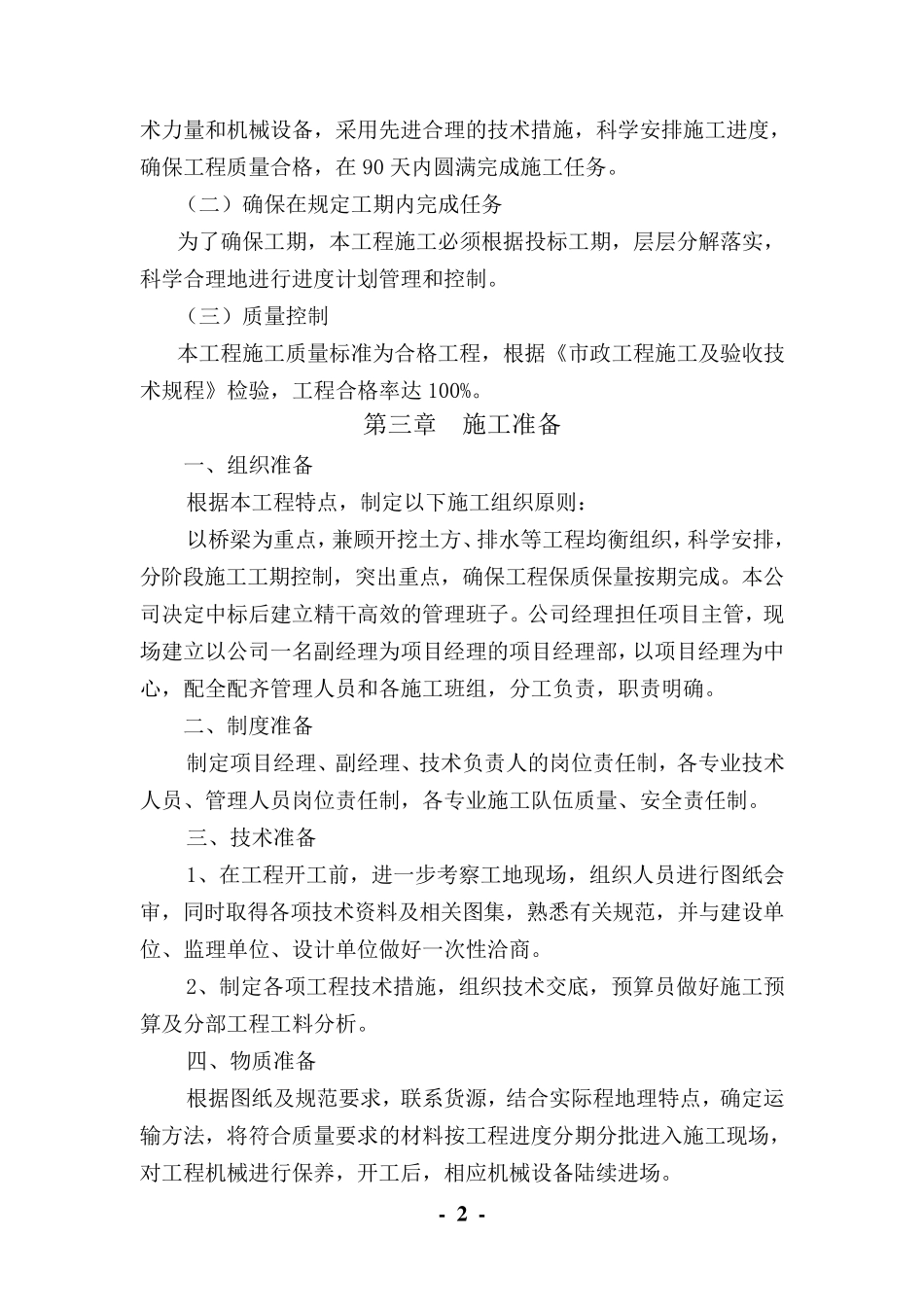

第二章 施工部署 ( 一) 基本 原则 面对 目前 建 筑 激 烈 竞 争 的现状 ,本 工程施工部署 基本 原则是 “信誉 至 上 、质量第一”,施工中应 重 点抓 住 质量、工期和现场施工管 理,组织强 有力的项目经理部,选 择 素 质较 高 的施工队 伍 ,配 备足 够 的技- 2 - 术力量和机械设备,采用先进合理的技术措施,科学安排施工进度,确保工程质量合格,在90 天内圆满完成施工任务
(二)确保在规定工期内完成任务 为了确保工期,本工程施工必须根据投标工期,层层分解落实,科学合理地进行进度计划管理和控
