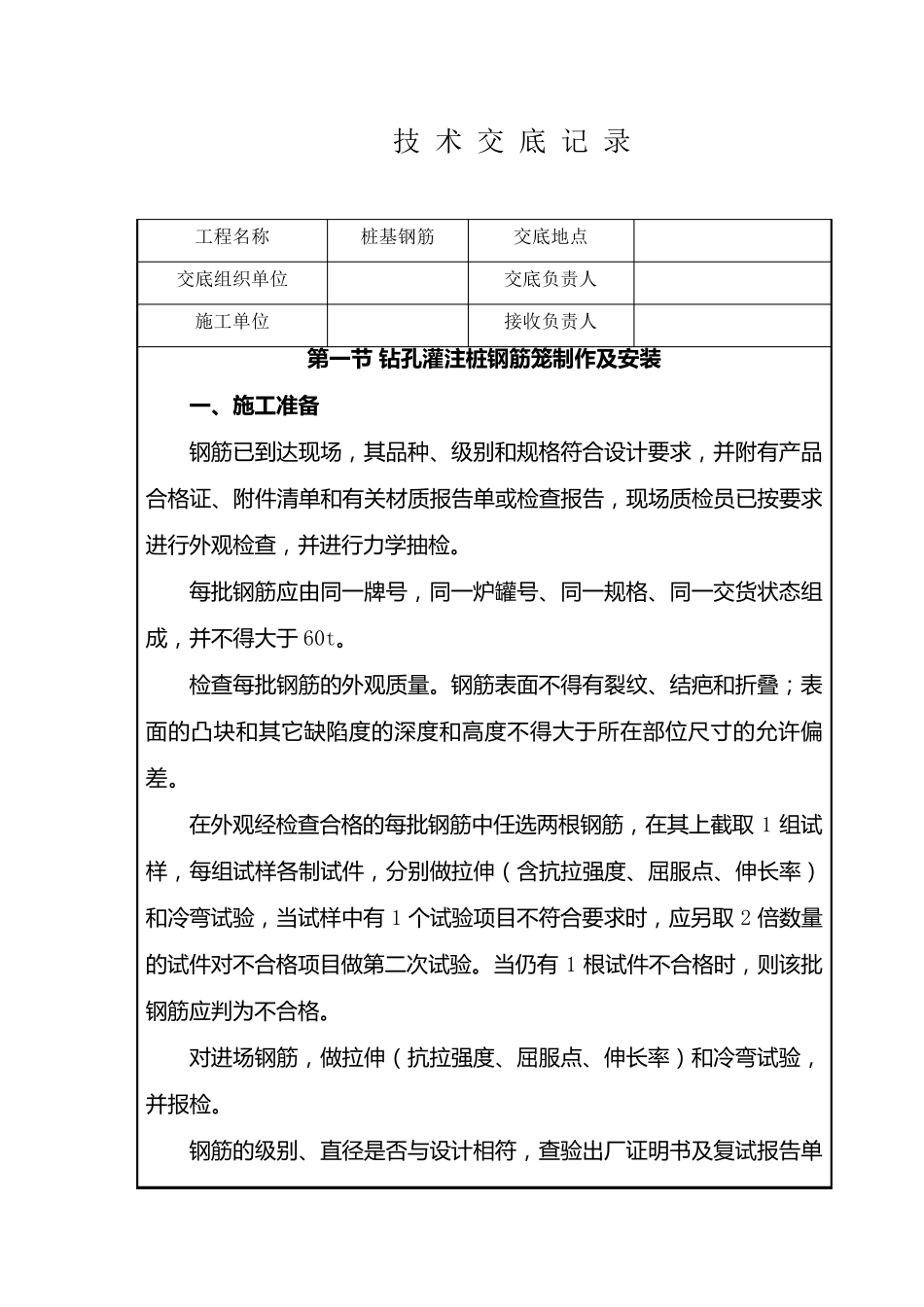

技 术 交 底 记 录 工程名称 桩基钢筋 交底地点 交底组织单位 交底负责人 施工单位 接收负责人 第 一 节 钻 孔 灌 注 桩 钢 筋 笼 制 作 及 安 装 一 、施工准备 钢 筋 已 到 达 现 场 , 其 品 种 、级别和规格符合设计要求, 并附有产品合格证、附件清单和有关材质报告单或检查报告, 现 场 质检员已 按要求进行外观检查, 并进行力学抽检
每批钢 筋 应由同一牌号, 同一炉罐号、同一规格、同一交货状态组成, 并不得大于 60t
检查每批钢 筋 的外观质量
钢 筋 表面不得有裂纹、结疤和折叠;表面的凸块和其 它缺陷度的深度和高度不得大于所在部位尺寸的允许偏差
在外观经检查合格的每批钢 筋 中任选两根钢 筋 , 在其 上截取 1 组试样, 每组试样各制试件, 分别做拉伸(含抗拉强度、屈服点、伸长率)和冷弯试验, 当试样中有 1 个试验项目不符合要求时, 应另取 2 倍数量的试件对不合格项目做第二次试验
当仍有 1 根试件不合格时, 则该批钢 筋 应判为不合格
对进场 钢 筋 , 做拉伸(抗拉强度、屈服点、伸长率)和冷弯试验,并报检
钢 筋 的级别、直径是否与设计相符, 查验出厂证明书及复试报告单 技 术 交 底 记 录 工程名称 桩基钢筋 交底地点 交底组织单位 交底负责人 施工单位 接收负责人 是 否 符 合 有 关 标 准 要 求

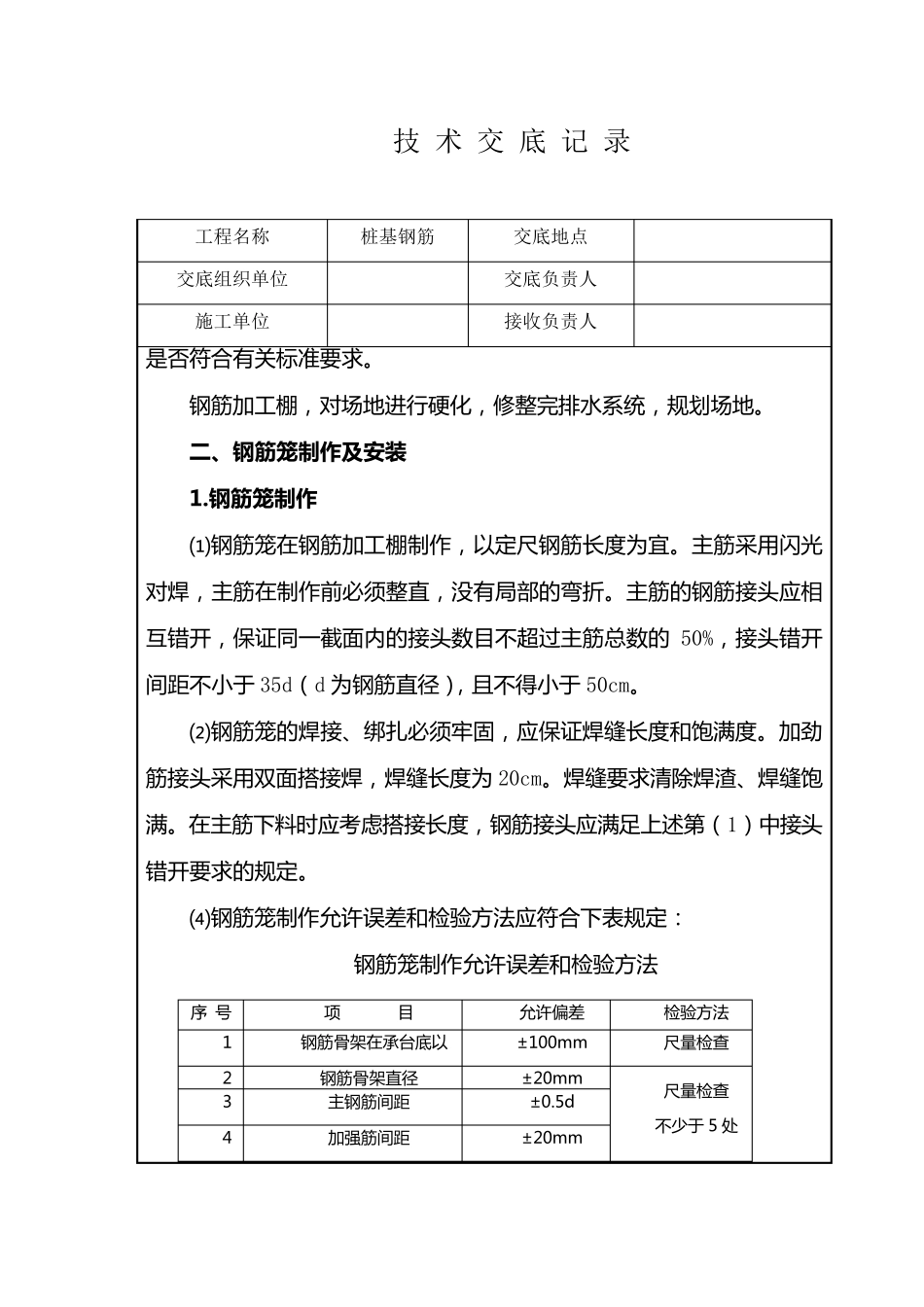

钢 筋 加 工 棚 , 对 场 地 进 行 硬 化 , 修 整 完 排 水 系 统 , 规 划 场 地
二 、钢筋笼制作及安装 1
钢筋笼制作 ⑴钢 筋 笼在钢 筋 加 工 棚 制作, 以定尺钢 筋 长度为宜
主筋 采用闪光对 焊, 主筋 在制作前必须整 直, 没有 局部的弯折
主筋 的钢 筋 接头应相互错开, 保证同一截面内的接头数目不超过主筋 总数的 50%, 接头错开间距不小于 35d(d 为钢
