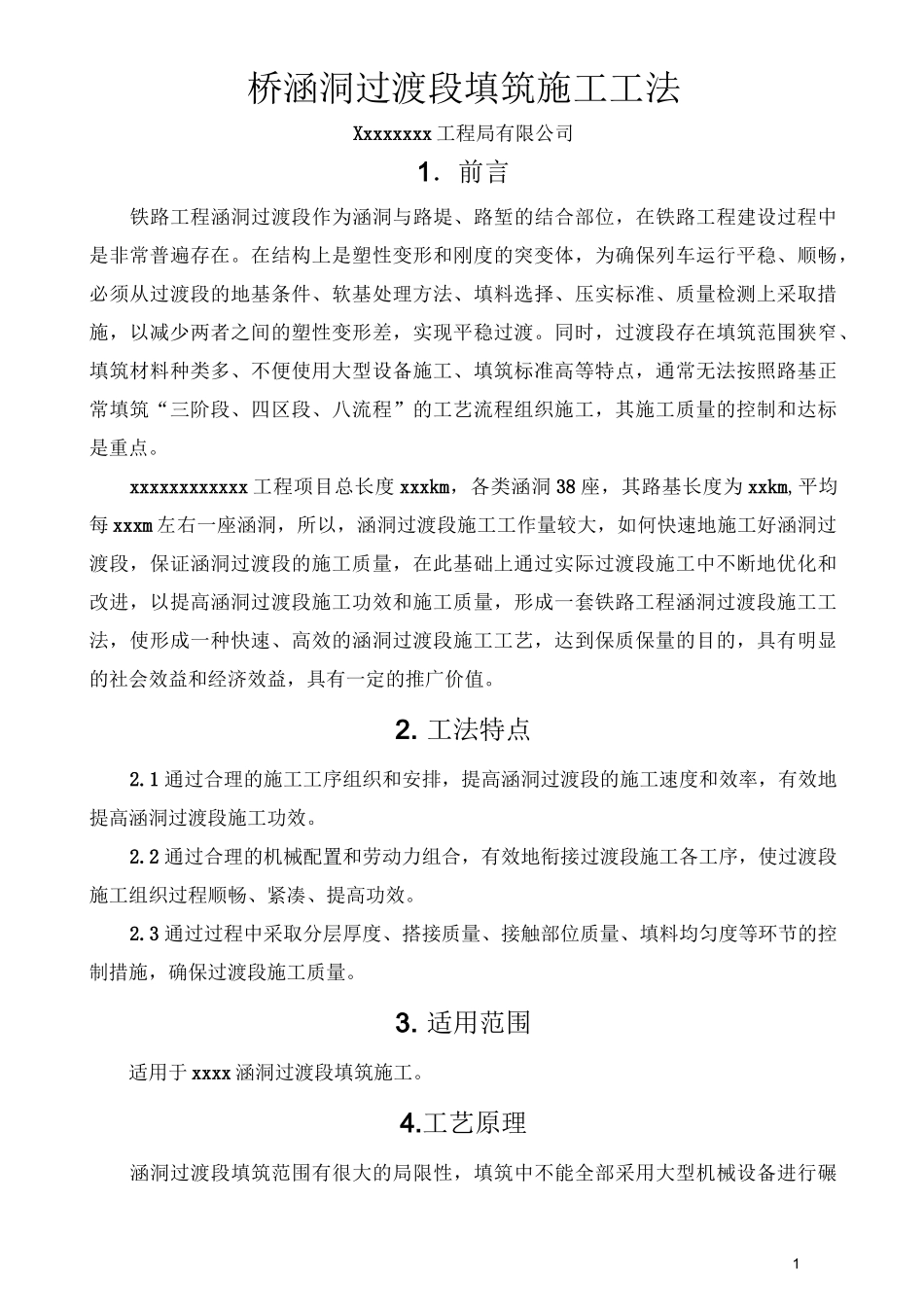

1桥涵洞过渡段填筑施工工法Xxxxxxxx 工程局有限公司1.前言铁路工程涵洞过渡段作为涵洞与路堤、路堑的结合部位,在铁路工程建设过程中是非常普遍存在
在结构上是塑性变形和刚度的突变体,为确保列车运行平稳、顺畅,必须从过渡段的地基条件、软基处理方法、填料选择、压实标准、质量检测上采取措施,以减少两者之间的塑性变形差,实现平稳过渡
同时,过渡段存在填筑范围狭窄、填筑材料种类多、不便使用大型设备施工、填筑标准高等特点,通常无法按照路基正常填筑“三阶段、四区段、八流程”的工艺流程组织施工,其施工质量的控制和达标是重点
xxxxxxxxxxxx 工程项目总长度 xxxkm,各类涵洞 38 座,其路基长度为 xxkm,平均每 xxxm 左右一座涵洞,所以,涵洞过渡段施工工作量较大,如何快速地施工好涵洞过渡段,保证涵洞过渡段的施工质量,在此基础上通过实际过渡段施工中不断地优化和改进,以提高涵洞过渡段施工功效和施工质量,形成一套铁路工程涵洞过渡段施工工法,使形成一种快速、高效的涵洞过渡段施工工艺,达到保质保量的目的,具有明显的社会效益和经济效益,具有一定的推广价值
1 通过合理的施工工序组织和安排,提高涵洞过渡段的施工速度和效率,有效地提高涵洞过渡段施工功效
2 通过合理的机械配置和劳动力组合,有效地衔接过渡段施工各工序,使过渡段施工组织过程顺畅、紧凑、提高功效
3 通过过程中采取分层厚度、搭接质量、接触部位质量、填料均匀度等环节的控制措施,确保过渡段施工质量
适用范围适用于 xxxx 涵洞过渡段填筑施工

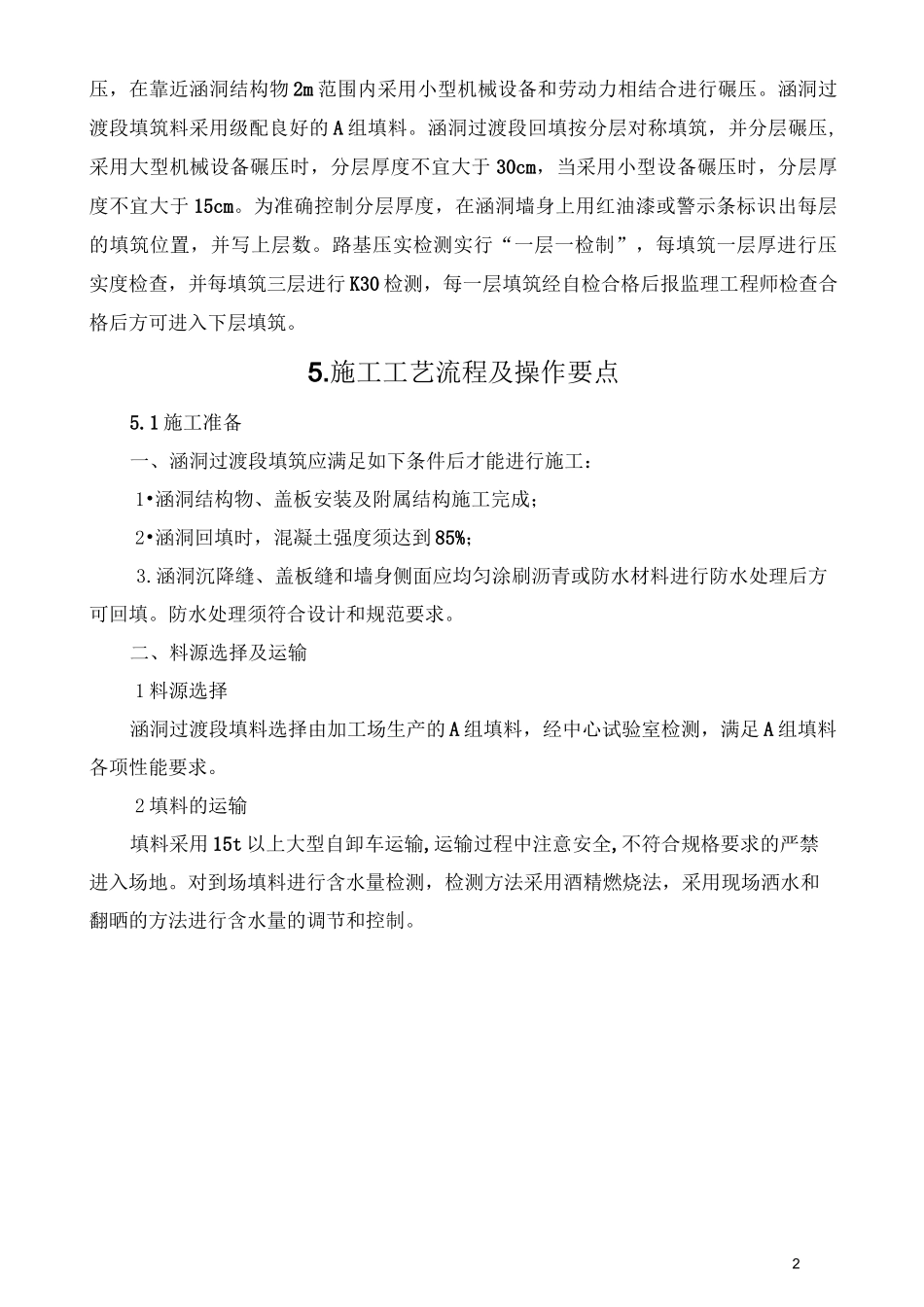

工艺原理涵洞过渡段填筑范围有很大的局限性,填筑中不能全部采用大型机械设备进行碾2压,在靠近涵洞结构物 2m 范围内采用小型机械设备和劳动力相结合进行碾压
涵洞过渡段填筑料采用级配良好的 A 组填料

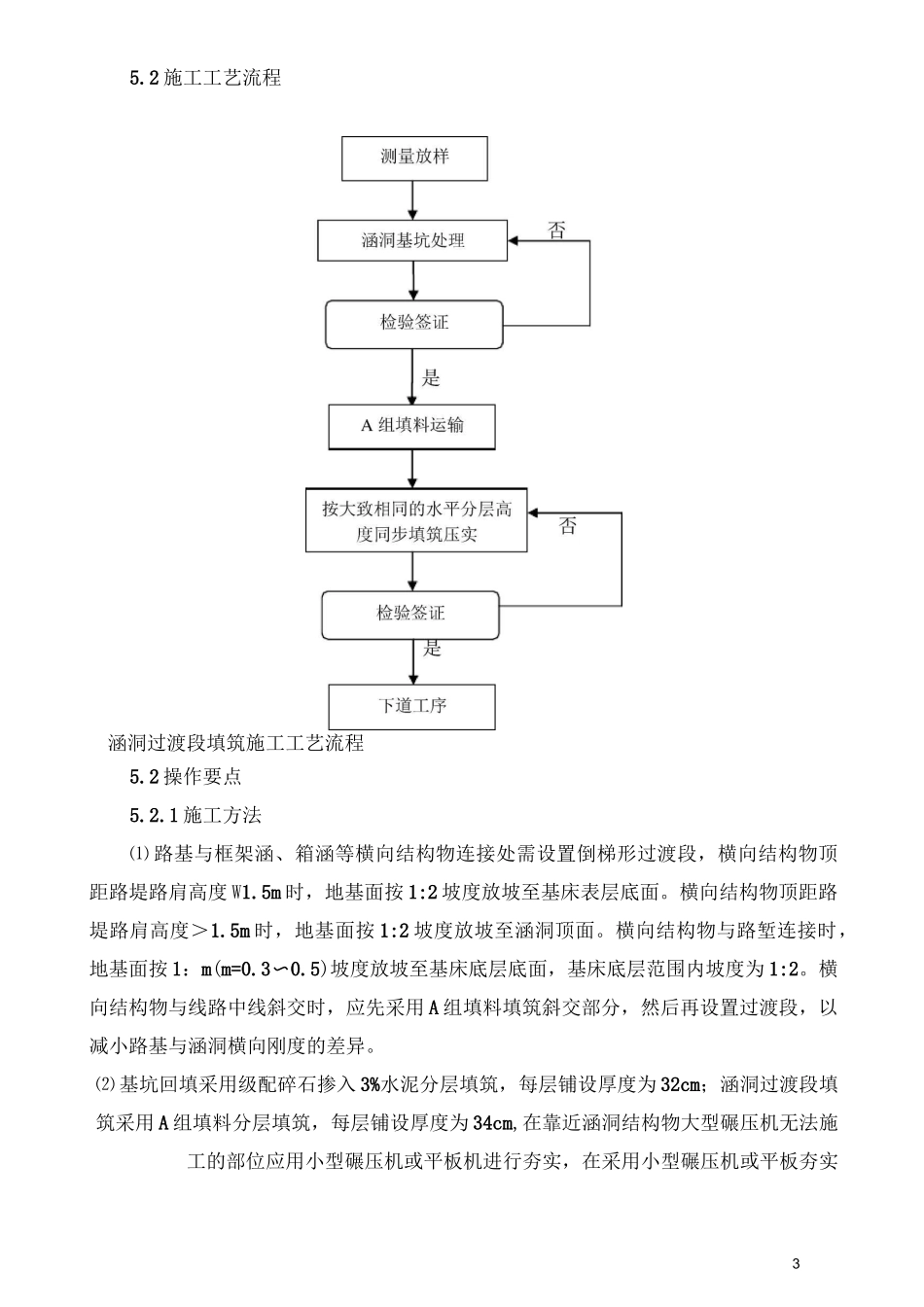

涵洞过渡段回填按分层对称填筑,并分层碾压,采用大型机
