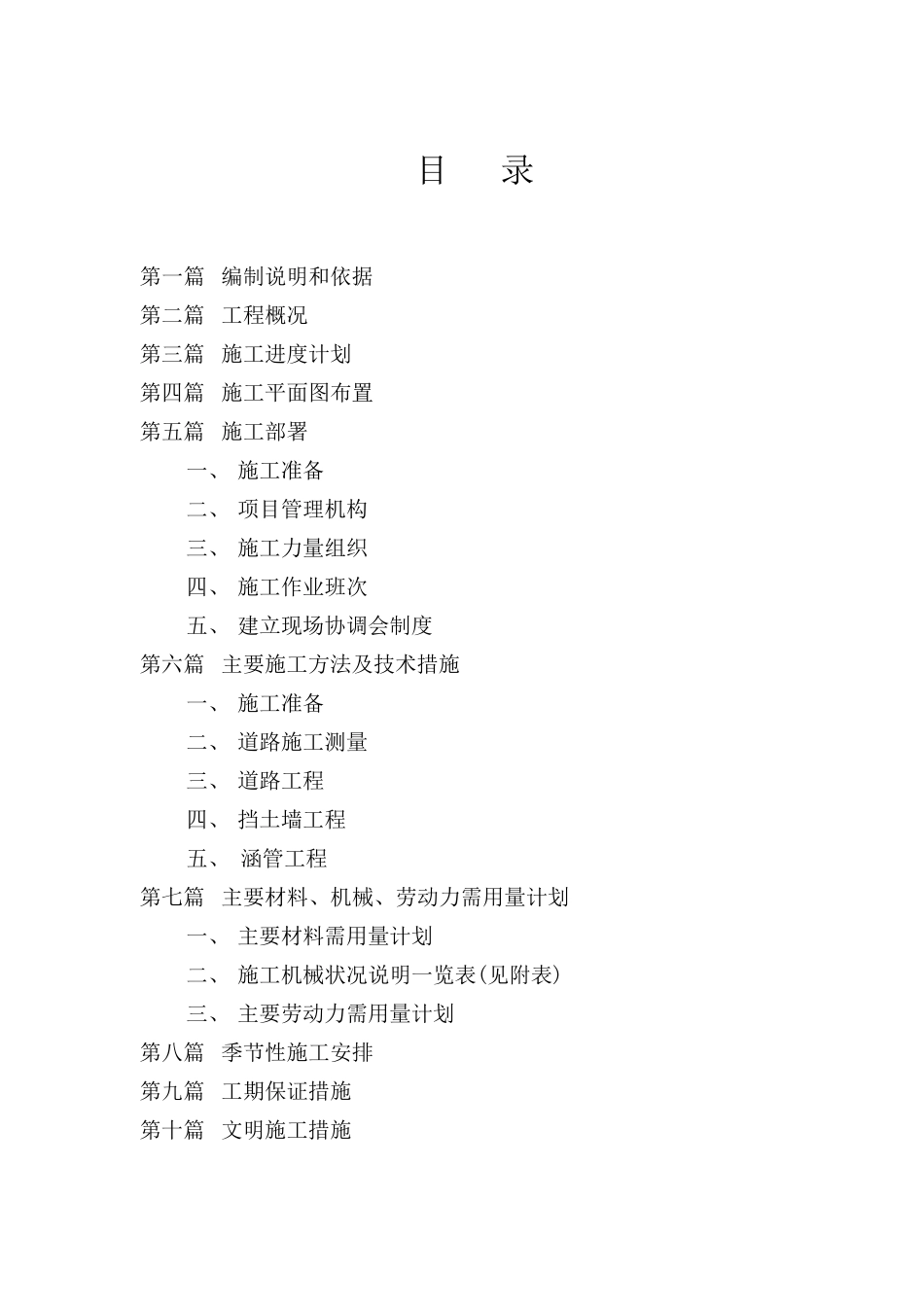

目 录 第一篇 编制说明和依据 第二篇 工程概况 第三篇 施工进度计划 第四篇 施工平面图布置 第五篇 施工部署 一、 施工准备 二、 项目管理机构 三、 施工力量组织 四、 施工作业班次 五、 建立现场协调会制度 第六篇 主要施工方法及技术措施 一、 施工准备 二、 道路施工测量 三、 道路工程 四、 挡土墙工程 五、 涵管工程 第七篇 主要材料、机械、劳动力需用量计划 一、 主要材料需用量计划 二、 施工机械状况说明一览表(见附表) 三、 主要劳动力需用量计划 第八篇 季节性施工安排 第九篇 工期保证措施 第十篇 文明施工措施 一、 现场容貌环境管理 二、 现场材料堆放和道路排水管理 三、 分工标志管理 四、 现场防火管理 五、 文明运输及外部公共关系管理 六、 临时设施及生活环境管理 第十三篇 质量目标及质量保证体系 一、 质量目标 二、 质量保证体系 三、 管理措施 四、 工程质量的具体要求 第十四篇 安全目标和安全保证措施 一、 安全目标 二、 安全保证体系 三、 安全生产措施 四、 安全生产具体要求 第十五篇 成本管理措施 一、 劳动力管理 二、 材料管理 三、 工程预结算管理 四、 其它 第十六篇 综合管理水平 第一节 施工现场管理内容 第二节 管理职责 第十七篇 服从监理工程师全过程监理之保证措施 第一篇 编制说明和依据 (一)北川羌族自治县永安镇楠木村村道公路建设的比选文件。 (二)根据设计的施工图纸及工程量清单。 (三)国家现行交通设施、市政安装工程施工与验收规范及质量检验评定标准。 第二篇 工程概况 本工程为北川羌族自治县永安镇楠木村村道公路建设工程,位于北川羌族自治县永安镇楠木村;工程规模:整治村道公路约 3136 米(含附属设施);路面为泥结石面层;质量要求:达到施工设计要求,一次性验收合格。 第三篇 施工进度计划 按比选文件要求,本工程总工期为 60 日历天。 施工进度计划详见附表(3):施工进度横道图。 第四篇 施工平面图布置 1. 根据本工程规模、施工进度计划、高峰期施工人数,结合现场实际,在现场红线用地范围内和少部分红线外布置生产临时设施、生活临时设施、临时道路以及施工和生活用水、用电管线。 2. 施工大临设施设于甲方指定的空置位置上。房屋布置及面积详见施工总平面布置图。 3. 由于本工程主要采用自拌砼,现场砼部分数量不大,现场设350 公升砼搅拌机...
