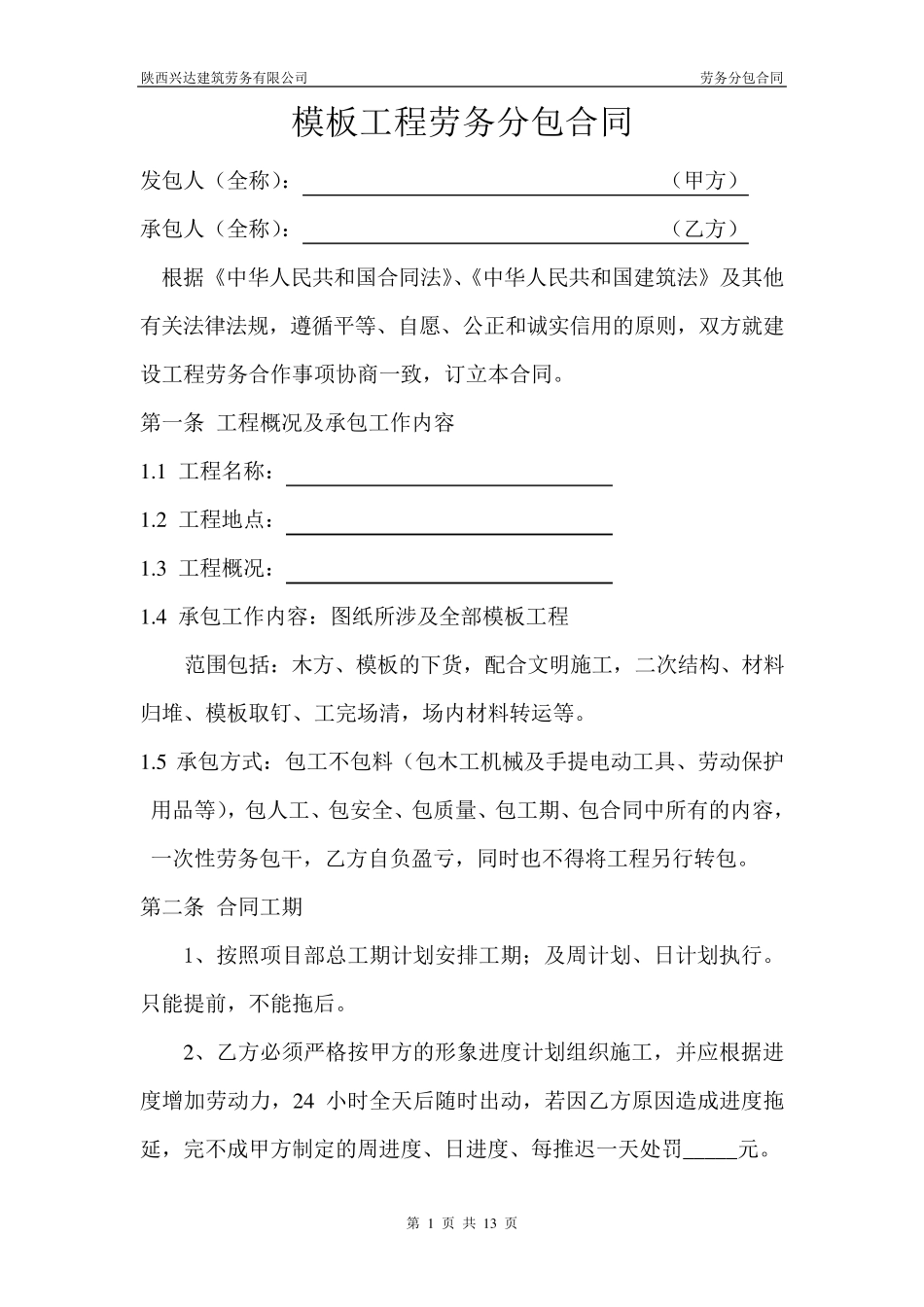

陕西兴达建筑劳务有限公司 劳务分包合同 共 1 3 页 合同编号: 陕西兴达建筑劳务有限公司 模 板 工 程 劳 务 分 包 合 同 陕西兴达建筑劳务有限公司合同管理办公室 二0 一八年印制 陕西兴达建筑劳务有限公司 劳务分包合同 第 1 页共 1 3 页 模板工程劳务分包合同 发包人(全称): (甲方) 承包人(全称): (乙方) 根据《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律法规,遵循平等、自愿、公正和诚实信用的原则,双方就建设工程劳务合作事项协商一致,订立本合同
第一条 工程概况及承包工作内容 1
1 工程名称: 1
2 工程地点: 1
3 工程概况: 1
4 承包工作内容:图纸所涉及全部模板工程 范围包括:木方、模板的下货,配合文明施工,二次结构、材料归堆、模板取钉、工完场清,场内材料转运等
5 承包方式:包工不包料(包木工机械及手提电动工具、劳动保护用品等),包人工、包安全、包质量、包工期、包合同中所有的内容,一次性劳务包干,乙方自负盈亏,同时也不得将工程另行转包
第二条 合同工期 1、按照项目部总工期计划安排工期;及周计划、日计划执行
只能提前,不能拖后
2 、乙方必 须 严 格 按甲方的形 象 进 度 计划组 织 施工,并 应 根据进度 增 加 劳动力 ,2 4 小 时全天 后 随 时出 动,若 因 乙方原因 造 成 进 度 拖延 ,完不成 甲方制 定 的周进 度 、日进 度 、每 推 迟 一天 处 罚 _ _ _ _ _ 元

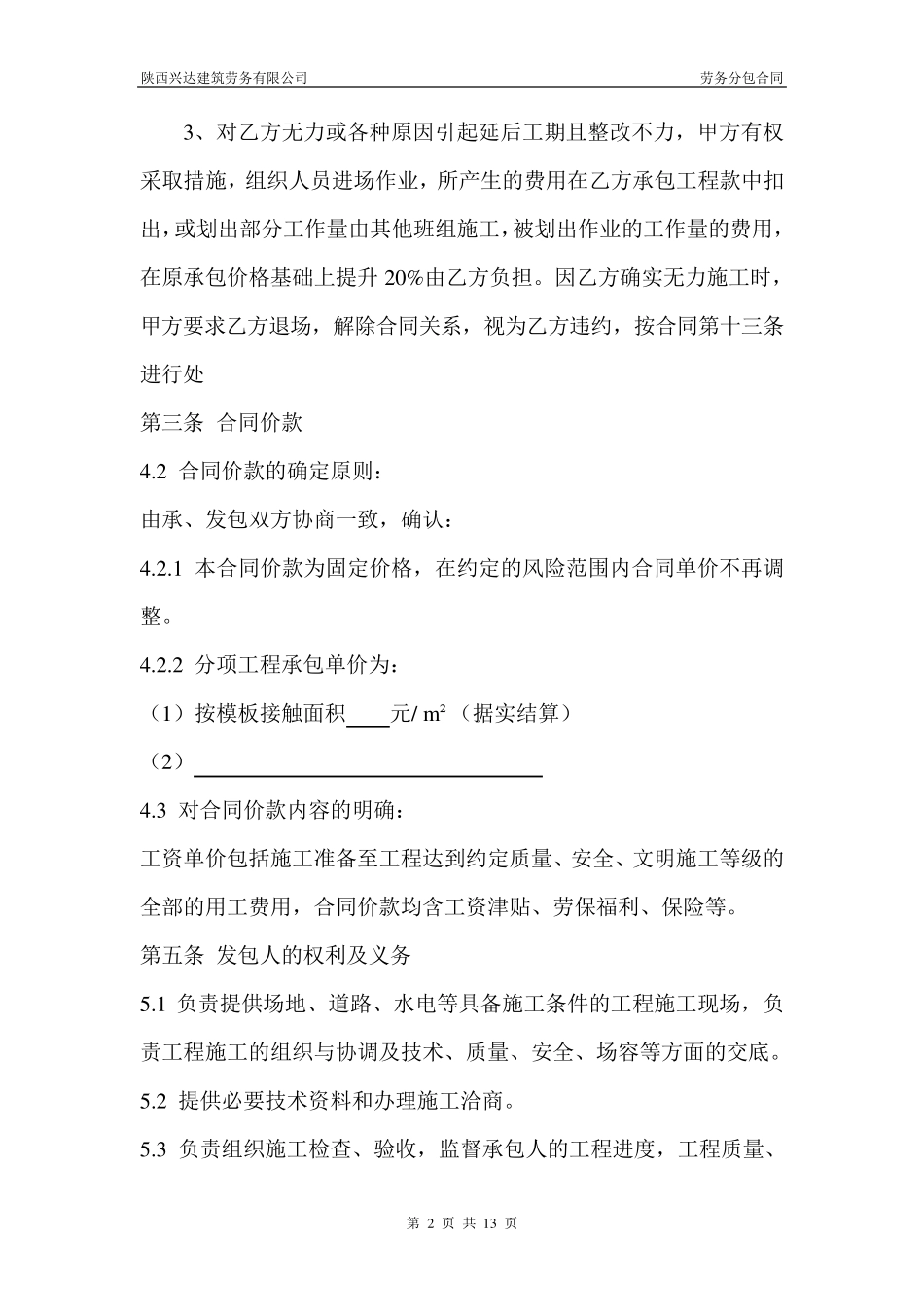

陕西兴达建筑劳务有限公司 劳务分包合同 第 2 页共 13 页 3、对乙方无力或各种原因引起延后工期且整改不力,甲方有权采取措施,组织人员进场作业,所产生的费用在乙方承包工程款中扣出,或划出部分工作量由其他班组施工,被划出作业的工作量的费用,在原承包价格基础上提升 20%由乙方负担
