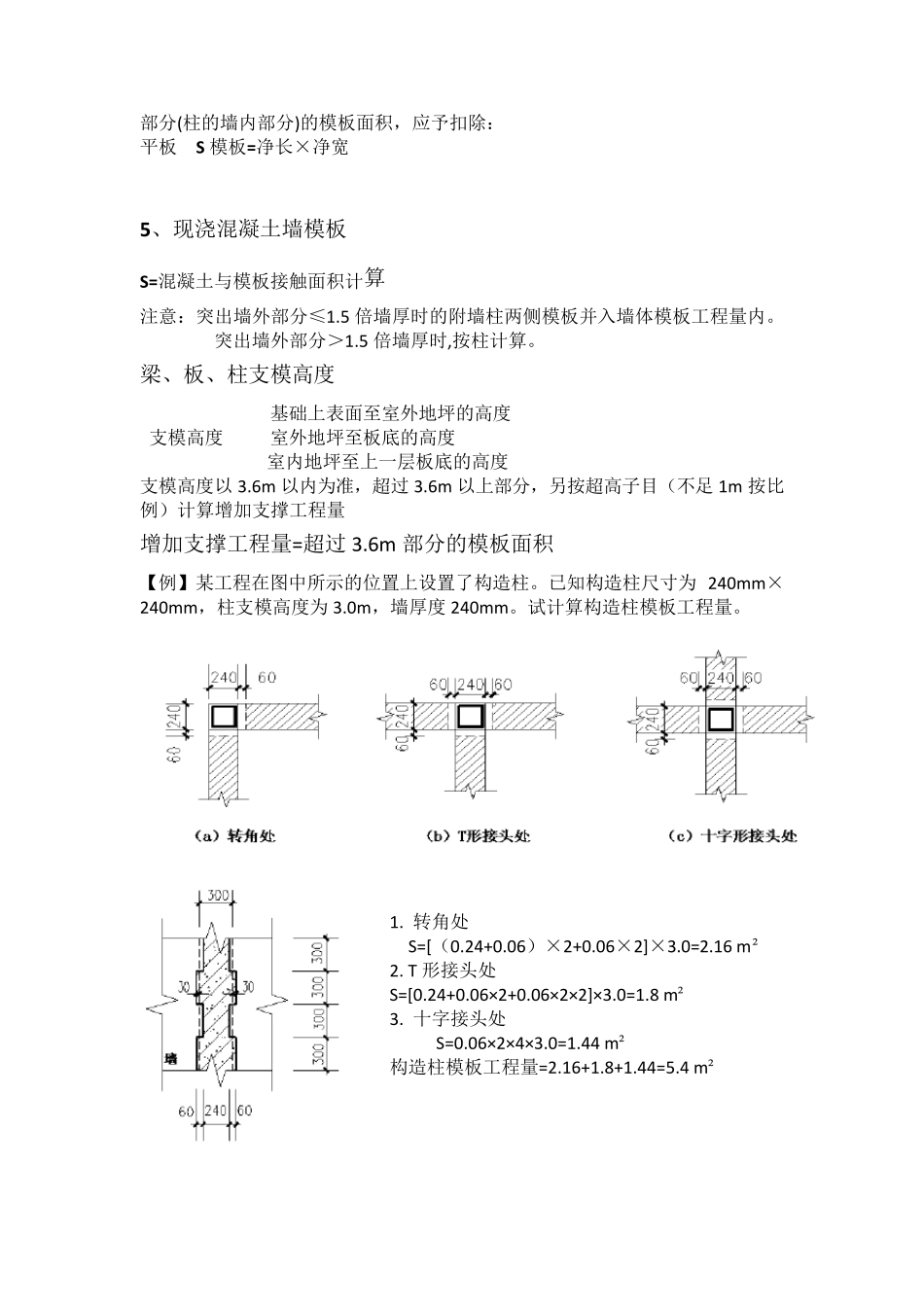

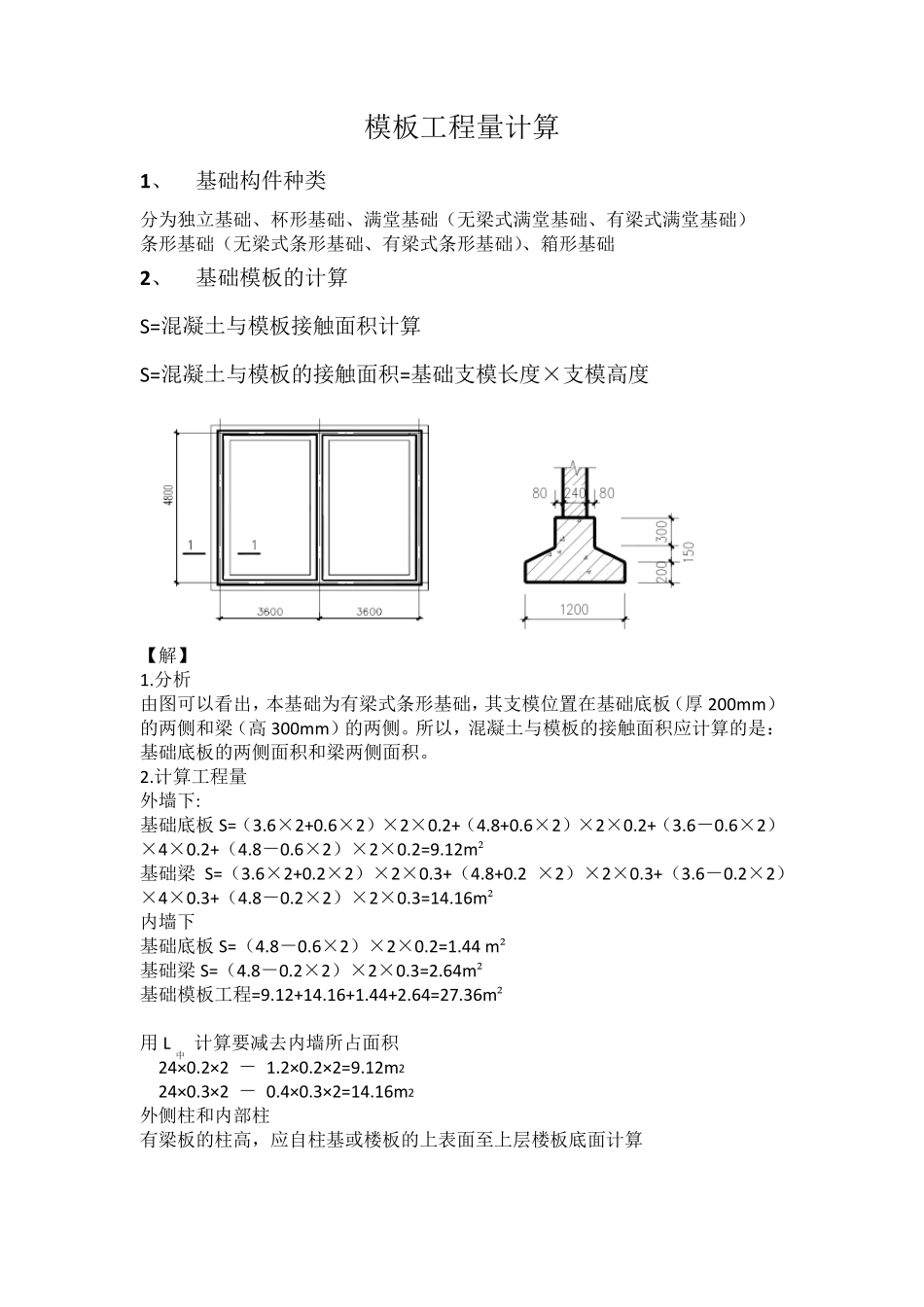

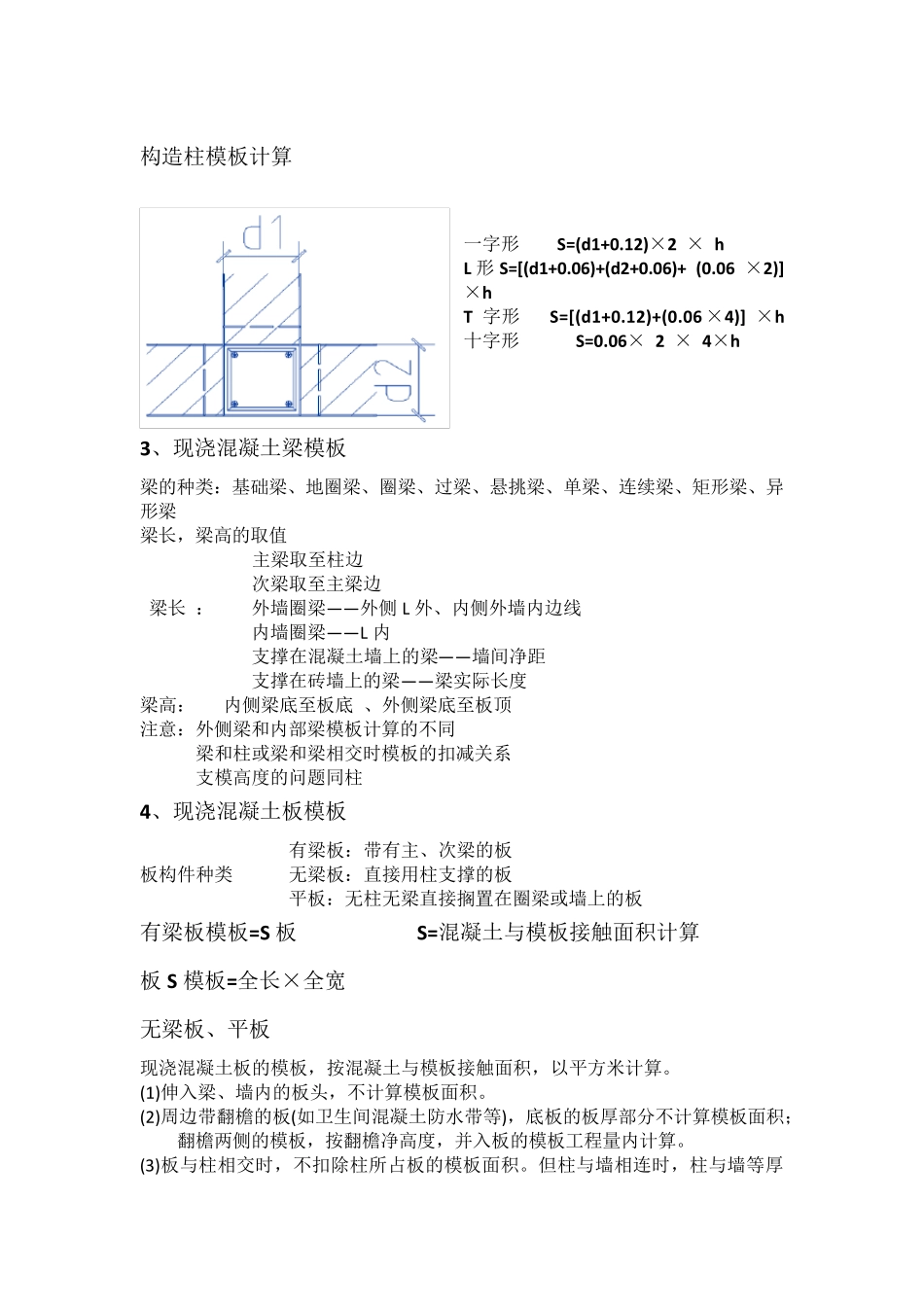

模板工程量计算 1、 基础构件种类 分为独立基础、杯形基础、满堂基础(无梁式满堂基础、有梁式满堂基础) 条形基础(无梁式条形基础、有梁式条形基础)、箱形基础 2、 基础模板的计算 S=混凝土与模板接触面积计算 S=混凝土与模板的接触面积=基础支模长度×支模高度 【解】 1.分析 由图可以看出,本基础为有梁式条形基础,其支模位置在基础底板(厚200mm)的两侧和梁(高300mm)的两侧。所以,混凝土与模板的接触面积应计算的是:基础底板的两侧面积和梁两侧面积。 2.计算工程量 外墙下: 基础底板S=(3.6×2+0.6×2)×2×0.2+(4.8+0.6×2)×2×0.2+(3.6-0.6×2)×4×0.2+(4.8-0.6×2)×2×0.2=9.12m² 基础梁S=(3.6×2+0.2×2)×2×0.3+(4.8+0.2 ×2)×2×0.3+(3.6-0.2×2)×4×0.3+(4.8-0.2×2)×2×0.3=14.16m² 内 墙下 基础底板S=(4.8-0.6×2)×2×0.2=1.44 m² 基础梁S=(4.8-0.2×2)×2×0.3=2.64m² 基础模板工程=9.12+14.16+1.44+2.64=27.36m² 用 L中 计算要 减 去 内 墙所占 面积 24×0.2×2 - 1.2×0.2×2=9.12m2 24×0.3×2 - 0.4×0.3×2=14.16m2 外侧柱 和内 部 柱 有梁板的柱 高,应自 柱 基或 楼 板的上 表 面至 上 层 楼 板底面计算 构造柱模板计算 一字形 S=(d1+0.12)×2 × h L 形S=[(d1+0.06)+(d2+0.06)+ (0.06 ×2)] ×h T 字形 S=[(d1+0.12)+(0.06 ×4)] ×h十字形 S=0.06× 2 × 4×h 3、现浇混凝土梁模板 梁的种类:基础梁、地圈梁、圈梁、过梁、悬挑梁、单梁、连续梁、矩形梁、异形梁 梁长,梁高的取值 主梁取至柱边 次梁取至主梁边 梁长 : 外墙圈梁— — 外侧 L 外、内侧外墙内边线 内墙圈梁— — L 内 支撑在混凝土墙上的梁— — 墙间净距 支撑在砖墙上的梁— — 梁实际长度 梁高: 内侧梁底至板底 、外侧梁底至板顶 注意:外侧梁和内部梁模板计算的不同 梁和柱或梁和梁相交时模板的扣减关系 支模高度的问题同柱 4、现浇混凝土板模板 有梁板:带有主、次梁的板 板构件种类 无梁板:直接用柱支撑的板 平板:无柱无梁直接搁置在圈梁或墙上的板 有梁板模板=S 板 S=混凝土与模板接触面积计算 板S 模板=全长×全宽 无梁板、平板 现浇混凝土板的模板,按混凝土与模板接触面积,以平方米计算。 (1)伸入梁、墙内的板头,不计算模板面积。 (2)周边带翻檐的板(如卫生间混凝土防水...
