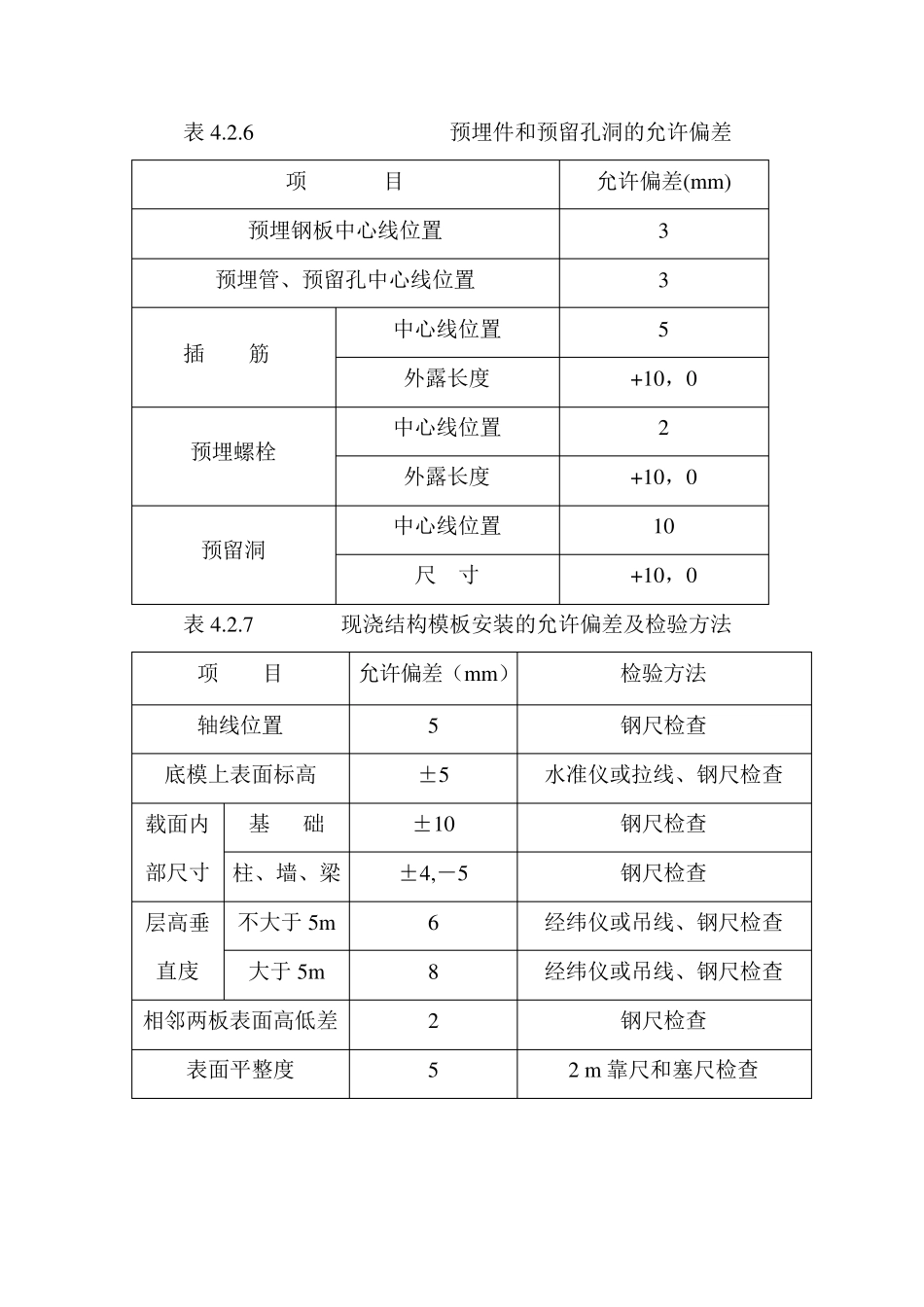

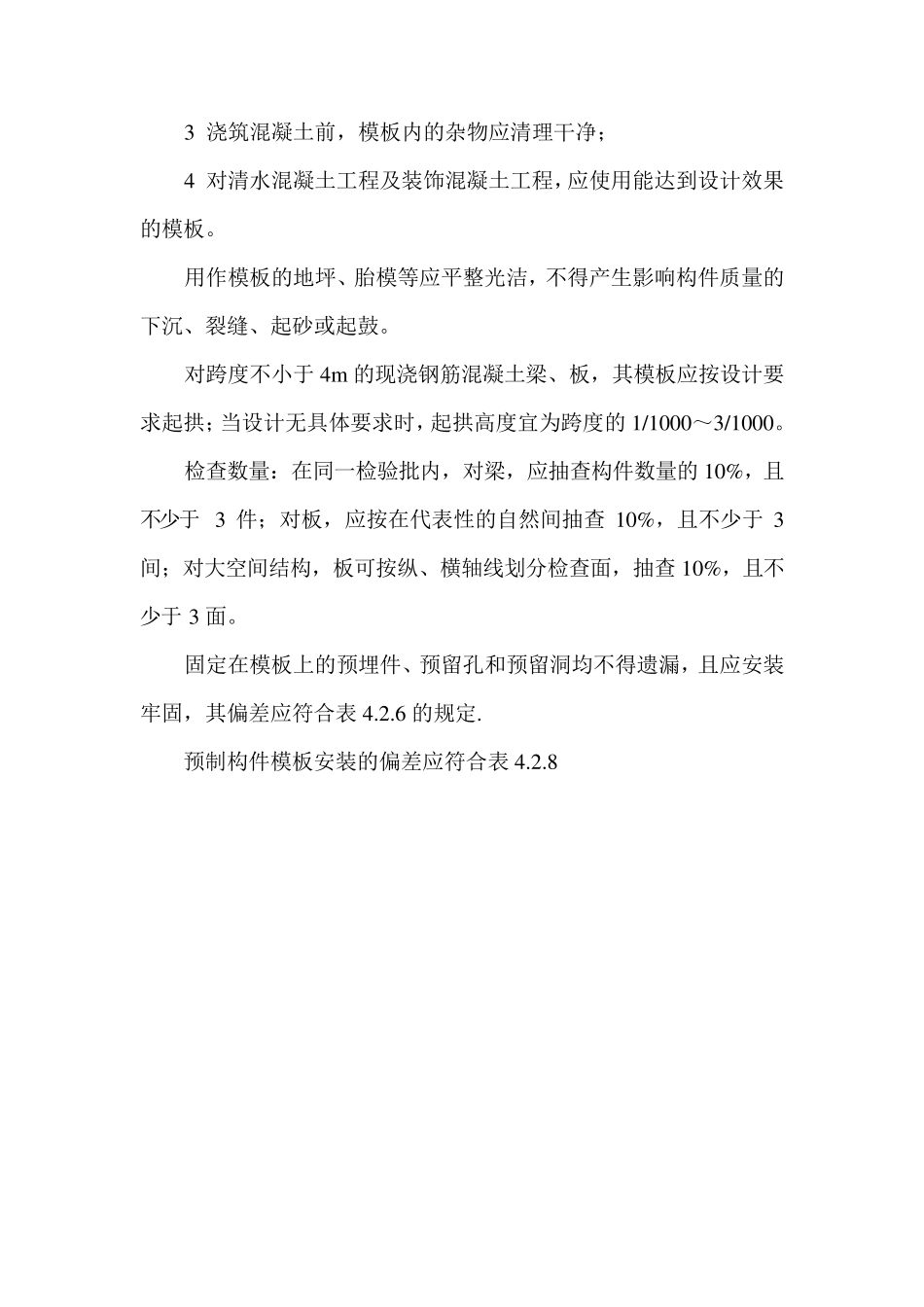

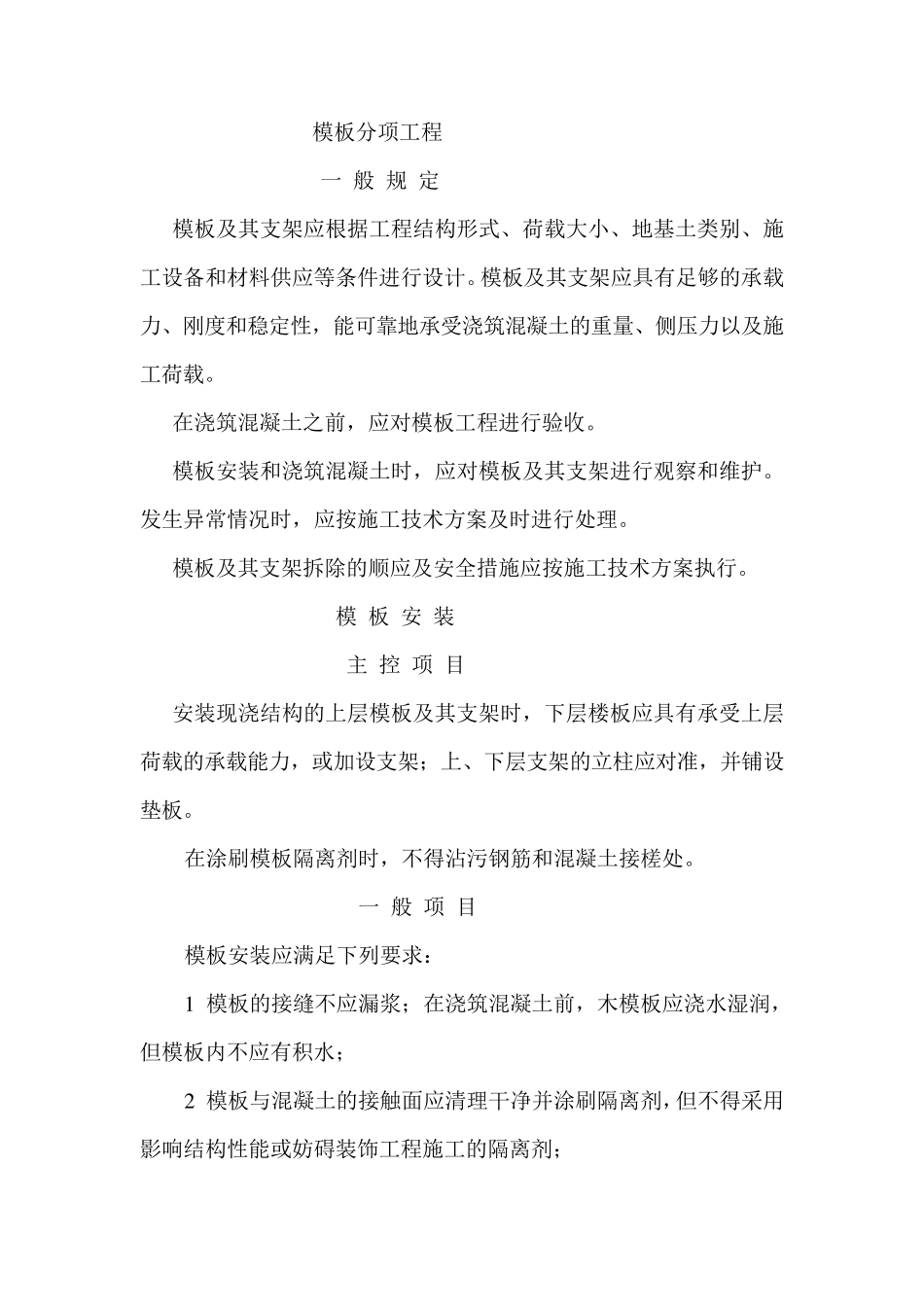

模板分项工程 一 般 规 定 模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计。模板及其支架应具有足够的承载力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。 在浇筑混凝土之前,应对模板工程进行验收。 模板安装和浇筑混凝土时,应对模板及其支架进行观察和维护。发生异常情况时,应按施工技术方案及时进行处理。 模板及其支架拆除的顺应及安全措施应按施工技术方案执行。 模 板 安 装 主 控 项 目 安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架;上、下层支架的立柱应对准,并铺设垫板。 在涂刷模板隔离剂时,不得沾污钢筋和混凝土接槎处。 一 般 项 目 模板安装应满足下列要求: 1 模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水; 2 模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂; 3 浇筑混凝土前,模板内的杂物应清理干净; 4 对清水混凝土工程及装饰混凝土工程,应使用能达到设计效果的模板。 用作模板的地坪、胎模等应平整光洁,不得产生影响构件质量的下沉、裂缝、起砂或起鼓。 对跨度不小于 4m 的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000。 检查数量:在同一检验批内,对梁,应抽查构件数量的10%,且不少于 3 件;对板,应按在代表性的自然间抽查 10%,且不少于 3间;对大空间结构,板可按纵、横轴线划分检查面,抽查 10%,且不少于 3 面。 固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且应安装牢固,其偏差应符合表 4.2.6 的规定. 预制构件模板安装的偏差应符合表 4.2.8 表4.2.6 预埋件和预留孔洞的允许偏差 项 目 允许偏差(m m ) 预埋钢板中心线位置 3 预埋管、预留孔中心线位置 3 插 筋 中心线位置 5 外露长度 +10,0 预埋螺栓 中心线位置 2 外露长度 +10,0 预留洞 中心线位置 10 尺 寸 +10,0 表4.2.7 现浇结构模板安装的允许偏差及检验方法 项 目 允许偏差(m m ) 检验方法 轴线位置 5 钢尺检查 底模上表面标高 ±5 水准仪或拉线、钢尺检查 载面内部尺寸 基 础 ±10 钢尺检查 柱、墙、梁 ±4,-5 钢尺检查 层高垂直庋 不大于 5m 6 经纬仪或吊线、钢尺检查 ...
