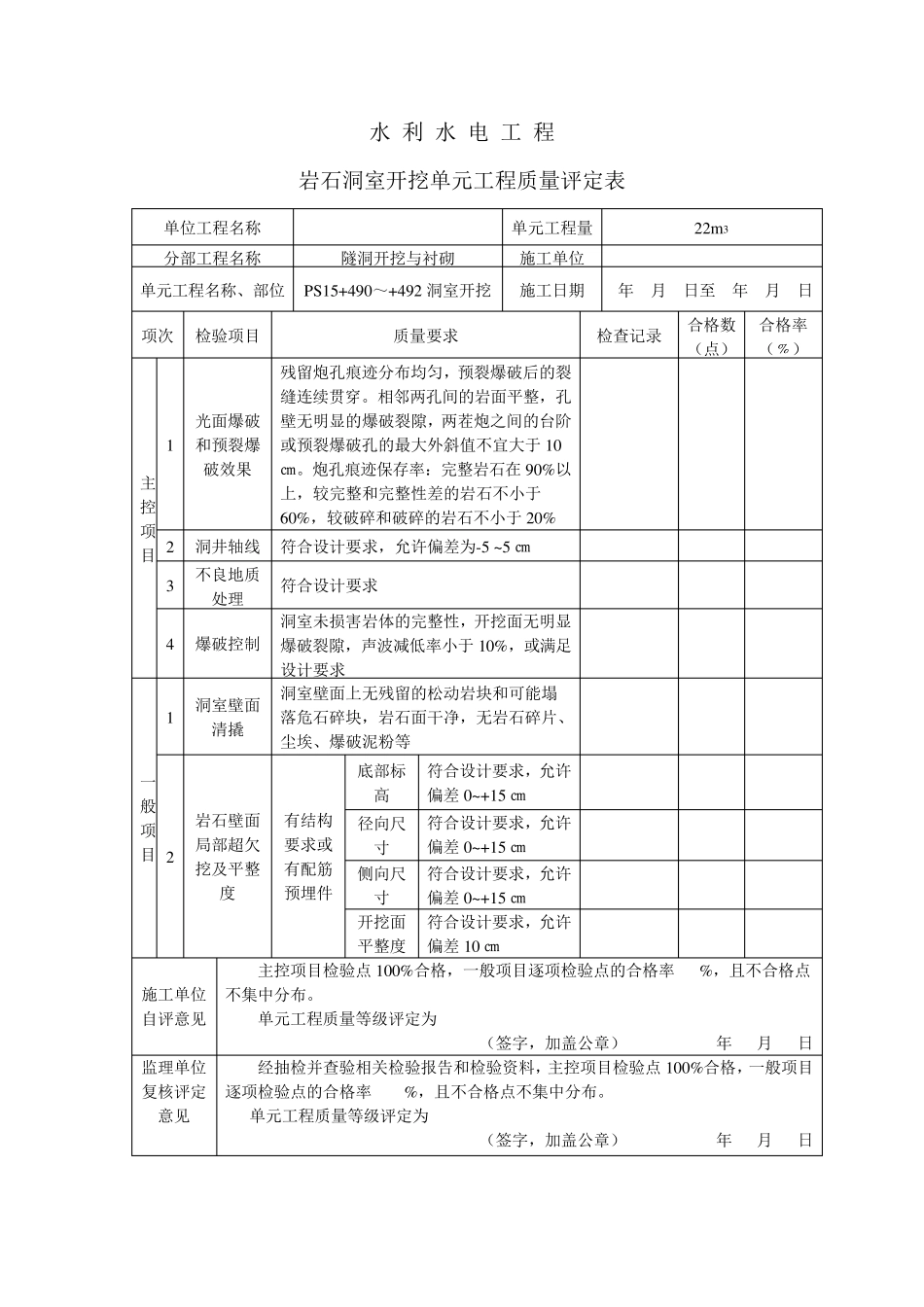

水 利 水 电 工 程 岩石洞室开挖单元工程质量评定表 单位工程名称 平顺支线隧洞 单元工程量 22m3 分部工程名称 隧洞开挖与衬砌 施工单位 中铁十一局集团有限公司 单元工程名称、部位 PS15+490~+492 洞室开挖 施工日期 年 月 日至 年 月 日 项次 检验项目 质量要求 检查记录 合格数(点) 合格率(﹪) 主控项目 1 光面爆破和预裂爆破效果 残留炮孔痕迹分布均匀,预裂爆破后的裂缝连续贯穿
