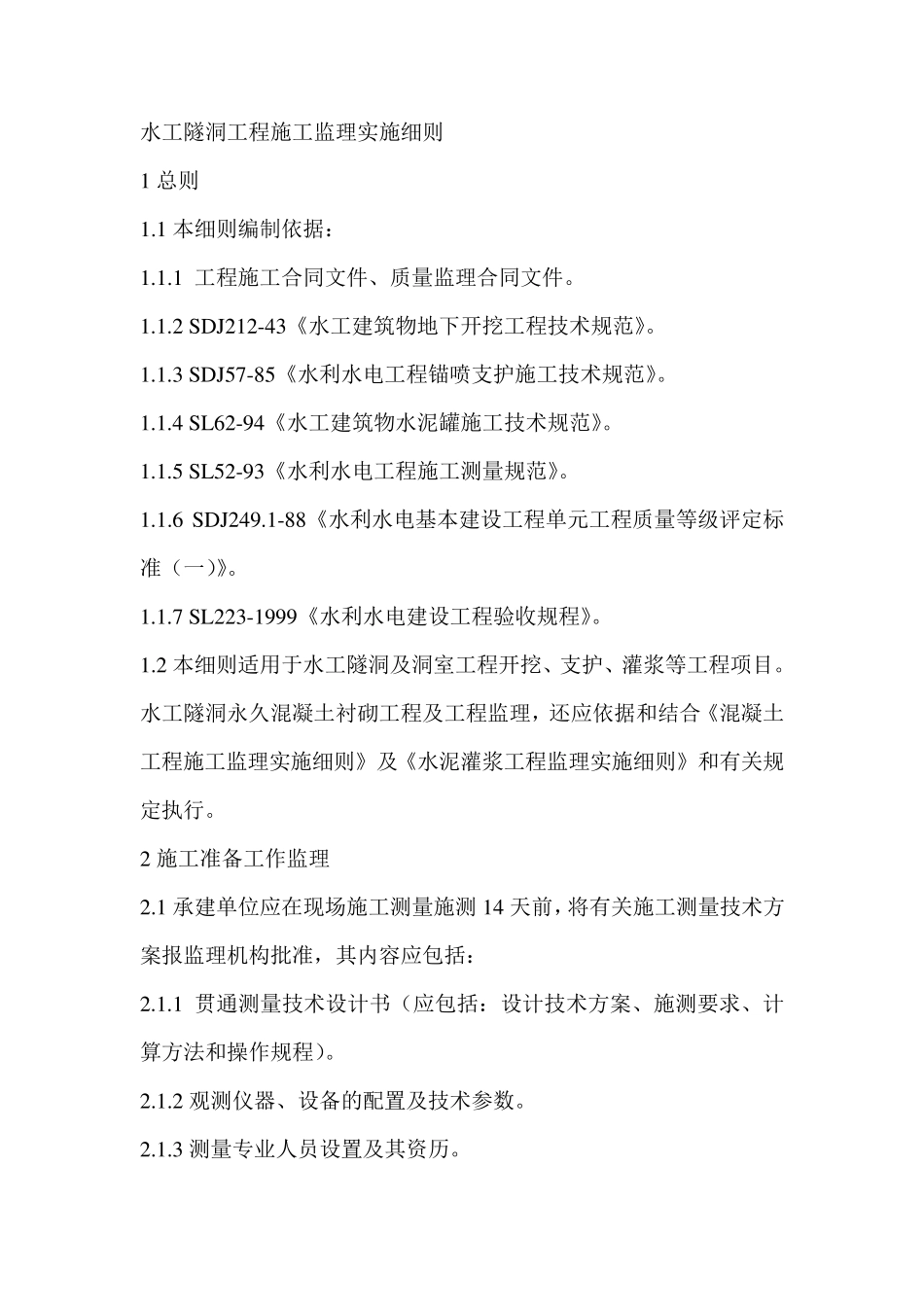

水工隧洞工程施工监理实施细则 1 总则 1
1 本细则编制依据: 1
1 工程施工合同文件、质量监理合同文件
2 SDJ212-43《水工建筑物地下开挖工程技术规范》
3 SDJ57-85《水利水电工程锚喷支护施工技术规范》
4 SL62-94《水工建筑物水泥罐施工技术规范》
5 SL52-93《水利水电工程施工测量规范》
6 SDJ249
1-88《水利水电基本建设工程单元工程质量等级评定标准(一)》
7 SL223-1999《水利水电建设工程验收规程》
2 本细则适用于水工隧洞及洞室工程开挖、支护、灌浆等工程项目
水工隧洞永久混凝土衬砌工程及工程监理,还应依据和结合《混凝土工程施工监理实施细则》及《水泥灌浆工程监理实施细则》和有关规定执行
2 施工准备工作监理 2
1 承建单位应在现场施工测量施测 14 天前,将有关施工测量技术方案报监理机构批准,其内容应包括: 2
1 贯通测量技术设计书(应包括:设计技术方案、施测要求、计算方法和操作规程)
2 观测仪器、设备的配置及技术参数
3 测量专业人员设置及其资历

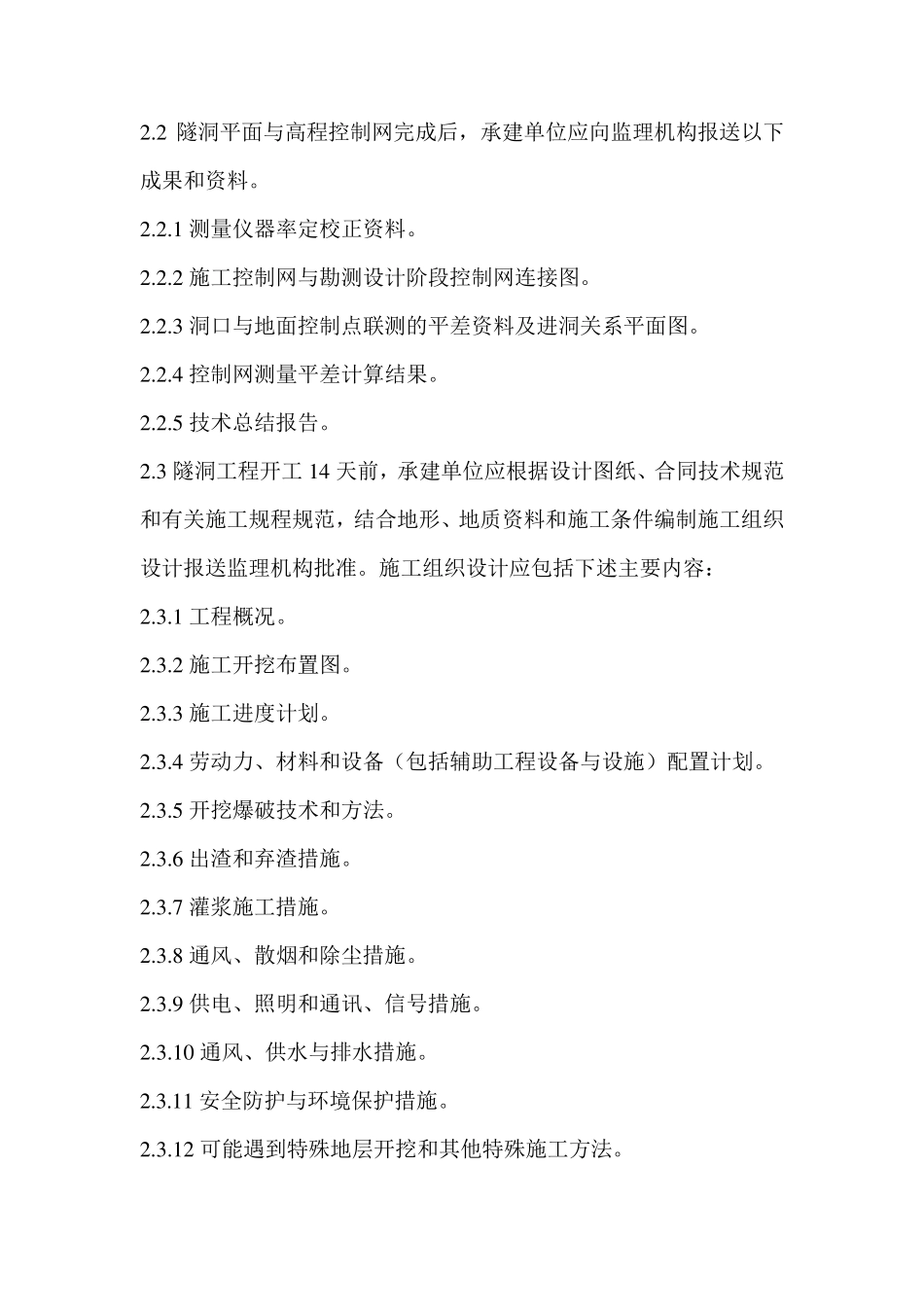

2 隧洞平面与高程控制网完成后,承建单位应向监理机构报送以下成果和资料
1 测量仪器率定校正资料
2 施工控制网与勘测设计阶段控制网连接图
3 洞口与地面控制点联测的平差资料及进洞关系平面图
4 控制网测量平差计算结果
5 技术总结报告
3 隧洞工程开工1 4 天前,承建单位应根据设计图纸、合同技术规范和有关施工规程规范,结合地形、地质资料和施工条件编制施工组织设计报送监理机构批准
施工组织设计应包括下述主要内容: 2
1 工程概况
2 施工开挖布置图
