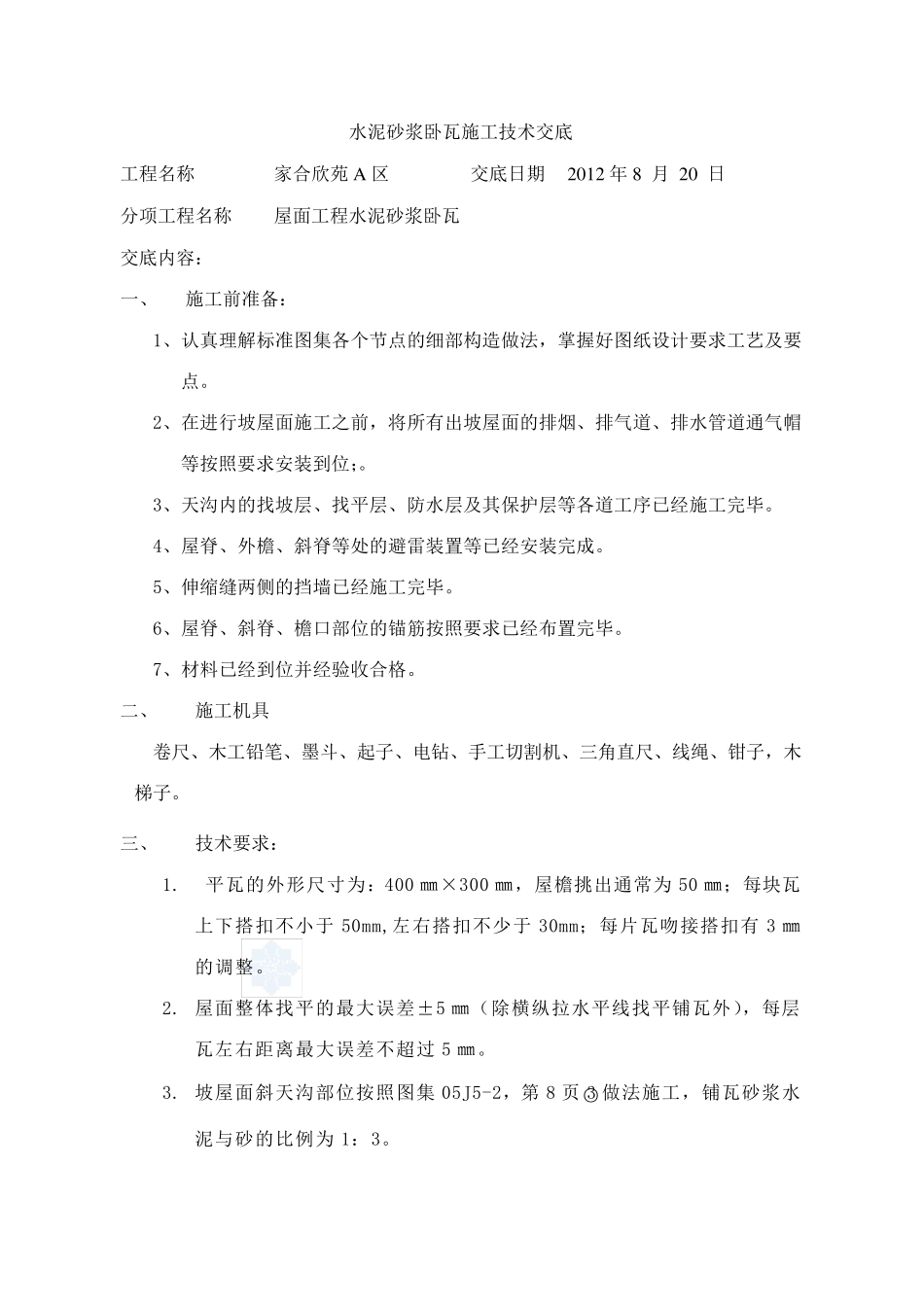

水 泥 砂 浆 卧 瓦 施 工 技 术 交 底 工 程 名 称 家 合 欣 苑 A 区 交 底 日 期 2012 年 8 月 20 日 分 项 工 程 名 称 屋 面 工 程 水 泥 砂 浆 卧 瓦 交 底 内 容 : 一 、 施 工 前 准 备 : 1、 认 真 理 解 标 准 图 集 各 个 节 点 的 细 部 构 造 做 法 , 掌 握 好 图 纸 设 计 要 求 工 艺 及 要点
2、 在 进 行 坡 屋 面 施 工 之 前 , 将 所 有 出 坡 屋 面 的 排 烟 、 排 气 道 、 排 水 管 道 通 气 帽等 按 照 要 求 安 装 到 位 ;
3、 天 沟 内 的 找 坡 层 、 找 平 层 、 防 水 层 及 其 保 护 层 等 各 道 工 序 已 经 施 工 完 毕

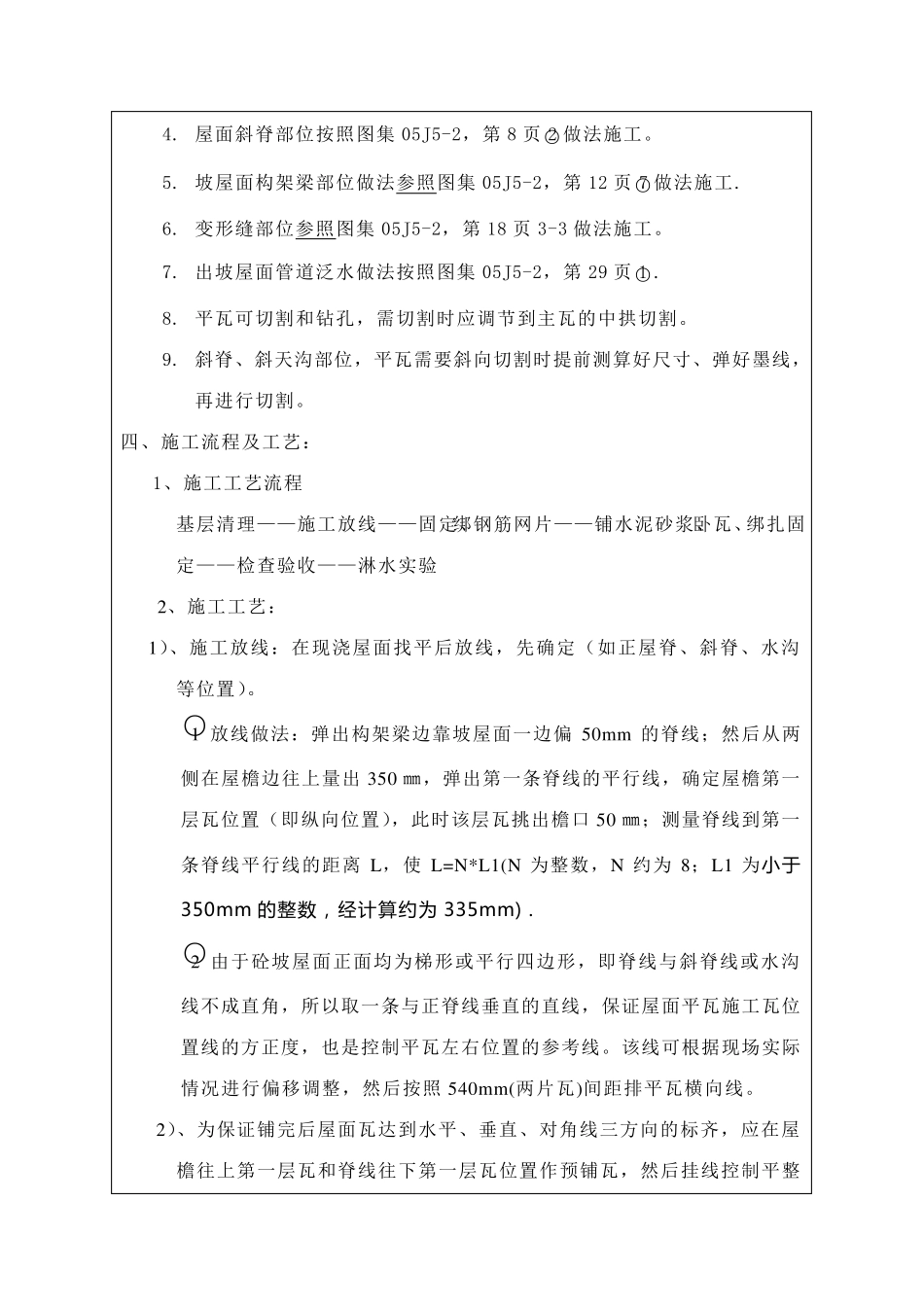

4、 屋 脊 、 外 檐 、 斜 脊 等 处 的 避 雷 装 置 等 已 经 安 装 完 成
5、 伸 缩 缝 两 侧 的 挡 墙 已 经 施 工 完 毕
6、 屋 脊 、 斜 脊 、 檐 口 部 位 的 锚 筋 按 照 要 求 已 经 布 置 完 毕
7、 材 料 已 经 到 位 并 经 验 收合 格
二、 施 工 机具 卷尺、 木工 铅笔、 墨斗、 起子、 电钻、 手工 切割机、 三角直尺、 线绳、 钳子, 木梯子
三、 技 术 要 求 : 1
平 瓦 的 外 形尺寸为: 400 ㎜×300 ㎜, 屋 檐 挑出 通 常为50 ㎜; 每块瓦上下搭扣不小于50mm,左右搭扣不少于30mm; 每片瓦 吻接搭扣有3 ㎜的 调整
屋 面 整体找 平 的 最大误差±5 ㎜(除横纵拉水 平 线找 平 铺瓦 外 ), 每层瓦 左右距离最大误差不超过 5 ㎜

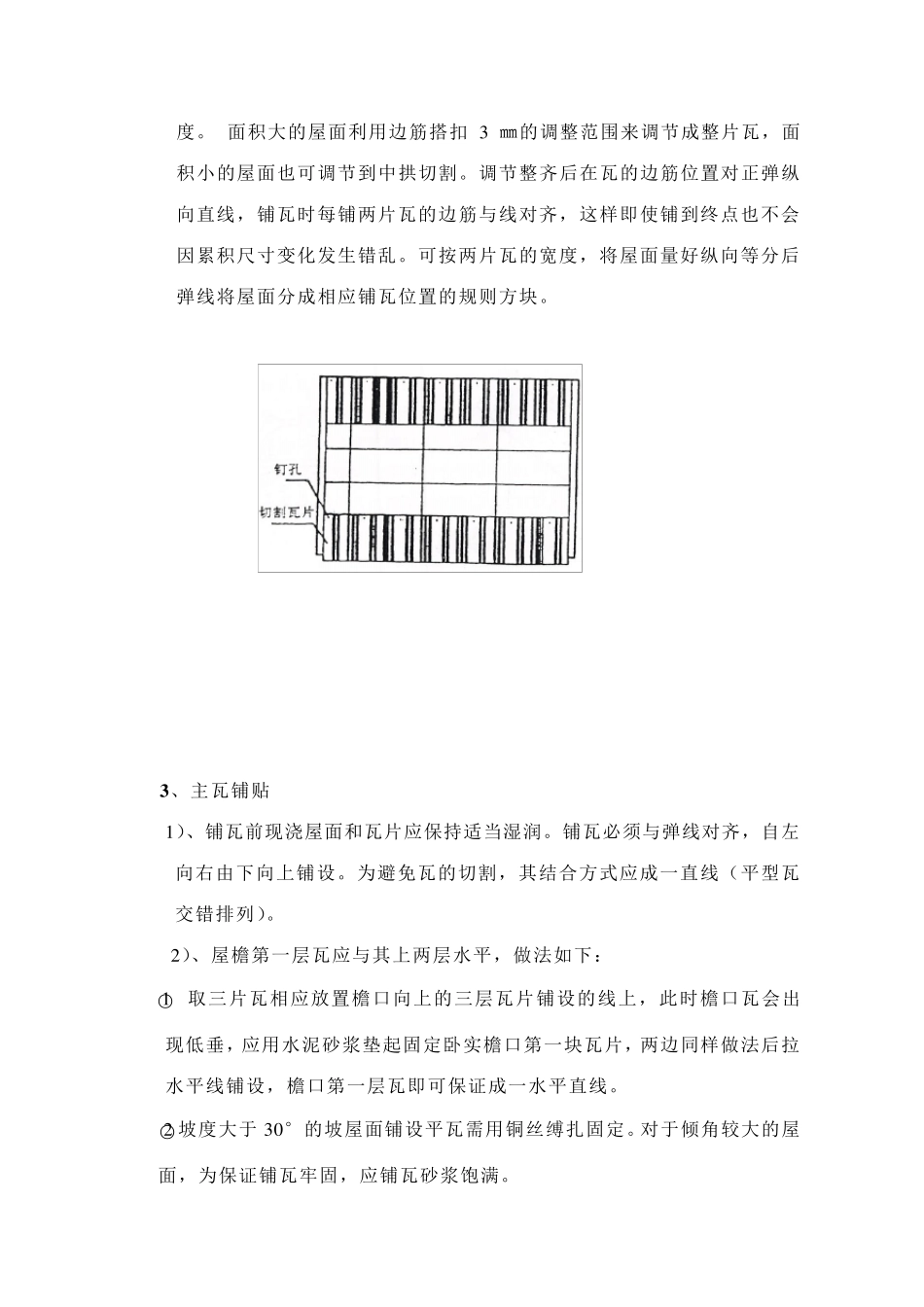

坡 屋 面 斜 天 沟 部 位 按 照 图 集05J5-2, 第 8 页○3 做 法 施 工 , 铺瓦
