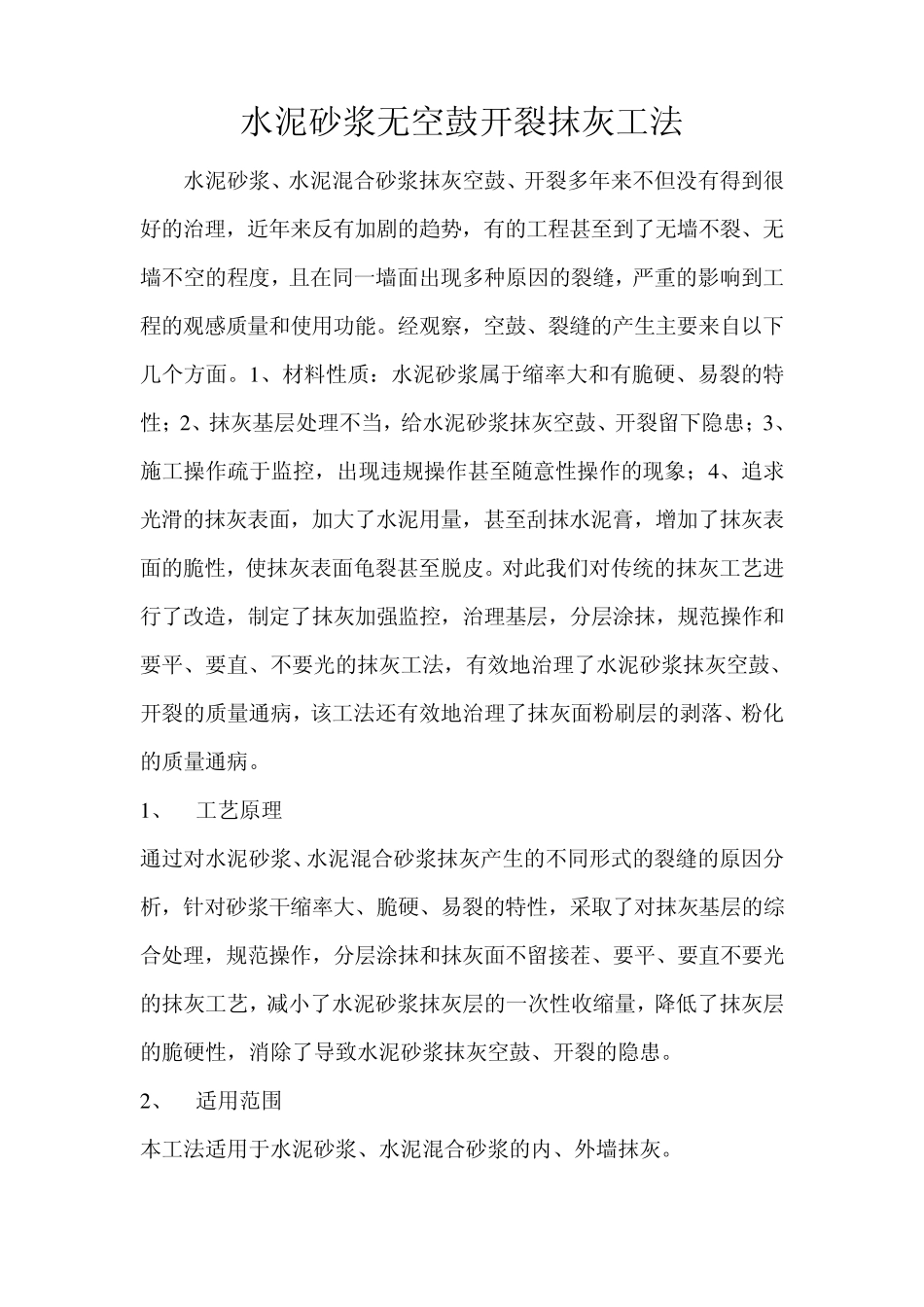

水泥砂浆无空鼓开裂抹灰工法 水泥砂浆、水泥混合砂浆抹灰空鼓、开裂多年来不但没有得到很好的治理,近年来反有加剧的趋势,有的工程甚至到了无墙不裂、无墙不空的程度,且在同一墙面出现多种原因的裂缝,严重的影响到工程的观感质量和使用功能
经观察,空鼓、裂缝的产生主要来自以下几个方面
1 、材料性质:水泥砂浆属于缩率大和有脆硬、易裂的特性;2 、抹灰基层处理不当,给水泥砂浆抹灰空鼓、开裂留下隐患;3 、施工操作疏于监控,出现违规操作甚至随意性操作的现象;4 、追求光滑的抹灰表面,加大了水泥用量,甚至刮抹水泥膏,增加了抹灰表面的脆性,使抹灰表面龟裂甚至脱皮
对此我们对传统的抹灰工艺进行了改造,制定了抹灰加强监控,治理基层,分层涂抹,规范操作和要平、要直、不要光的抹灰工法,有效地治理了水泥砂浆抹灰空鼓、开裂的质量通病,该工法还有效地治理了抹灰面粉刷层的剥落、粉化的质量通病
1 、 工艺原理 通过对水泥砂浆、水泥混合砂浆抹灰产生的不同形式的裂缝的原因分析,针对砂浆干缩率大、脆硬、易裂的特性,采取了对抹灰基层的综合处理,规范操作,分层涂抹和抹灰面不留接茬、要平、要直不要光的抹灰工艺,减小了水泥砂浆抹灰层的一次性收缩量,降低了抹灰层的脆硬性,消除了导致水泥砂浆抹灰空鼓、开裂的隐患
2 、 适用范围 本工法适用于水泥砂浆、水泥混合砂浆的内、外墙抹灰
3 、 材料要求 3 、1 抹灰用含泥量不大于 3 %的中砂
3 、2 对所用水泥的凝结时间和安定性进行复试
3 、3 混合砂浆所用石灰膏的熟化期不应少于 1 5 天,细末石灰粉的熟化期不应少于 3 天
4 、工艺流程 抹灰基层表面处理----堵塞架眼及空洞-----混凝土光洁面毛化-------预留预埋隐蔽检查-----墙体实测检查-----门窗洞口定位找补-------线槽及预留洞口补抹-------墙体抹灰超厚部分找补------不同
