立式水泵机组安装工程监理实施细则 (一)、适用范围 本细则适用于立式水泵机组安装工程的监理
(二)、编制依据 本细则的编制依据如下: (1)本工程施工合同文件、监理合同文件、招投标文件、监理规划,已签发的设计图纸、设计交底、变更等,已批准的施工组织设计、施工方案等
(2)《水利工程施工监理规范》(SL288-2014) (3)《工程建设标准强制性条文(水利工程部分)》(2016 年版) (4)《泵站设备安装及验收规范》(SL317-2015) (5) 其他相关标准规范
(三)、专业工程特点 水泵机组设备一般在厂内进行预装配,各项试验合格通过设备出厂验收后,分拆运至工地现场进行组装
水泵机组是泵站工程的核心部件,设备安装的优劣直接影响泵站运行的效率和使用寿命等,泵组安装精度要求高,技术含量相对较高,对技术工人的经验、安装工艺水平以及仪器设备的精度均提出了较高的要求
机组预埋设备随混凝土结构施工进度及时进行预埋,泵组设备到货后一般直接存放在泵房装配间
待具备安装条件后,采用启调设备将安装件吊装就位
工程泵组设备特征见表 1 表 1 工程泵组设备特征一览表 主水泵 主电机 流量(m3/s) 型号 转速(r/min) 叶轮直径/m 设计扬程/m 型号 电压/kv 输出功率/kw (四)、专业工程开工条件检查 设备安装检测所用的检测仪器、仪表精度等级应满足被检测项目的精度要求,并应经过法定计量检定机构检定合格,且在规定的有效期内,所测数值在其量程的30%~95%范围内
检定机构不能检定时,可采用实验室间比对的方式校准
本专业工程其他开工条件检查参照本章第一节中“专业工程开工条件检查”相关内容执行
(五)、现场监理工作内容、程序和控制要点 机组安装监理工作内容包括:原材料、施工设备和工程设备管理,机组埋入部件安装,主水泵安装,主电机安装和机组调试运行的监理

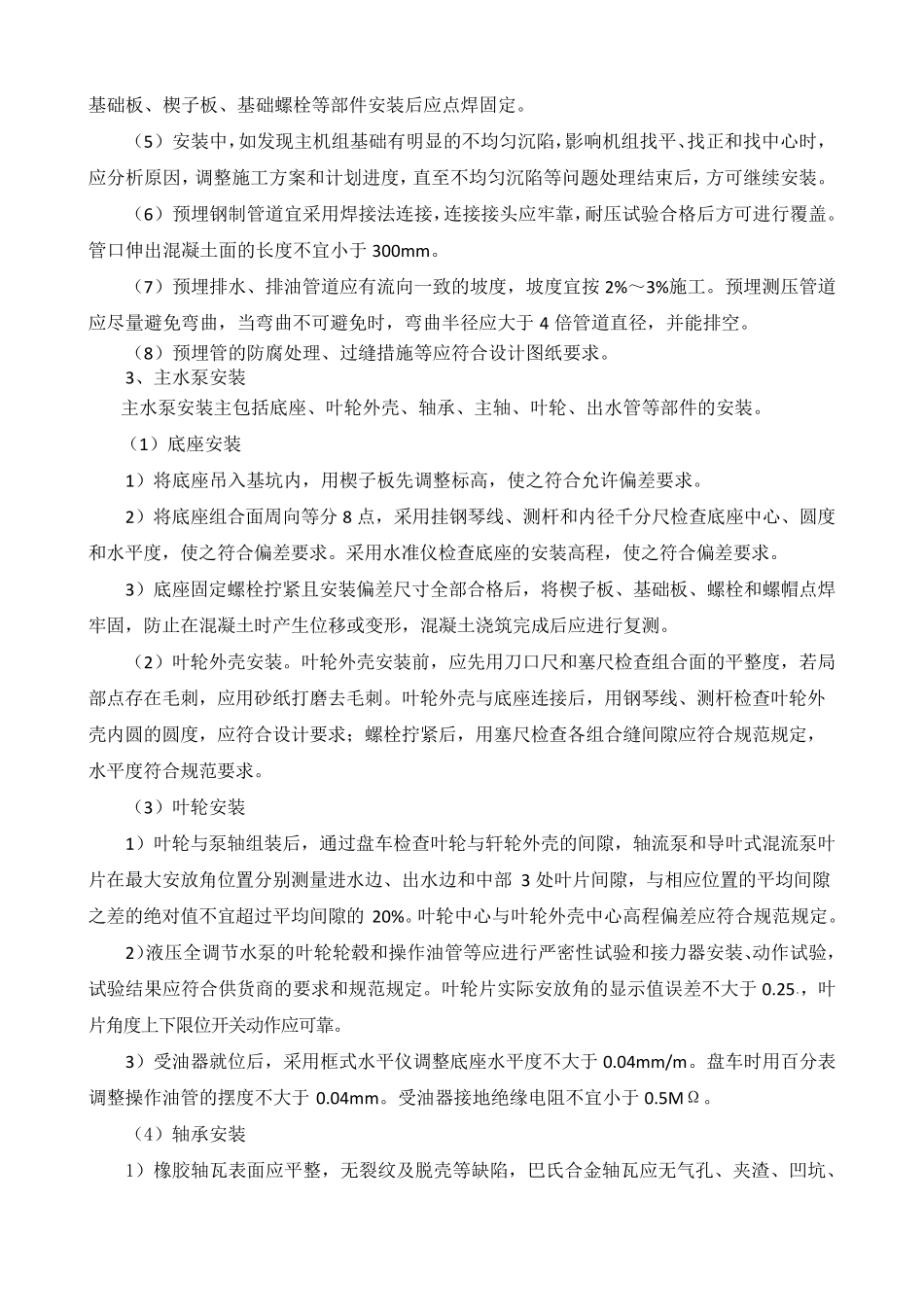

安装过程中,监
