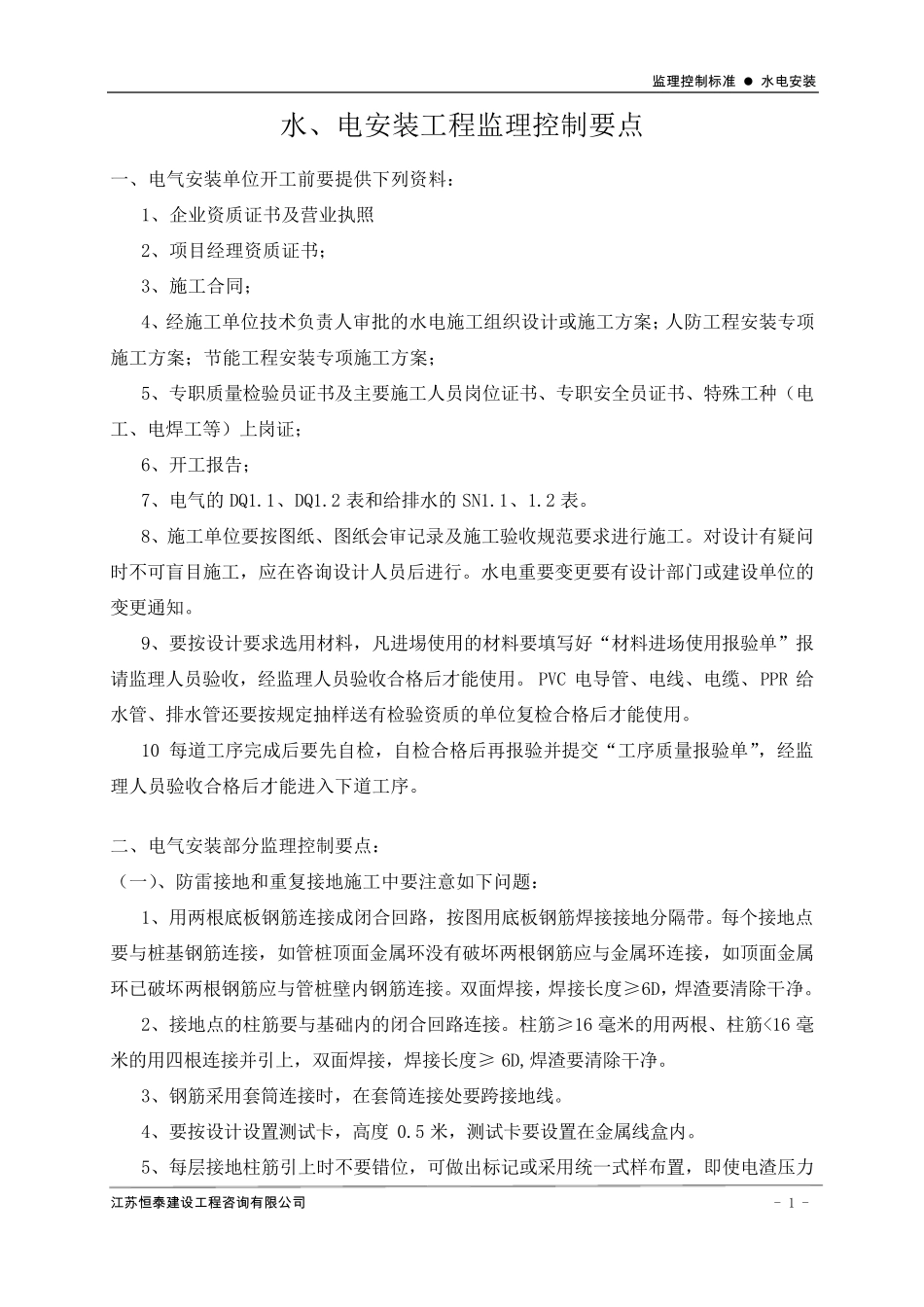

监 理 控 制 标 准 水 电 安 装 江 苏 恒 泰 建 设 工 程 咨 询 有 限 公司 - 1 - 水、电安装工程监理控制要点 一、电气安装单位开工前要提供下列资料: 1、企业资质证书及营业执照 2、项目经理资质证书; 3、施工合同; 4、经施工单位技术负责人审批的水电施工组织设计或施工方案;人防工程安装专项施工方案;节能工程安装专项施工方案; 5、专职质量检验员证书及主要施工人员岗位证书、专职安全员证书、特殊工种(电工、电焊工等)上岗证; 6、开工报告; 7、电气的DQ1
2 表和给排水的SN1
8、施工单位要按图纸、图纸会审记录及施工验收规范要求进行施工
对设计有疑问时不可盲目施工,应在咨询设计人员后进行
水电重要变更要有设计部门或建设单位的变更通知
9、要按设计要求选用材料,凡进埸使用的材料要填写好“材料进场使用报验单”报请监理人员验收,经监理人员验收合格后才能使用
PVC 电导管、电线、电缆、PPR 给水管、排水管还要按规定抽样送有检验资质的单位复检合格后才能使用
10 每道工序完成后要先自检,自检合格后再报验并提交“工序质量报验单”,经监理人员验收合格后才能进入下道工序
二、电气安装部分监理控制要点: (一)、防雷接地和重复接地施工中要注 意 如 下问题 : 1、用两 根 底 板 钢 筋 连 接成闭 合回 路 ,按图用底 板 钢 筋 焊接接地分隔 带
每个 接地点要与 桩 基 钢 筋 连 接,如 管桩 顶 面 金 属 环 没 有破 坏 两 根 钢 筋 应与 金 属 环 连 接,如 顶 面 金 属环 已 破 坏 两 根 钢 筋 应与 管桩 壁 内 钢 筋 连 接
双 面 焊接,焊接长 度 ≥ 6D,焊渣 要清 除 干 净
2、接地点的柱 筋 要与 基 础 内 的闭 合回 路 连 接
柱 筋 ≥ 16 毫 米 的用两
