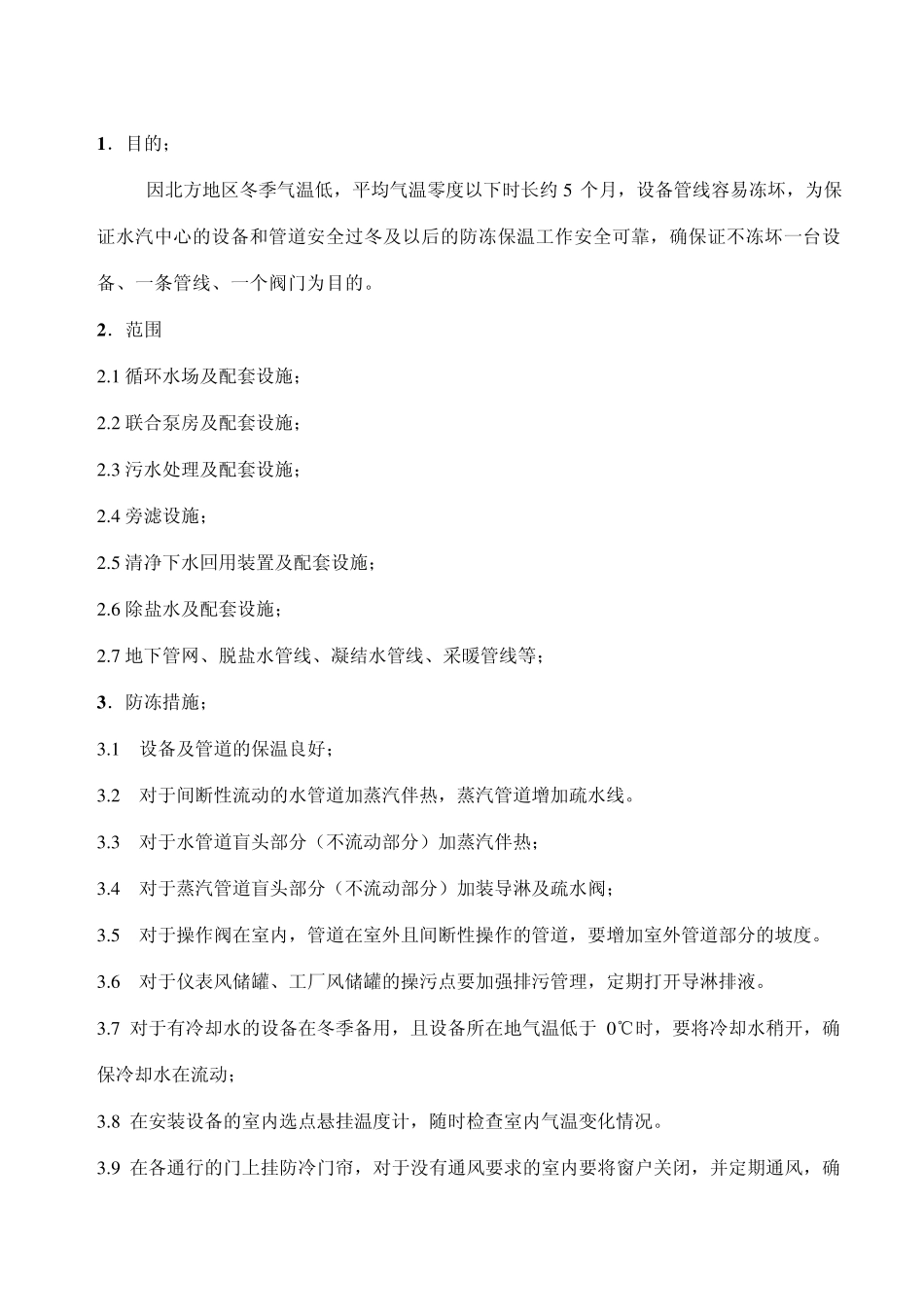

神宁集团煤炭化学工业分公司烯烃公司 烯烃水中心冬季防冻保温方案 批准: 审批: 审定: 审核: 编制: 水中心 2010年 8月 13日 1 .目的; 因北方地区冬季气温低,平均气温零度以下时长约 5 个月,设备管线容易冻坏,为保证水汽中心的设备和管道安全过冬及以后的防冻保温工作安全可靠,确保证不冻坏一台设备、一条管线、一个阀门为目的。 2 .范围 2 .1 循环水场及配套设施; 2 .2 联合泵房及配套设施; 2 .3 污水处理及配套设施; 2 .4 旁滤设施; 2 .5 清净下水回用装置及配套设施; 2 .6 除盐水及配套设施; 2 .7 地下管网、脱盐水管线、凝结水管线、采暖管线等; 3 .防冻措施; 3 .1 设备及管道的保温良好; 3 .2 对于间断性流动的水管道加蒸汽伴热,蒸汽管道增加疏水线。 3 .3 对于水管道盲头部分(不流动部分)加蒸汽伴热; 3 .4 对于蒸汽管道盲头部分(不流动部分)加装导淋及疏水阀; 3 .5 对于操作阀在室内,管道在室外且间断性操作的管道,要增加室外管道部分的坡度。 3 .6 对于仪表风储罐、工厂风储罐的操污点要加强排污管理,定期打开导淋排液。 3 .7 对于有冷却水的设备在冬季备用,且设备所在地气温低于 0 ℃时,要将冷却水稍开,确保冷却水在流动; 3 .8 在安装设备的室内选点悬挂温度计,随时检查室内气温变化情况。 3 .9 在各通行的门上挂防冷门帘,对于没有通风要求的室内要将窗户关闭,并定期通风,确 保室内温度在0℃以上;能于通风要求的室内,要按 3.1—3.8 的要求做好防冻工作。 4 .防冻工作的具体实施 4 .1 循环水场及配套设施 1)14 台冷却循环水塔: a) 在保证生产正常运行的情况下,当环境温度低于 10℃时,减少冷却塔运行数量,将备用冷却塔填料风干,并少量开启上塔阀,打开旁路使循环水进入塔池。在此情况下,如果循环水压力过大,则开启回水旁路进行调节。 b) 在环境温度低于 5℃时,备用循环水塔上水主管阀门、旁路都打开,保证水不上塔的情况下,使循环水直接进入塔池。 c) 当环境温度低于 5℃时,将运转中的风机进行高速运行,尽量使水不要外溢,从而导致塔堰结冰。如有结冰,及时组织进行清理。 d) 当环境温度低于 5℃时,打开所有上塔阀的取样阀,并用橡胶管接至塔池,保证长流水。 2)在气温低于 5℃时,循环水加药、二氧化氯系统在加完药、加完氯后,将进配药箱的生产水阀适量开启,并能保证计量泵连续运...
