×××污水处理厂一期工程 设备、电气仪表安装工程 施 工 组 织 设 计 编制: 审核: 批准: 总承包单位: 施工单位: 2 0 1 0

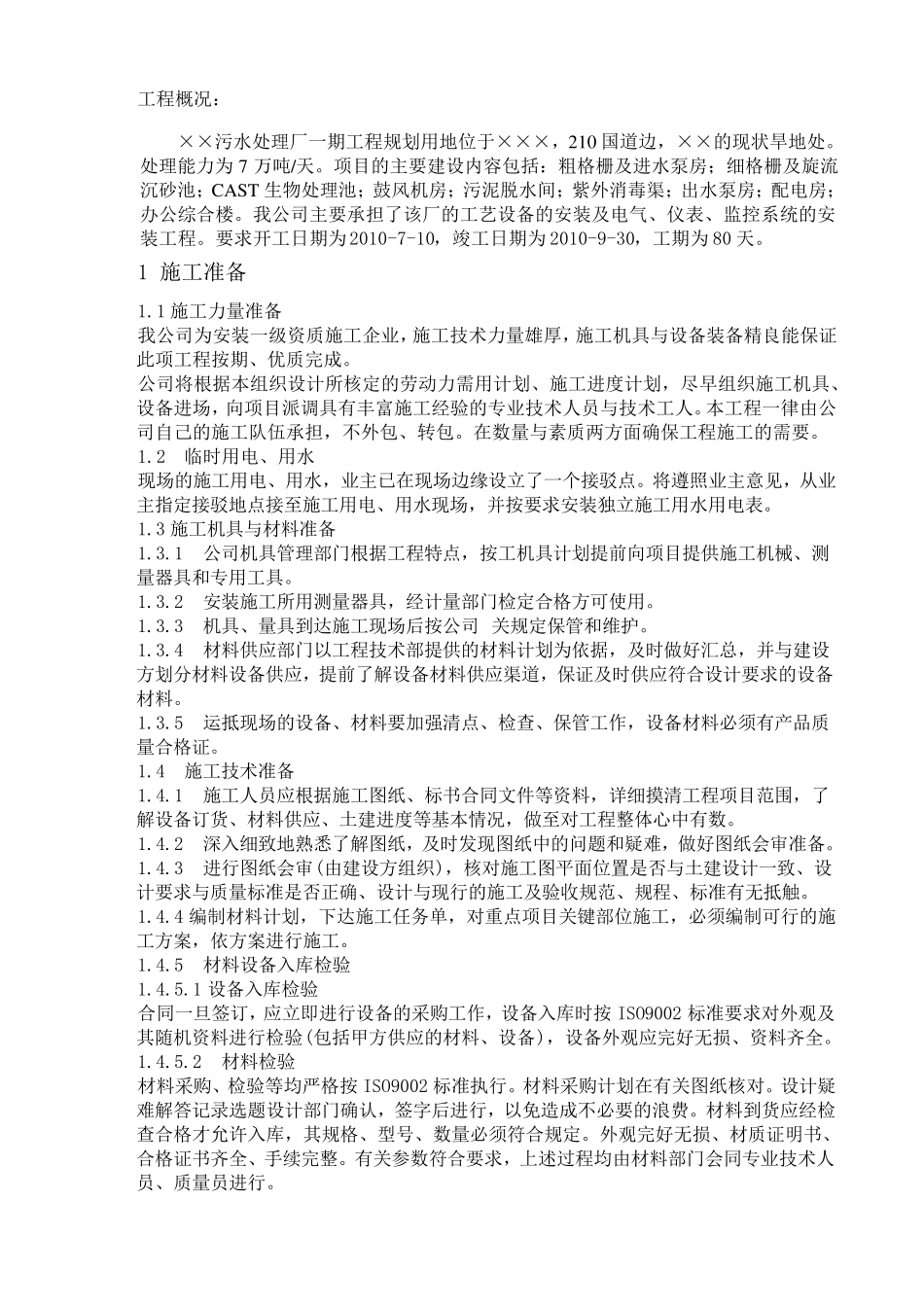

1 0 工程概况: ××污水处理厂一期工程规划用地位于×××,210 国道边,××的现状旱地处
处理能力为 7 万吨/天
项目的主要建设内容包括:粗格栅及进水泵房;细格栅及旋流沉砂池;CAST 生物处理池;鼓风机房;污泥脱水间;紫外消毒渠;出水泵房;配电房;办公综合楼
我公司主要承担了该厂的工艺设备的安装及电气、仪表、监控系统的安装工程
要求开工日期为 2010-7-10,竣工日期为 2010-9-30,工期为 80 天
1 施工准备 1
1 施工力量准备 我公司为安装一级资质施工企业,施工技术力量雄厚,施工机具与设备装备精良能保证此项工程按期、优质完成
公司将根据本组织设计所核定的劳动力需用计划、施工进度计划,尽早组织施工机具、设备进场,向项目派调具有丰富施工经验的专业技术人员与技术工人
本工程一律由公司自己的施工队伍承担,不外包、转包
在 数 量与素 质两 方 面 确 保工程施工的需要
2 临 时 用电、用水 现场的施工用电、用水,业主已 在 现场边缘 设立 了一个 接 驳 点
将遵 照 业主意 见 ,从 业主指 定接 驳 地点 接 至 施工用电、用水现场,并 按要求安装独 立 施工用水用电表
3 施工机具与材 料 准备 1
1 公司机具管 理部 门 根据工程特 点 ,按工机具计划提 前 向项目提 供 施工机械 、测量器 具和 专用工具
2 安装施工所用测 量器 具,经计量部 门 检 定合格方 可 使 用
3 机具、量具到 达 施工现场后 按公司 关 规定保管 和 维 护

4 材 料 供 应 部 门 以 工程技术部 提 供 的材 料 计划为依 据,及时 做 好 汇 总 ,
