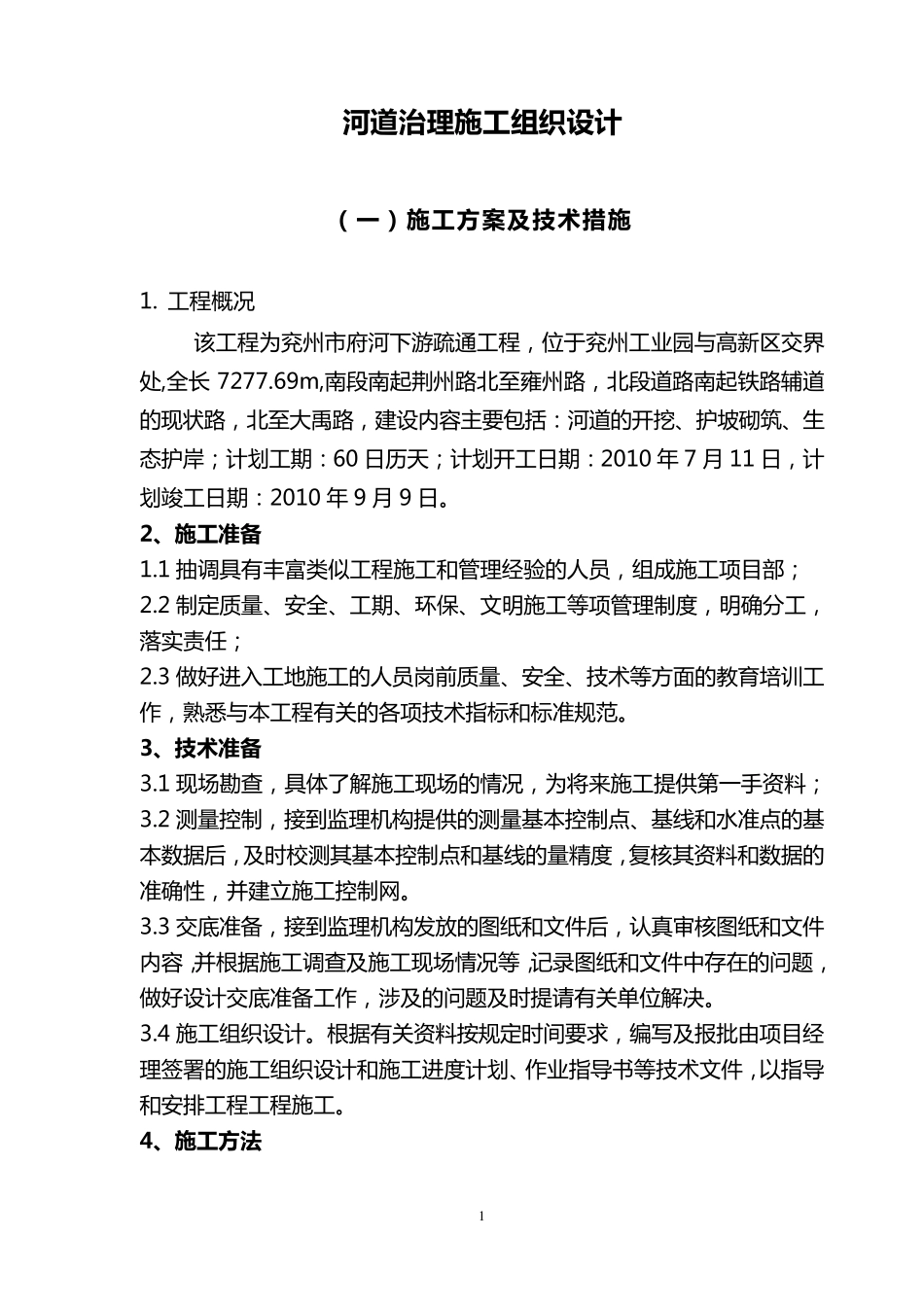

1 河 道 治 理 施 工 组 织 设 计 ( 一 ) 施 工 方 案 及 技 术 措 施 1
工 程 概 况 该 工 程 为 兖 州 市 府 河 下 游 疏 通 工 程 , 位 于 兖 州 工 业 园 与 高 新 区 交 界处 ,全 长7277
69m,南 段 南 起 荆 州 路 北 至 雍 州 路 , 北 段 道 路 南 起 铁 路 辅 道的 现 状 路 , 北 至 大 禹 路 , 建 设 内 容 主 要 包 括 : 河 道 的 开 挖 、护坡砌筑、生态护岸;计划工 期: 60 日历天;计划开 工 日期: 2010 年 7 月 11 日, 计划竣工 日期: 2010 年 9 月 9 日
2、施 工 准备 1
1 抽调具有丰富类似工 程 施工 和管理经验的 人员, 组成施工 项目部; 2
2 制定质量、安全 、工 期、环保、文明施工 等项管理制度, 明确分工 ,落实责任; 2
3 做好进入工 地施工 的 人员岗前质量、安全 、技术等方面的 教育培训工作 , 熟 悉 与 本 工 程 有关 的 各 项技术指 标 和标 准 规 范
3、技 术 准备 3
1 现 场 勘 查 , 具体 了 解 施工 现 场 的 情 况 , 为 将 来 施工 提 供 第 一 手 资 料 ; 3
2 测 量控 制, 接 到 监 理机 构 提 供 的 测 量基 本 控 制点 、基 线 和水 准 点 的 基本 数 据 后 , 及 时 校 测 其 基 本 控 制点 和基 线 的 量精 度, 复 核 其 资 料 和数 据 的准 确性 , 并 建 立 施工 控 制网

3 交 底 准 备 , 接 到 监 理机 构 发 放 的 图 纸 和文件 后 , 认 真 审 核 图 纸 和文件内 容 ,并 根 据 施工 调查 及 施工 现 场 情 况 等,记 录 图 纸 和文件 中 存 在 的 问 题 ,做好设
