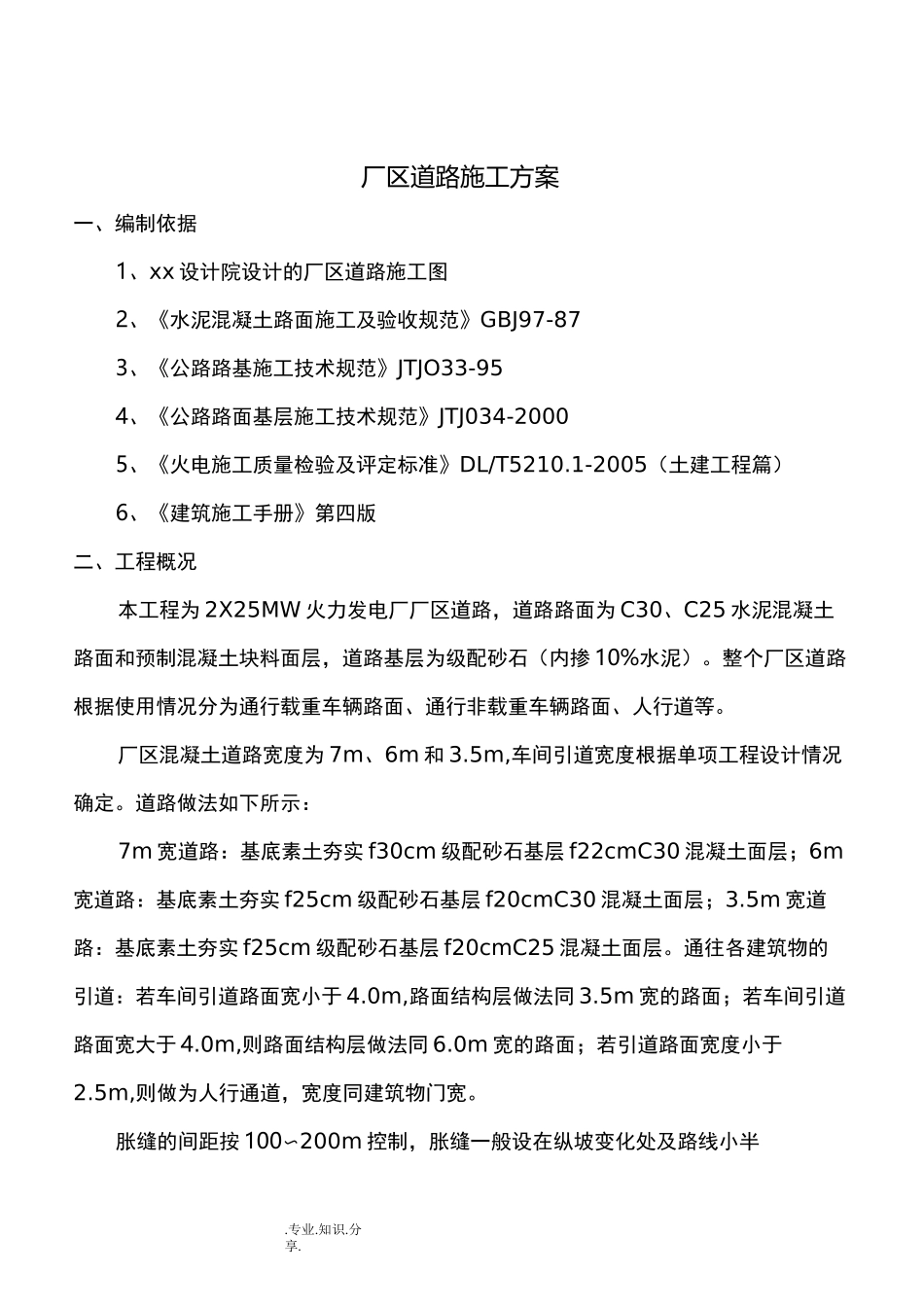

.专业.知识.分享.厂区道路施工方案一、编制依据1、xx 设计院设计的厂区道路施工图2、《水泥混凝土路面施工及验收规范》GBJ97-873、《公路路基施工技术规范》JTJO33-954、《公路路面基层施工技术规范》JTJ034-20005、《火电施工质量检验及评定标准》DL/T5210.1-2005(土建工程篇)6、《建筑施工手册》第四版二、工程概况本工程为 2X25MW 火力发电厂厂区道路,道路路面为 C30、C25 水泥混凝土路面和预制混凝土块料面层,道路基层为级配砂石(内掺 10%水泥)。整个厂区道路根据使用情况分为通行载重车辆路面、通行非载重车辆路面、人行道等。厂区混凝土道路宽度为 7m、6m 和 3.5m,车间引道宽度根据单项工程设计情况确定。道路做法如下所示:7m 宽道路:基底素土夯实 f30cm 级配砂石基层 f22cmC30 混凝土面层;6m宽道路:基底素土夯实 f25cm 级配砂石基层 f20cmC30 混凝土面层;3.5m 宽道路:基底素土夯实 f25cm 级配砂石基层 f20cmC25 混凝土面层。通往各建筑物的引道:若车间引道路面宽小于 4.0m,路面结构层做法同 3.5m 宽的路面;若车间引道路面宽大于 4.0m,则路面结构层做法同 6.0m 宽的路面;若引道路面宽度小于2.5m,则做为人行通道,宽度同建筑物门宽。胀缝的间距按 100〜200m 控制,胀缝一般设在纵坡变化处及路线小半.WORD.格式整理..专业.知识.分享.径曲线处。其余缩缝、纵缝、伸缝按图纸设计执行。.专业.知识.分享.碰头会,沟通情况;施工班组要开准备会进行动员,明确任务、统一认识、统一做法、统一指挥、统一行动。(一)施工机械设备准备施工机械设备计划表序设备名称及规格单位配置数量功率备注1混凝土搅拌机(强制 500L)台22x252混凝土输送泵 HBT-6O台1753混凝土配料机 DLD-1200台18.84反铲挖掘机(履带 0・8m3)台15载重自卸汽车(8t)辆3运输土方6自卸汽车辆2运送混凝土7铲车台28推土机台29振动式压路机台28t10混凝土磨光机台411滚槽器台2做防滑条12插入式振动器 H-402台320x1.513振动梁台114钢筋切断机 GQ40-1台22x315蛙式打夯机台48x2.216混凝土切割机台2二)劳动力安排劳动力安排表.WORD.格式整理..专业.知识.分享.工种木工钢筋工混凝土工力工人数821015三)技术准备1、充分熟悉图纸、工程规范、施工质量检验评定标准,及时发现图纸中的疑点以及与现场施工有冲突的地方,提前与设计洽商,做好施工前的准备工作。2、进行逐级技术交底:专业工长以书面形式向各班组进行交底,班组长再向工人进...
