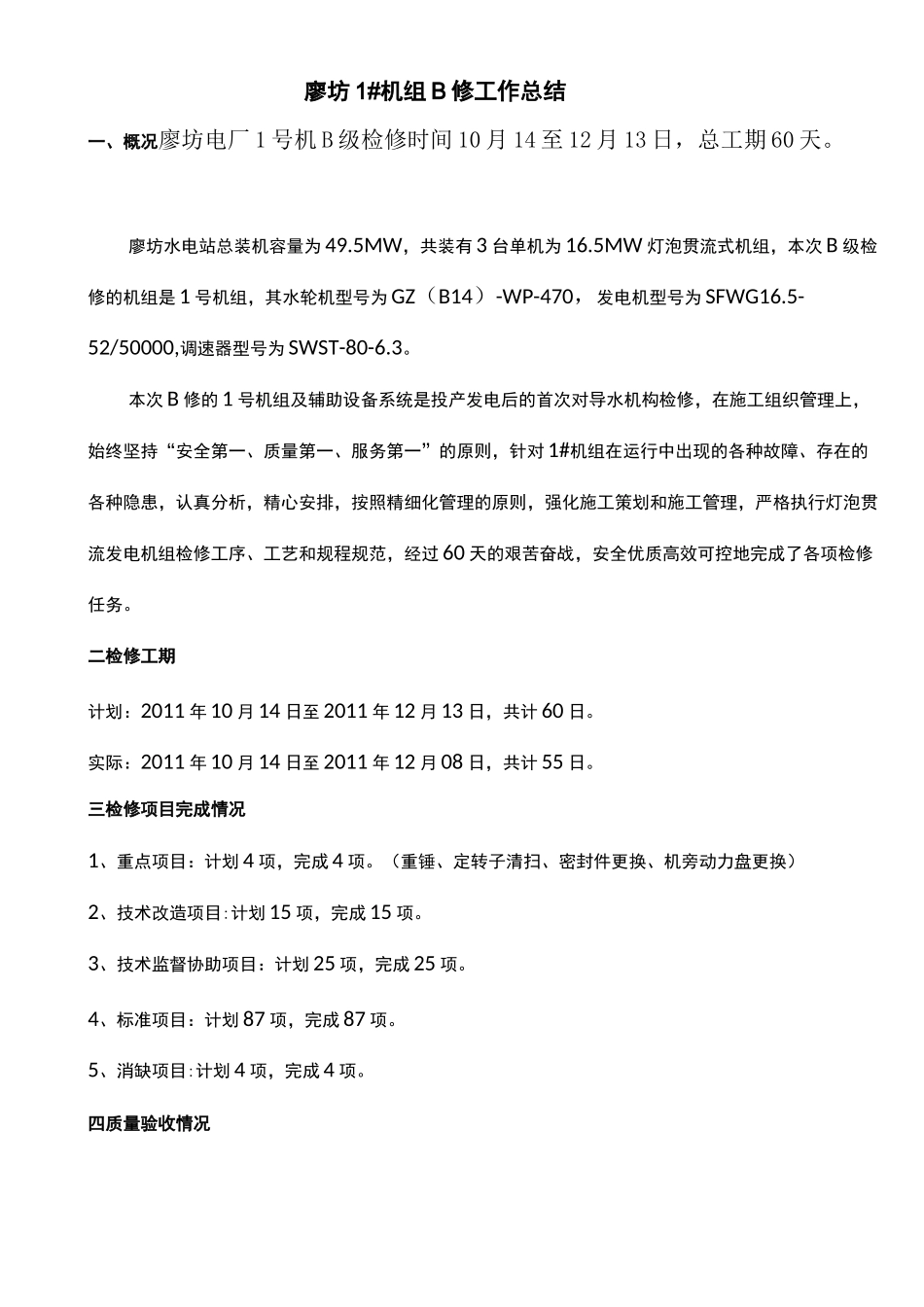

廖坊 1#机组 B 修工作总结一、概况廖坊电厂 1 号机 B 级检修时间 10 月 14 至 12 月 13 日,总工期 60 天
廖坊水电站总装机容量为 49
5MW,共装有 3 台单机为 16
5MW 灯泡贯流式机组,本次 B 级检修的机组是 1 号机组,其水轮机型号为 GZ(B14)-WP-470,发电机型号为 SFWG16
5-52/50000,调速器型号为 SWST-80-6
本次 B 修的 1 号机组及辅助设备系统是投产发电后的首次对导水机构检修,在施工组织管理上,始终坚持“安全第一、质量第一、服务第一”的原则,针对 1#机组在运行中出现的各种故障、存在的各种隐患,认真分析,精心安排,按照精细化管理的原则,强化施工策划和施工管理,严格执行灯泡贯流发电机组检修工序、工艺和规程规范,经过 60 天的艰苦奋战,安全优质高效可控地完成了各项检修任务
二检修工期计划:2011 年 10 月 14 日至 2011 年 12 月 13 日,共计 60 日
实际:2011 年 10 月 14 日至 2011 年 12 月 08 日,共计 55 日
三检修项目完成情况1、重点项目:计划 4 项,完成 4 项
(重锤、定转子清扫、密封件更换、机旁动力盘更换)2、技术改造项目:计划 15 项,完成 15 项
3、技术监督协助项目:计划 25 项,完成 25 项
4、标准项目:计划 87 项,完成 87 项

5、消缺项目:计划 4 项,完成 4 项
