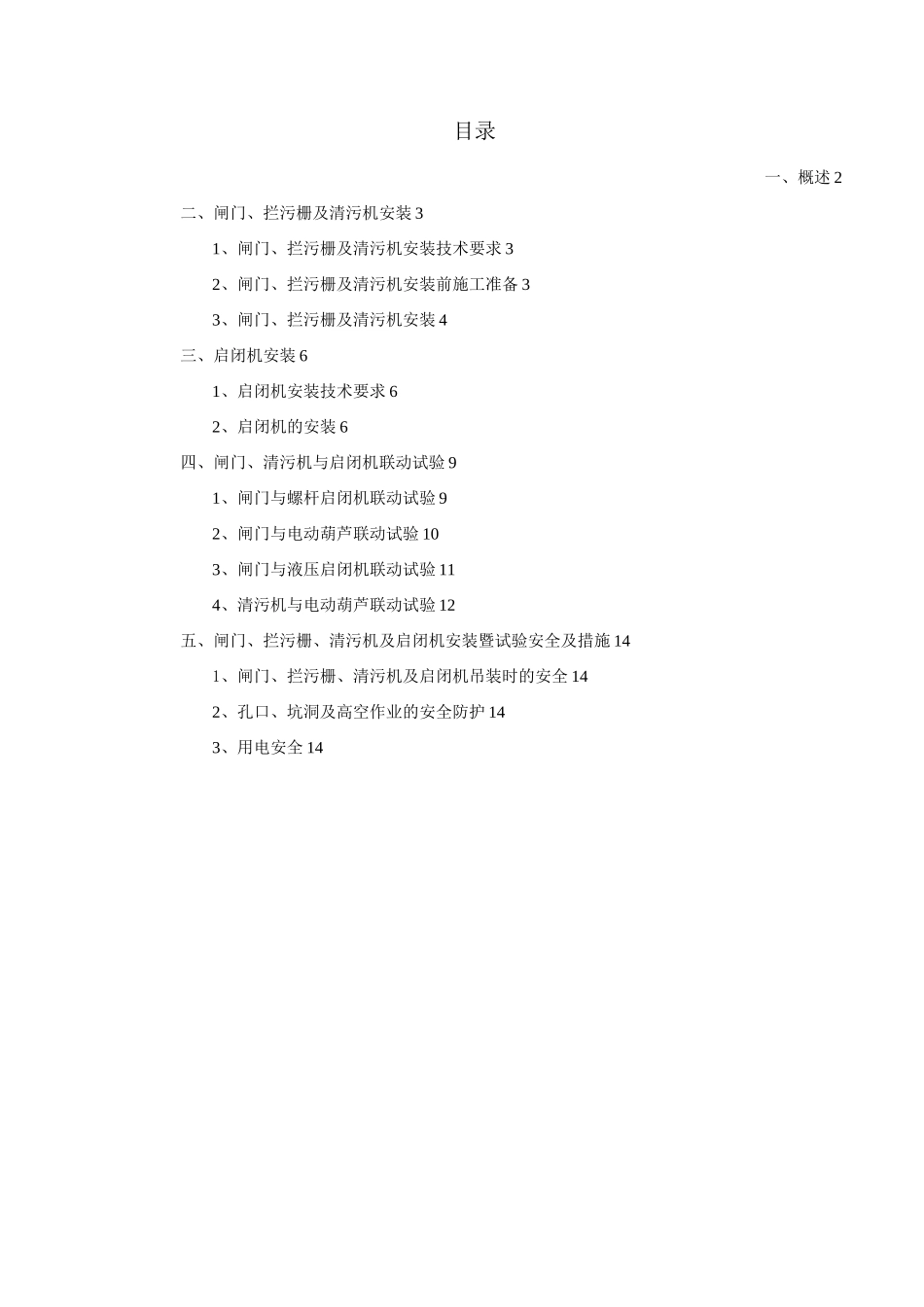

目录一、概述 2二、闸门、拦污栅及清污机安装 31、闸门、拦污栅及清污机安装技术要求 32、闸门、拦污栅及清污机安装前施工准备 33、闸门、拦污栅及清污机安装 4三、启闭机安装 61、启闭机安装技术要求 62、启闭机的安装 6四、闸门、清污机与启闭机联动试验 91、闸门与螺杆启闭机联动试验 92、闸门与电动葫芦联动试验 103、闸门与液压启闭机联动试验 114、清污机与电动葫芦联动试验 12五、闸门、拦污栅、清污机及启闭机安装暨试验安全及措施 141、闸门、拦污栅、清污机及启闭机吊装时的安全 142、孔口、坑洞及高空作业的安全防护 143、用电安全 14闸门、拦污栅、清污机及启闭机安装暨试验方案、概述赞比亚 LUSIWASI 水电站位于 LUSIWASI 河流中段,距塞伦杰约 80km。电站设计三台套 5MW 水轮发电机组,总装机容量为 15MW。本工程为引水式水电站,主要由上游溢流坝及引水口、明渠引水渠道、沉砂池及前池、压力管道、发电厂房及变电站等建筑物组成,依次设置有多台套闸门、拦污栅、清污机、启闭机等,见下表:闸门、拦污栅、清污机、启闭机一览表序号闸门名称闸门数量启闭机型式启闭机数量闸门状态1引渠进口冲砂闸1螺杆启闭机1整体2引渠进口检修门2移动式电动葫芦1制造分节3引渠进口拦污栅2//设计分节4引渠进口拦污栅清污机1移动式电动葫芦15引渠进口工作门2液压启闭机2整体6前池沉砂池进口检修门2移动式电动葫芦1整体7前池沉砂池出口检修门2移动式电动葫芦1整体8前池沉砂池工作门2螺杆启闭机2整体9前池拦污栅1//设计分节10前池拦污栅清污机1移动式电动葫芦111钢管进口工作门1液压启闭机1整体12厂房尾水门3移动式电动葫芦1制造分节由于引渠进口检修门、引渠进口拦污栅、前池拦污栅、厂房尾水门等外形尺寸较大,考虑运输时超高超宽问题,在制造厂制造时采取了分节处理。二、闸门、拦污栅及清污机安装1、闸门、拦污栅及清污机安装技术要求1)、平面闸门的安装,应按施工图纸或相关标准进行。2)、由于运输原因需分节,在现场拼装的闸门,闸门主支承部件的安装调整工作应在门叶结构拼装时完毕,经过测量校正合格后方能进行下一步工作。所有主支承面应当调整到同一平面上,其误差不得大于施工图纸及相关标准的规定。3)、平面闸门水封装置的安装技术要求,应按设计图纸及相关标准执行。2、闸门、拦污栅及清污机安装前施工准备由国内运输过来的闸门,在压力钢管制造车间卸货后,利用压力钢管制造车间场地及门机+吊车组合吊装,完...
