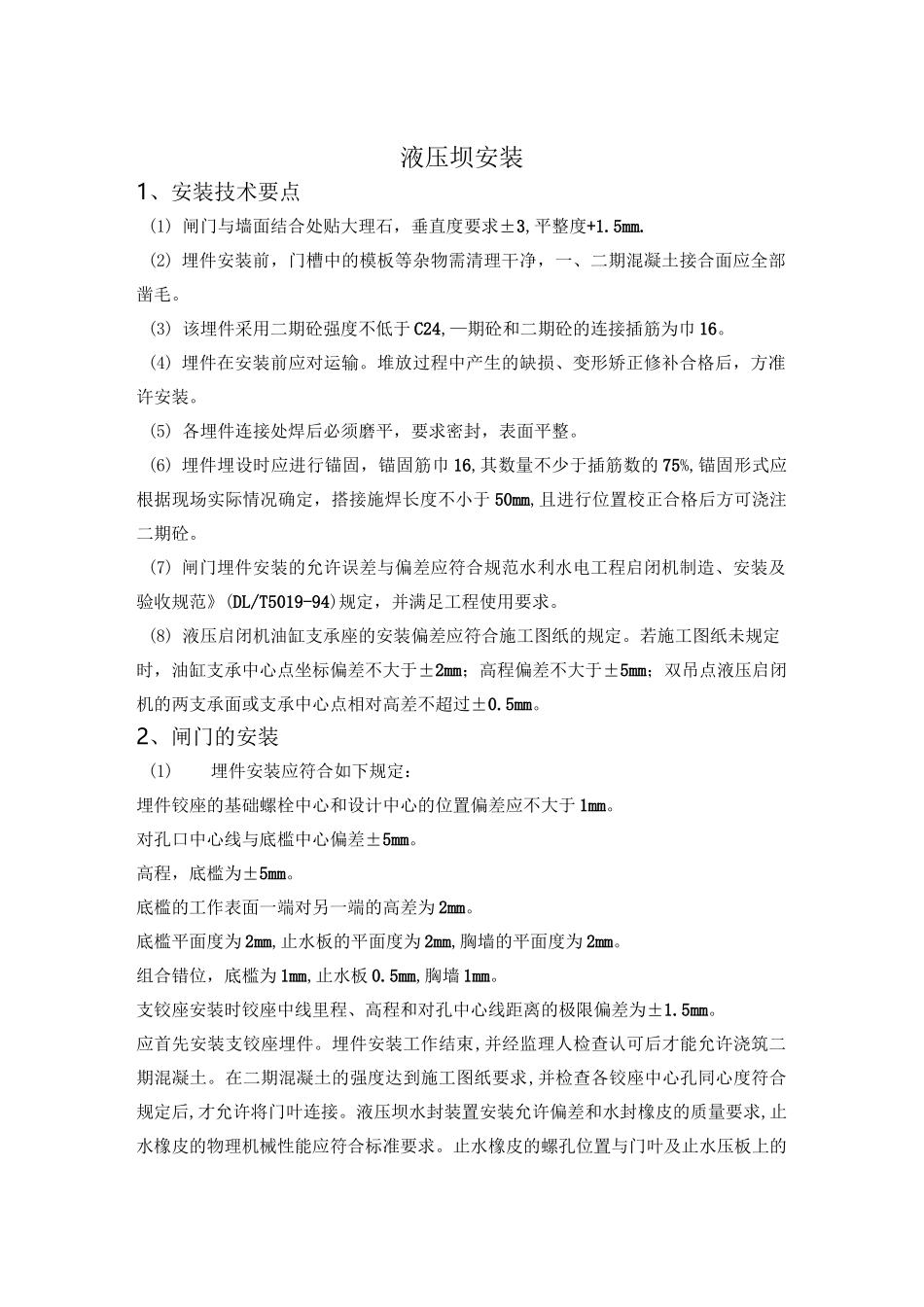

液压坝安装1、安装技术要点(1) 闸门与墙面结合处贴大理石,垂直度要求±3,平整度+1
(2) 埋件安装前,门槽中的模板等杂物需清理干净,一、二期混凝土接合面应全部凿毛
(3) 该埋件采用二期砼强度不低于 C24,—期砼和二期砼的连接插筋为巾 16
(4) 埋件在安装前应对运输
堆放过程中产生的缺损、变形矫正修补合格后,方准许安装
(5) 各埋件连接处焊后必须磨平,要求密封,表面平整
(6) 埋件埋设时应进行锚固,锚固筋巾 16,其数量不少于插筋数的 75%,锚固形式应根据现场实际情况确定,搭接施焊长度不小于 50mm,且进行位置校正合格后方可浇注二期砼
(7) 闸门埋件安装的允许误差与偏差应符合规范水利水电工程启闭机制造、安装及验收规范》(DL/T5019-94)规定,并满足工程使用要求
(8) 液压启闭机油缸支承座的安装偏差应符合施工图纸的规定
若施工图纸未规定时,油缸支承中心点坐标偏差不大于±2mm;高程偏差不大于±5mm;双吊点液压启闭机的两支承面或支承中心点相对高差不超过±0
2、闸门的安装(1)埋件安装应符合如下规定:埋件铰座的基础螺栓中心和设计中心的位置偏差应不大于 1mm

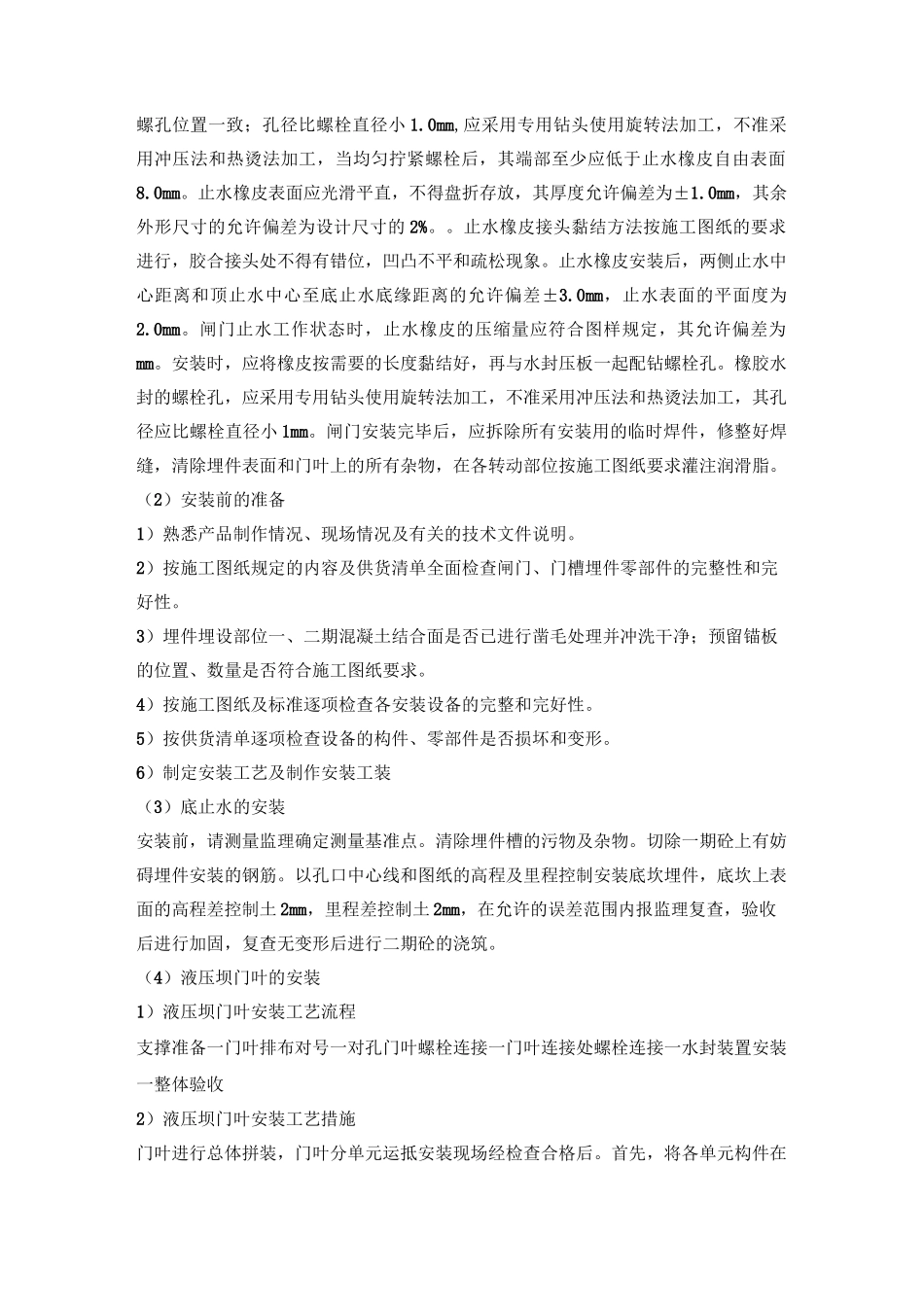

对孔口中心线与底槛中心偏差±5mm
高程,底槛为±5mm
底槛的工作表面一端对另一端的高差为 2mm
底槛平面度为 2mm,止水板的平面度为 2mm,胸墙的平面度为 2mm
组合错位,底槛为 1mm,止水板 0
5mm,胸墙 1mm
支铰座安装时铰座中线里程、高程和对孔中心线距离的极限偏差为±1
应首先安装支铰座埋件
埋件安装工作结束,并经监理人检查认可后才能允许浇筑二期混凝土
在二期混凝土的强度达到施工图纸要求,并检查各铰座中心孔同心度符合规定后,才允许将门叶连接

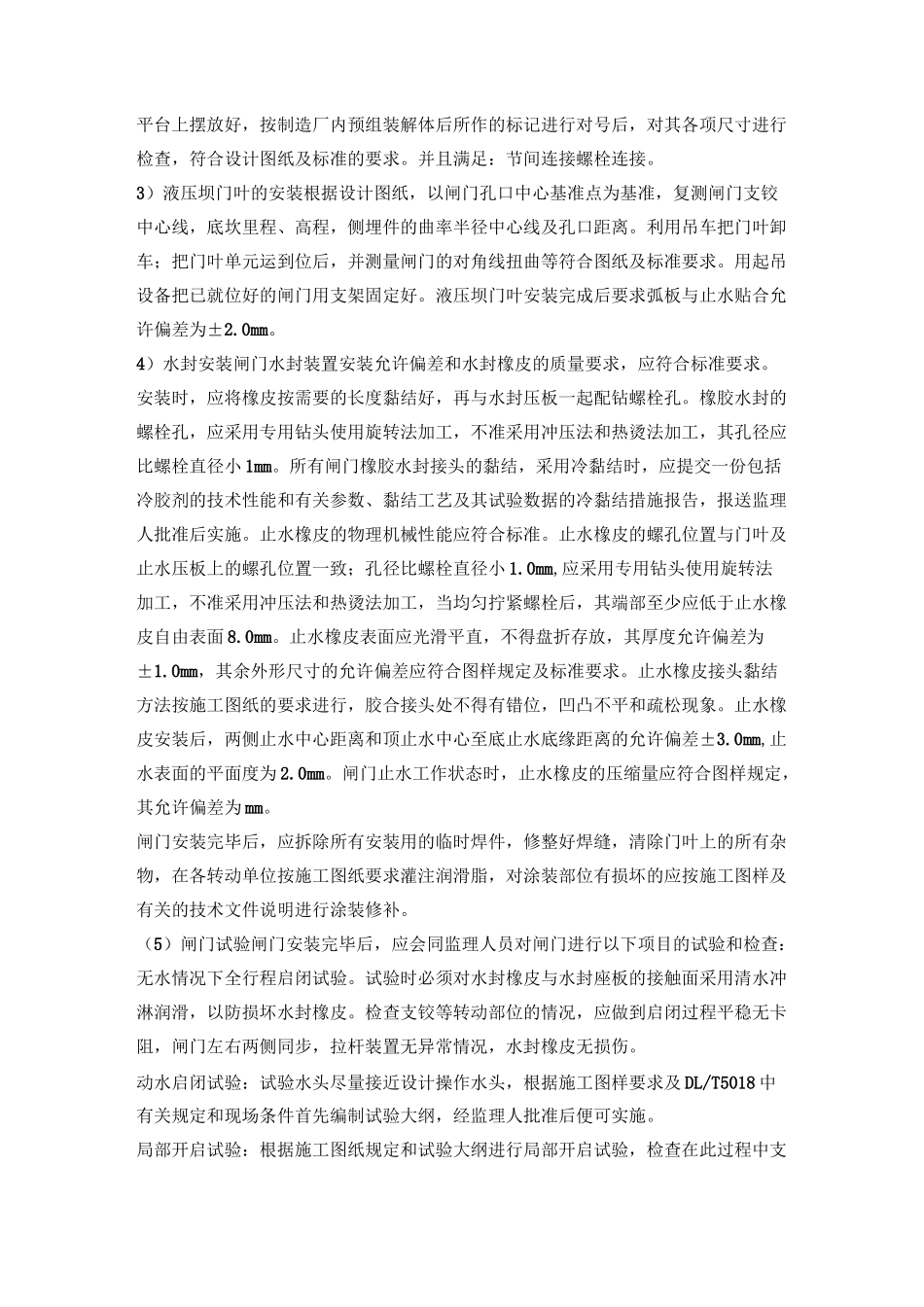

液压坝水封装置安装允许偏差和水封橡皮的质量要求,止水橡皮的物理机械性能应符合标准要求
止水橡皮的螺孔
