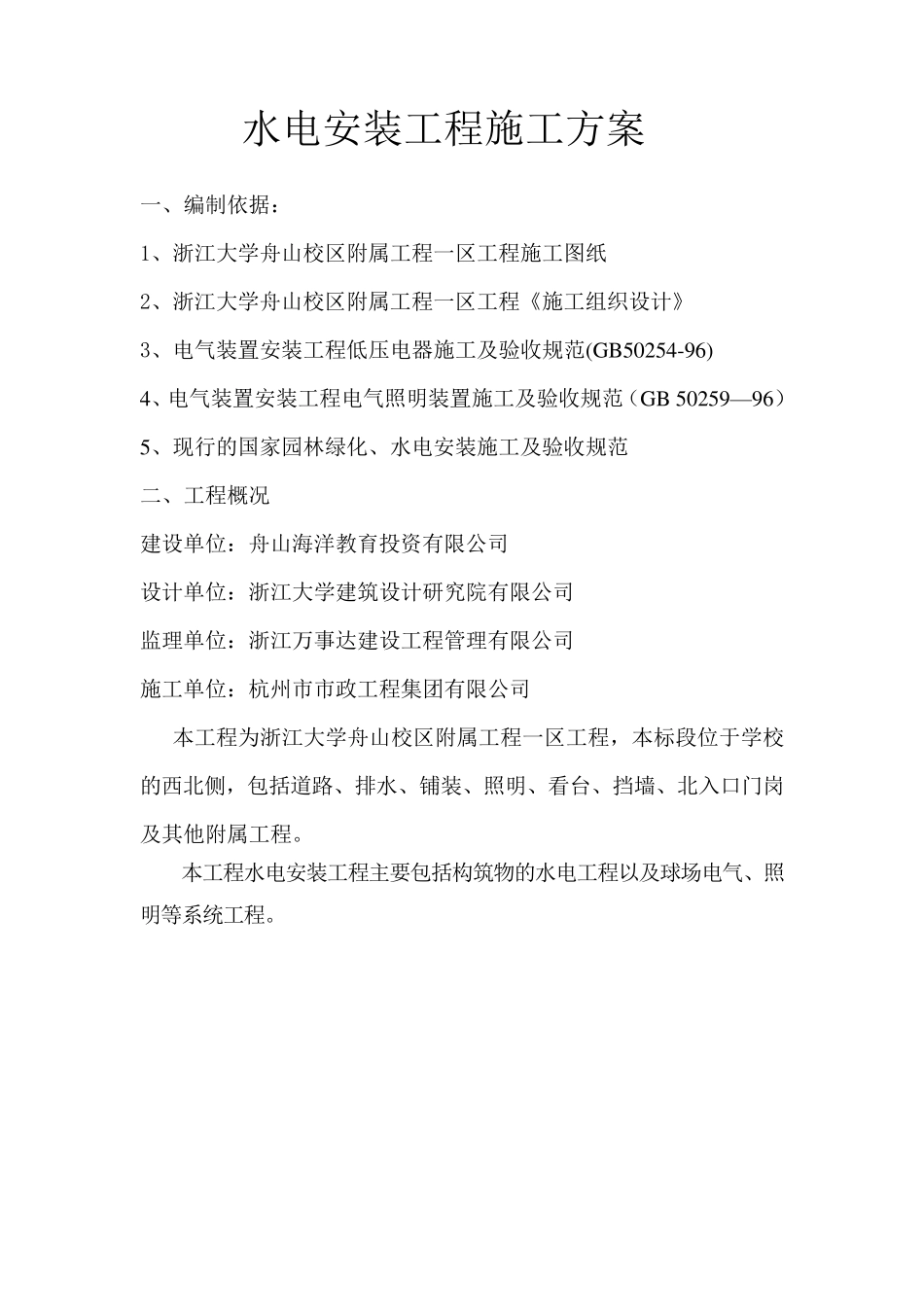

水电安装工程施工方案 一、编制依据: 1、浙江大学舟山校区附属工程一区工程施工图纸 2、浙江大学舟山校区附属工程一区工程《施工组织设计》 3、电气装置安装工程低压电器施工及验收规范(GB50254-96) 4、电气装置安装工程电气照明装置施工及验收规范(GB 50259—96) 5、现行的国家园林绿化、水电安装施工及验收规范 二、工程概况 建设单位:舟山海洋教育投资有限公司 设计单位:浙江大学建筑设计研究院有限公司 监理单位:浙江万事达建设工程管理有限公司 施工单位:杭州市市政工程集团有限公司 本工程为浙江大学舟山校区附属工程一区工程,本标段位于学校的西北侧,包括道路、排水、铺装、照明、看台、挡墙、北入口门岗及其他附属工程。 本工程水电安装工程主要包括构筑物的水电工程以及球场电气、照明等系统工程。 三、低压配电施工方案及方法: (一)、施工程序: 施 工 准 备 配 合 预 埋 设备材料运输 检 查 验 收 贮 存、保 管 图纸会审、技术交底 盘柜接线校线 系统调整 型号规格核对 盘柜安装 母线制安 盘柜查线 校验调整 基础制安 单体试运行 联动试运行 系统模拟试验 电缆头制安 绝缘耐压试验 支架制安 电缆管安装 电缆敷设 软管安装 现场电器安装 桥架安装 电气模拟试验 电机核对 外壳接地 电机试验 检查接线 防爆密封检查 检查、调整 接地系统安装 接地系统试验 a、施工准备阶段:要熟悉图纸资料,领会设计意图,掌握施工标准、规范。组织施工人员学习图纸等技术资料,做好技术交底,合理配备劳动力、设备、材料等。 b、施工阶段 (1) 对施工环境、情况要了解,预留预埋工作要做好,不得遗漏、预留、预埋位置正确,规范,防止日后开墙凿洞的重复劳动。 (2) 安装阶段:配管配线、桥架、电缆敷设、配电箱等要按图纸正确施工、安装到位。 (3) 动力系统待设备就位上后穿线配管连接设备,作试动转。耗能大的设备,试运转须在变电系统正式通电后进行。 c、收尾阶段 主要是些小规模或不完善部位的安装工作与资料的积累,整理工作,以及分系统的调试,为总调做好准备工作。 (二)、主要工程施工方法 1、配电柜(电控柜)安装 1)、安装条件 (1) 屋顶、楼面施工完毕,不得有渗漏;门窗安装完毕,门已上锁。 (2) 室内地面基础施工完毕,地面抹光完成,模板,施工设施及杂物消除干净,并有足够的安装用地,施工道路畅通。 (3) 预埋件及预留孔符合设计要求,预...
