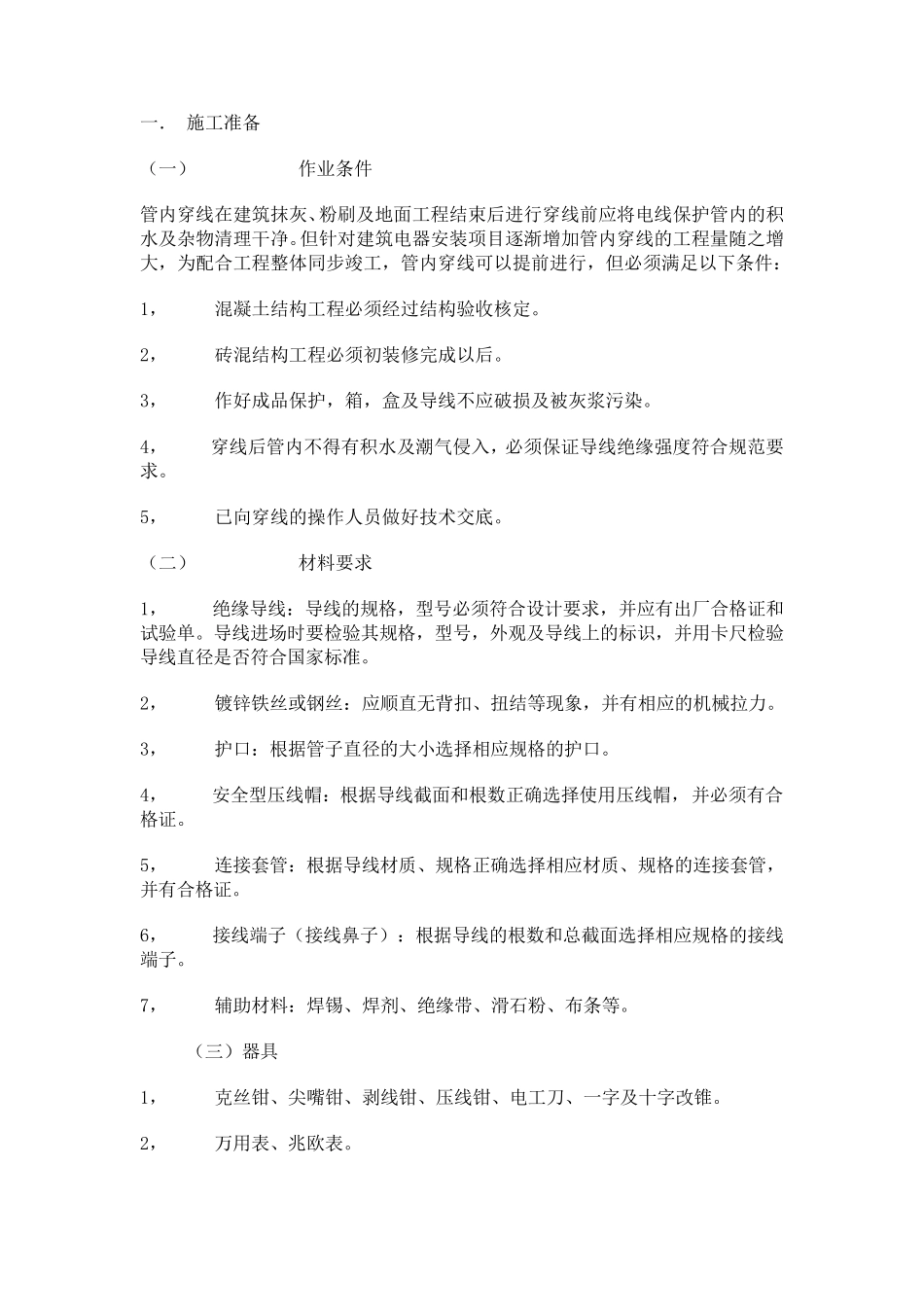

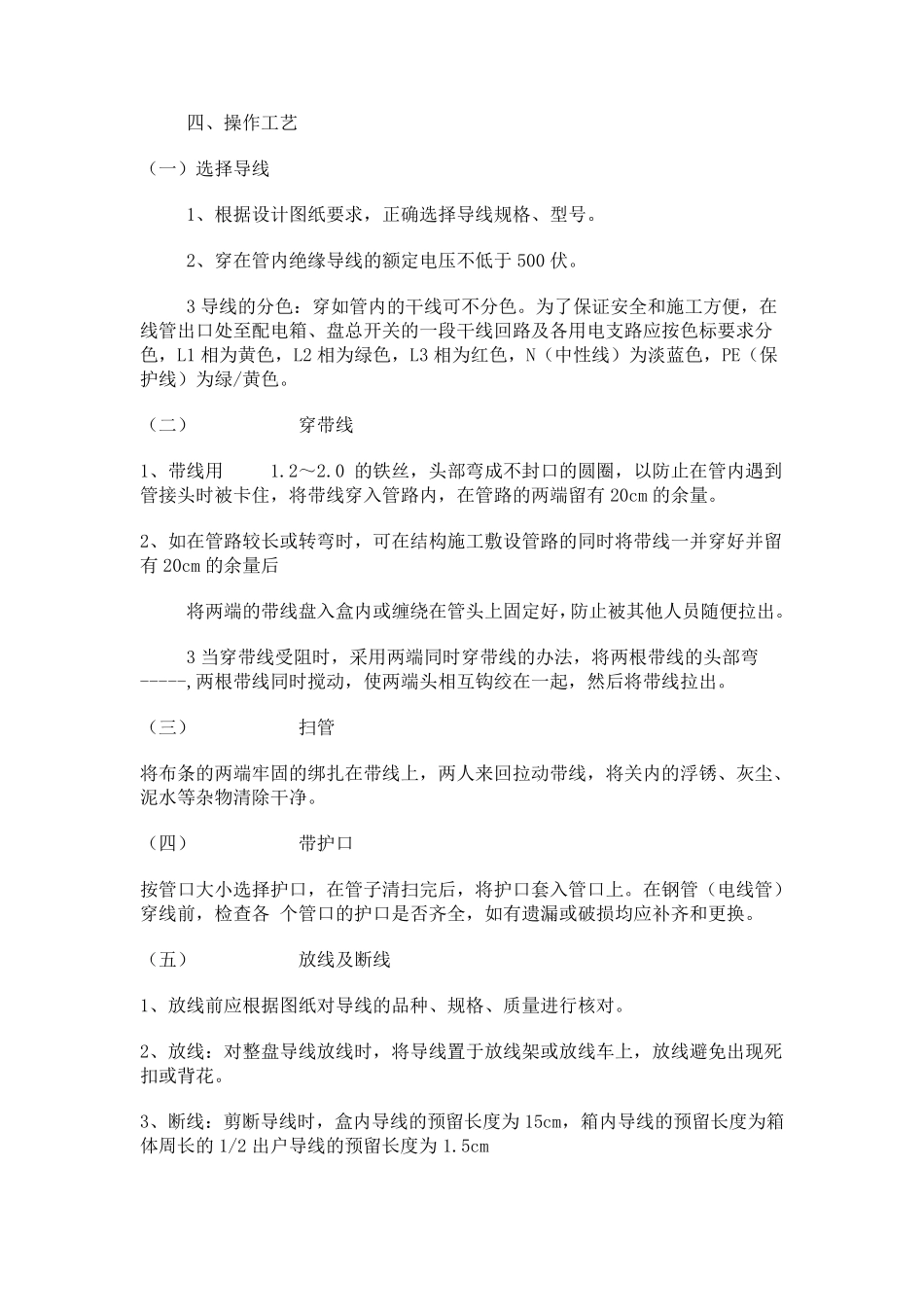

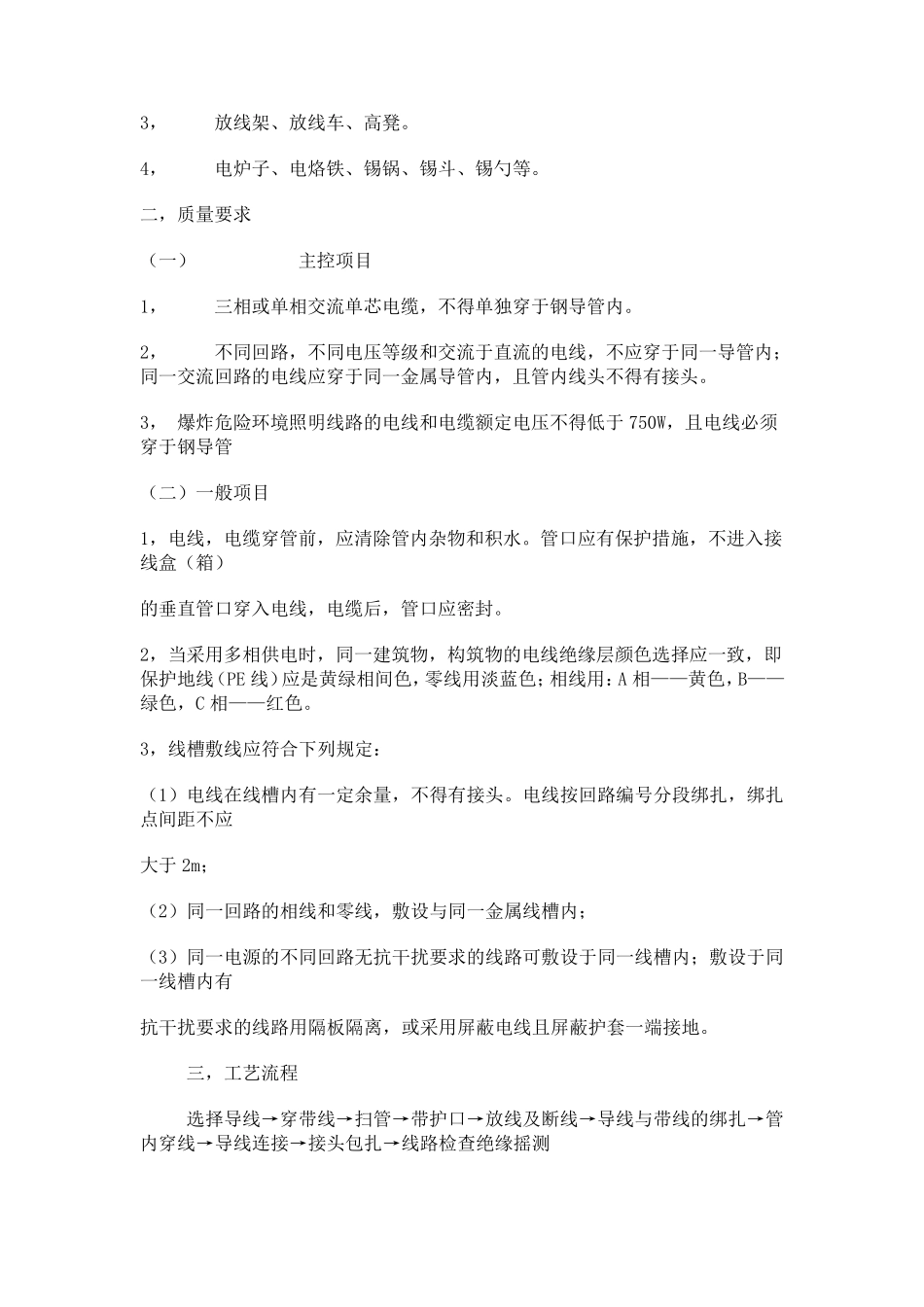

一. 施工准备 (一) 作业条件 管内穿线在建筑抹灰、粉刷及地面工程结束后进行穿线前应将电线保护管内的积水及杂物清理干净。但针对建筑电器安装项目逐渐增加管内穿线的工程量随之增大,为配合工程整体同步竣工,管内穿线可以提前进行,但必须满足以下条件: 1, 混凝土结构工程必须经过结构验收核定。 2, 砖混结构工程必须初装修完成以后。 3, 作好成品保护,箱,盒及导线不应破损及被灰浆污染。 4, 穿线后管内不得有积水及潮气侵入,必须保证导线绝缘强度符合规范要求。 5, 已向穿线的操作人员做好技术交底。 (二) 材料要求 1, 绝缘导线:导线的规格,型号必须符合设计要求,并应有出厂合格证和试验单。导线进场时要检验其规格,型号,外观及导线上的标识,并用卡 尺 检验导线直 径 是 否 符合国 家 标准。 2, 镀 锌 铁 丝 或 钢 丝 :应顺 直 无 背 扣 、扭 结等 现 象 ,并有相 应的机 械 拉 力 。 3, 护口 :根 据 管子 直 径 的大小 选 择 相 应规格的护口 。 4, 安全 型压 线帽 :根 据 导线截 面和根 数 正 确 选 择 使 用压 线帽 ,并必须有合格证。 5, 连 接 套 管:根 据 导线材质 、规格正 确 选 择 相 应材质 、规格的连 接 套 管,并有合格证。 6, 接 线端 子 (接 线鼻 子 ):根 据 导线的根 数 和总 截 面选 择 相 应规格的接 线端 子 。 7, 辅 助 材料:焊 锡 、焊 剂 、绝缘带 、滑 石 粉、布 条等 。 (三 )器具 1, 克 丝 钳 、尖 嘴 钳 、剥 线钳 、压 线钳 、电工刀 、一字 及十 字 改 锥 。 2, 万 用表 、兆 欧 表 。 3, 放线架、放线车、高凳。 4, 电炉子、电烙铁、锡锅、锡斗、锡勺等。 二,质量要求 (一) 主控项目 1, 三相或单相交流单芯电缆,不得单独穿于钢导管内。 2, 不同回路,不同电压等级和交流于直流的电线,不应穿于同一导管内;同一交流回路的电线应穿于同一金属导管内,且管内线头不得有接头。 3, 爆炸危险环境照明线路的电线和电缆额定电压不得低于750W,且电线必须穿于钢导管 (二)一般项目 1,电线,电缆穿管前,应清除管内杂物和积水。管口应有保护措施,不进入接线盒(箱) 的垂直管口穿入电线,电缆后,管口应密封。 2,当采用多相供电时,同一建筑物,构筑物的电线绝缘层颜色选择应一致,...
