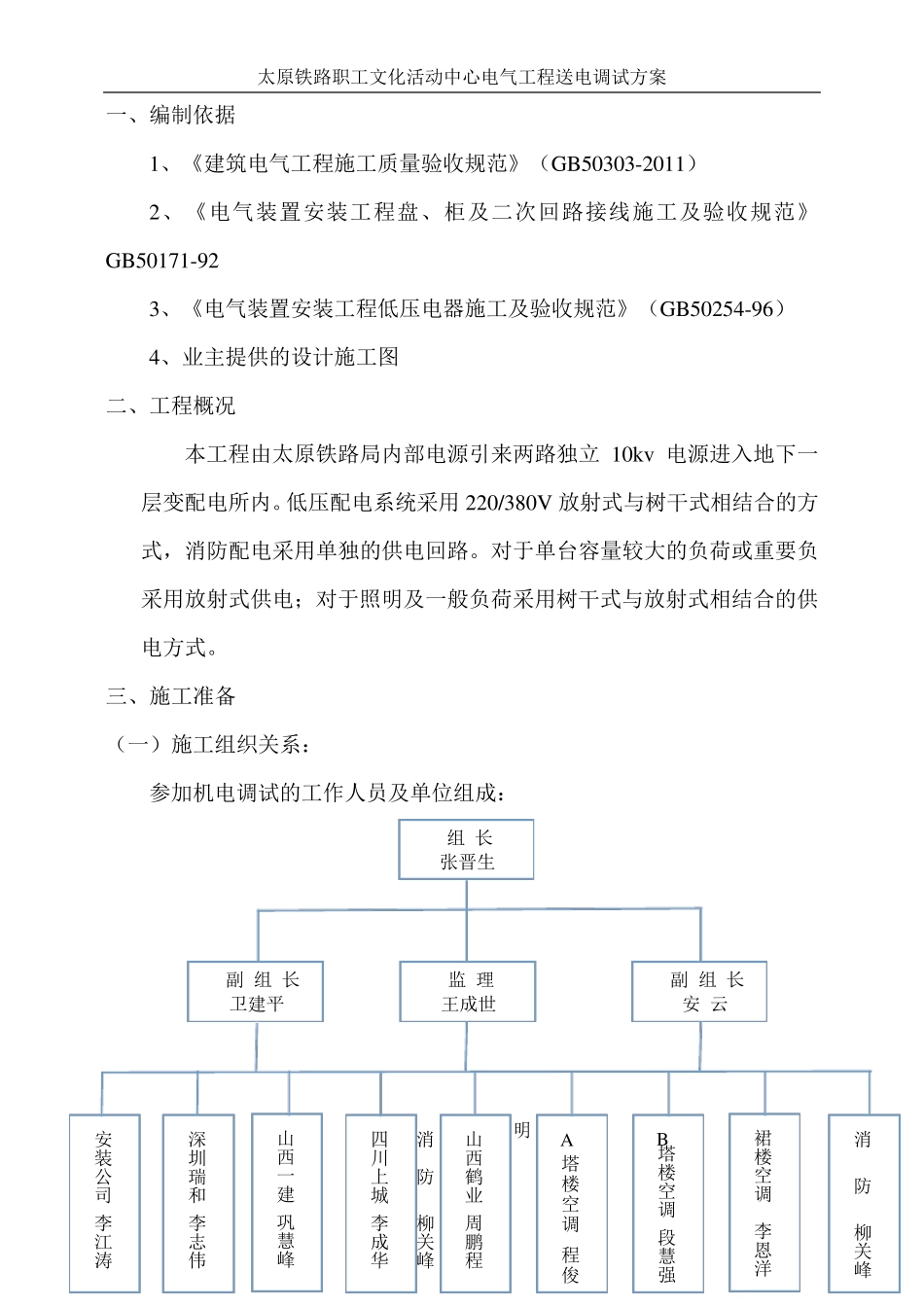

太原铁路职工文化活动中心电气工程送电调试方案 电气工程送电调试方案 太原铁路职工文化活动中心电气工程送电调试方案 一、编制依据 1、《建筑电气工程施工质量验收规范》(GB50303-2011) 2、《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-92 3、《电气装置安装工程低压电器施工及验收规范》(GB50254-96) 4、业主提供的设计施工图 二、工程概况 本工程由太原铁路局内部电源引来两路独立 10kv 电源进入地下一层变配电所内
低压配电系统采用 220/380V 放射式与树干式相结合的方式,消防配电采用单独的供电回路
对于单台容量较大的负荷或重要负采用放射式供电;对于照明及一般负荷采用树干式与放射式相结合的供电方式
三、施工准备 (一)施工组织关系: 参加机电调试的工作人员及单位组成: 组 长 张晋生 副 组 长 安 云 副 组 长 卫建平 监 理 王成世 安装公司 李江涛 深圳瑞和 李志伟 山西一建 巩慧峰 四川上城 李成华 山西鹤业 周鹏程 消防柳关峰 A塔楼空调 程俊明 B塔楼空调 段慧强 裙楼空调 李恩洋 消 防 柳关峰 太原铁路职工文化活动中心电气工程送电调试方案 安装调试人员:李江涛、马鸿飞、游飞、谢文勇 参加调试人员必须服从调试总负责人统一指挥,不得擅自操作、不得随意改动
甲方组织相关配电箱(柜)及各设备厂家技术人员配合参加系统调试工作
