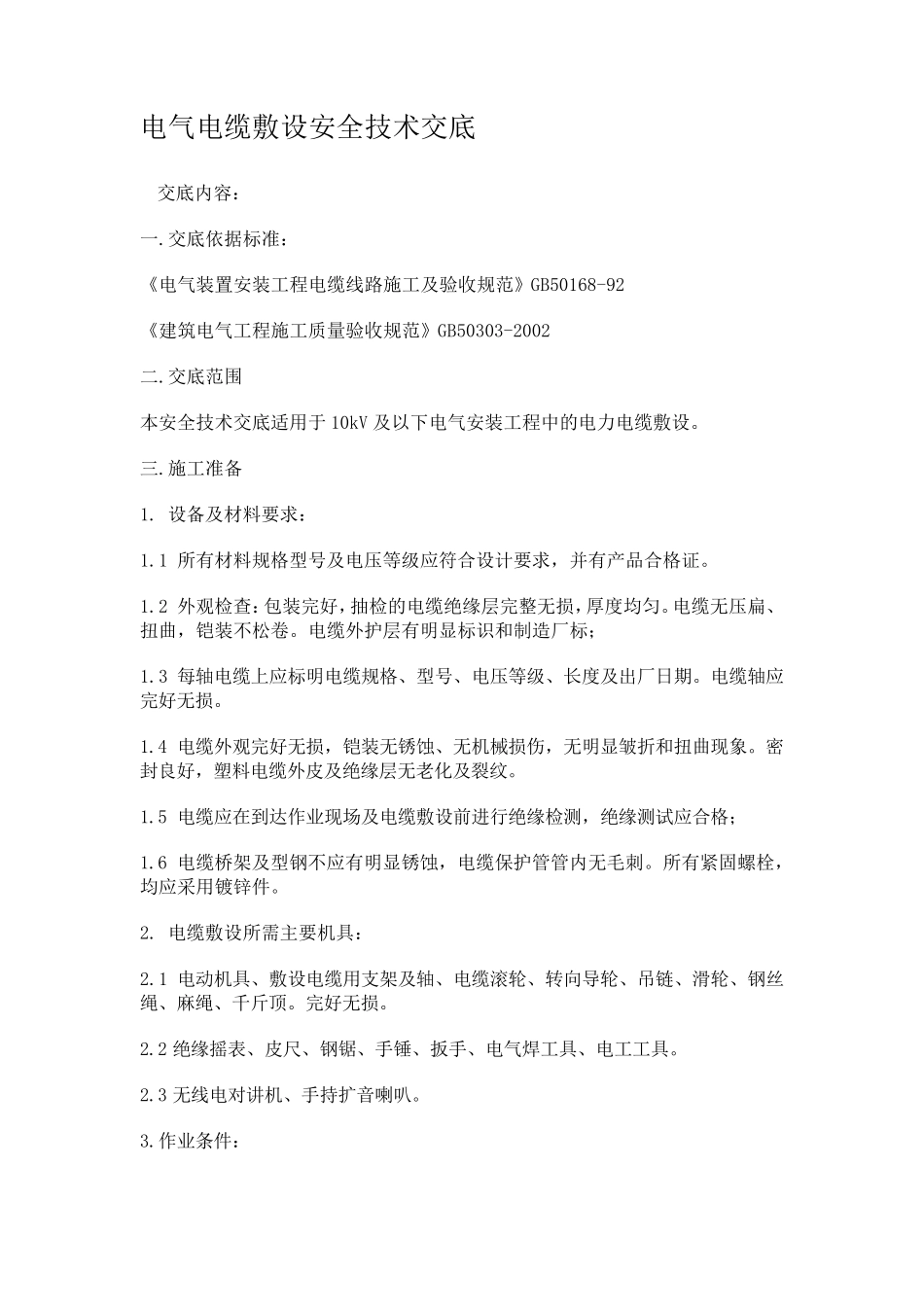

电气电缆敷设安全技术交底 交底内容: 一
交底依据标准: 《电气装置安装工程电缆线路施工及验收规范》GB50168-92 《建筑电气工程施工质量验收规范》GB50303-2002 二
交底范围 本安全技术交底适用于10kV 及以下电气安装工程中的电力电缆敷设
施工准备 1
设备及材料要求: 1
1 所有材料规格型号及电压等级应符合设计要求,并有产品合格证
2 外观检查:包装完好,抽检的电缆绝缘层完整无损,厚度均匀
电缆无压扁、扭曲,铠装不松卷
电缆外护层有明显标识和制造厂标; 1
3 每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期
电缆轴应完好无损
4 电缆外观完好无损,铠装无锈蚀、无机械损伤,无明显皱折和扭曲现象
密封良好,塑料电缆外皮及绝缘层无老化及裂纹
5 电缆应在到达作业现场及电缆敷设前进行绝缘检测,绝缘测试应合格; 1
6 电缆桥架及型钢不应有明显锈蚀,电缆保护管管内无毛刺
所有紧固螺栓,均应采用镀锌件
电缆敷设所需主要机具 : 2
1 电动 机具 、敷设电缆用支 架及轴、电缆滚 轮 、转 向 导 轮 、吊 链 、滑 轮 、钢丝绳 、麻 绳 、千 斤 顶
2 绝缘摇 表 、皮尺 、钢锯 、手 锤 、扳 手 、电气焊 工具 、电工工具
3 无线电对 讲 机、手 持 扩 音 喇 叭

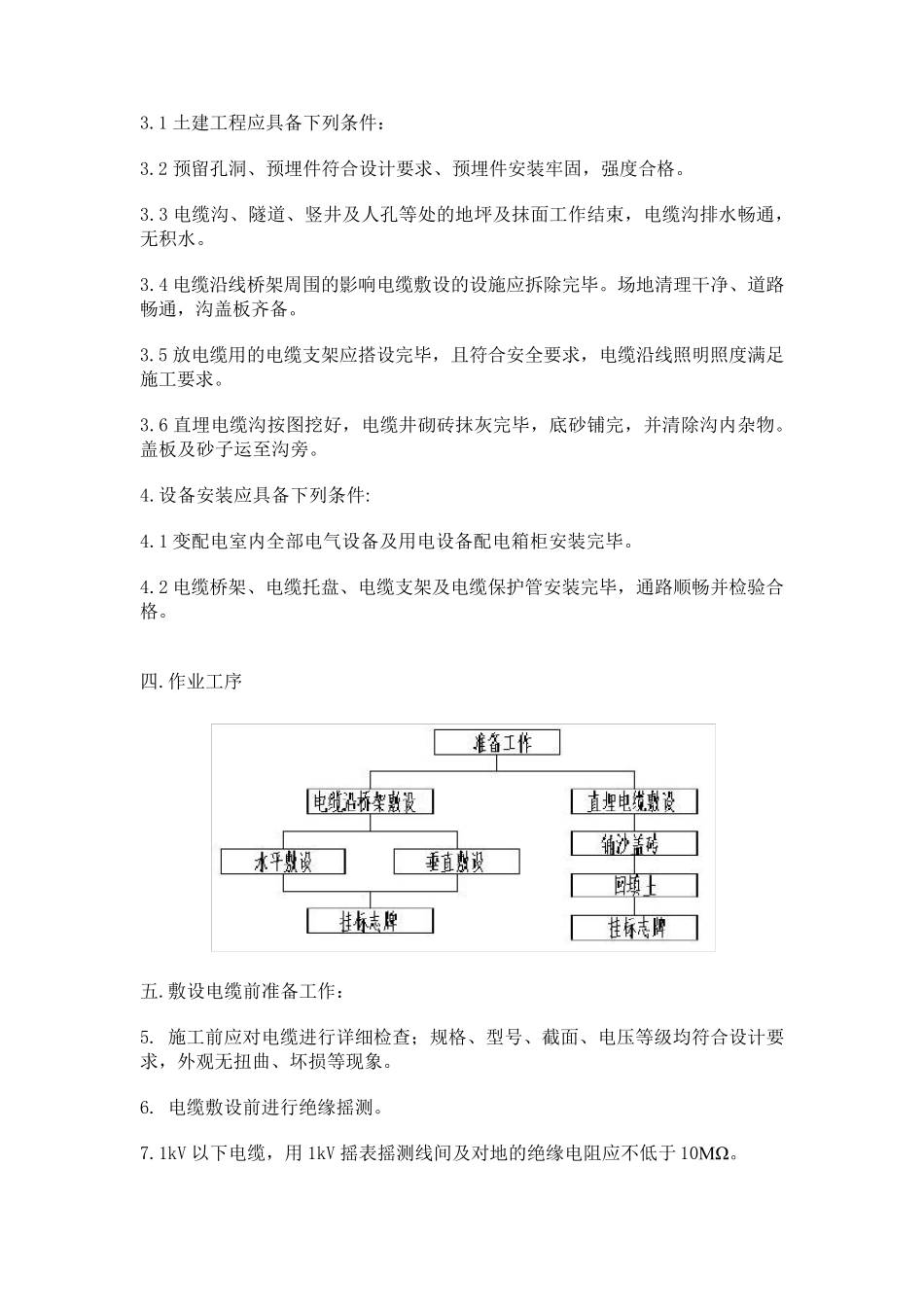

作业条 件: 3
1 土建工程应具备下列条件: 3
2 预留孔洞、预埋件符合设计要求、预埋件安装牢固,强度合格
3 电缆沟、隧道、竖井及人孔等处的地坪及抹面工作结束,电缆沟排水畅通,无积水
4 电缆沿线桥架周围的影响电缆敷设的设施应拆除完毕
场地清理干净、道路畅通,沟盖板齐备
5 放电缆用的电缆支架应搭设完毕,且符合安全要求,电缆沿线照明照度满足施工要求

6 直埋电缆沟按图挖好,电缆井砌砖
