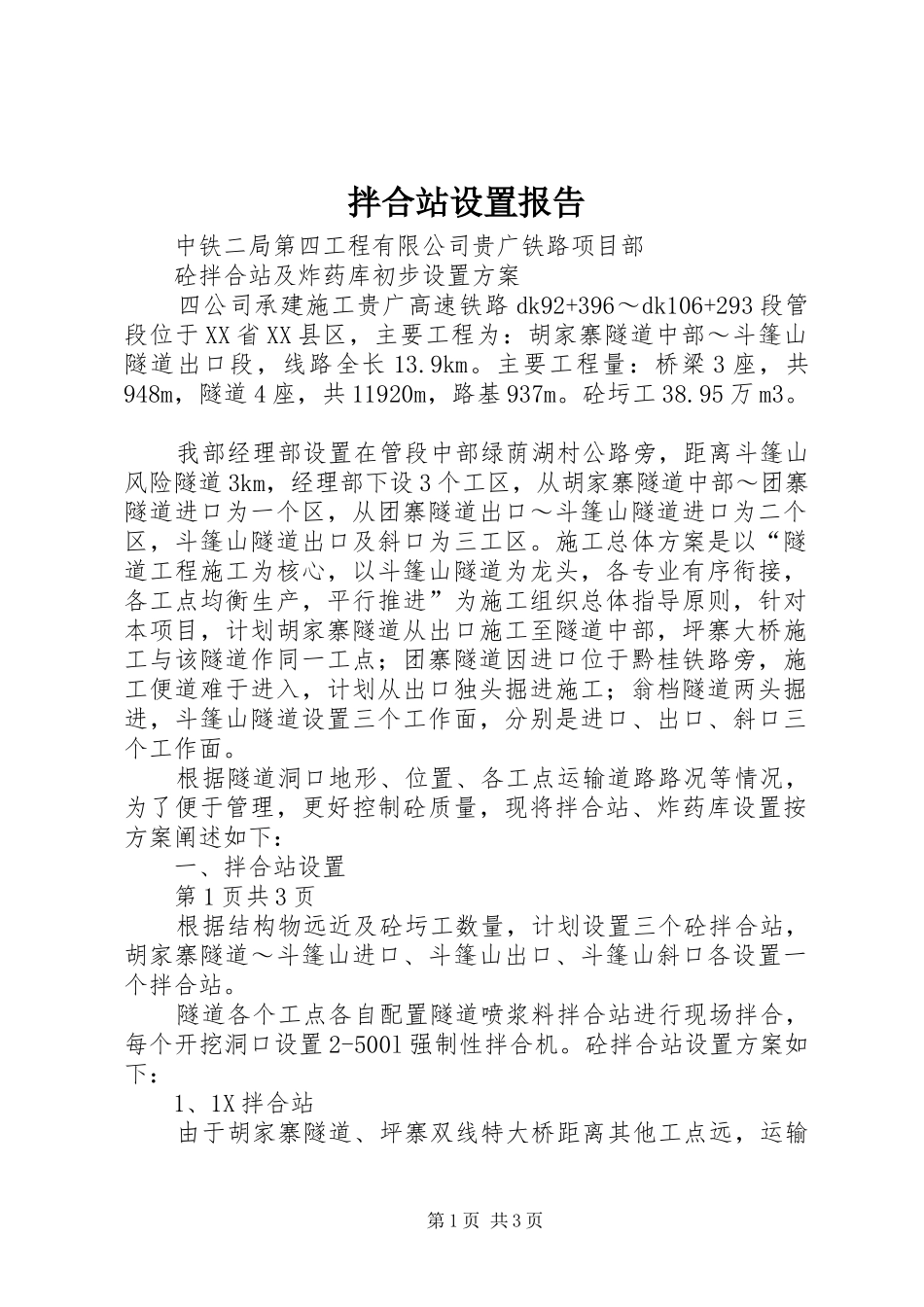

拌合站设置报告中铁二局第四工程有限公司贵广铁路项目部砼拌合站及炸药库初步设置方案四公司承建施工贵广高速铁路dk92+396~dk106+293段管段位于XX省XX县区,主要工程为:胡家寨隧道中部~斗篷山隧道出口段,线路全长13
主要工程量:桥梁3座,共948m,隧道4座,共11920m,路基937m
我部经理部设置在管段中部绿荫湖村公路旁,距离斗篷山风险隧道3km,经理部下设3个工区,从胡家寨隧道中部~团寨隧道进口为一个区,从团寨隧道出口~斗篷山隧道进口为二个区,斗篷山隧道出口及斜口为三工区
施工总体方案是以“隧道工程施工为核心,以斗篷山隧道为龙头,各专业有序衔接,各工点均衡生产,平行推进”为施工组织总体指导原则,针对本项目,计划胡家寨隧道从出口施工至隧道中部,坪寨大桥施工与该隧道作同一工点;团寨隧道因进口位于黔桂铁路旁,施工便道难于进入,计划从出口独头掘进施工;翁档隧道两头掘进,斗篷山隧道设置三个工作面,分别是进口、出口、斜口三个工作面
根据隧道洞口地形、位置、各工点运输道路路况等情况,为了便于管理,更好控制砼质量,现将拌合站、炸药库设置按方案阐述如下:一、拌合站设置第1页共3页根据结构物远近及砼圬工数量,计划设置三个砼拌合站,胡家寨隧道~斗篷山进口、斗篷山出口、斗篷山斜口各设置一个拌合站
隧道各个工点各自配置隧道喷浆料拌合站进行现场拌合,每个开挖洞口设置2-500l强制性拌合机
砼拌合站设置方案如下:1、1X拌合站由于胡家寨隧道、坪寨双线特大桥距离其他工点远,运输第1页共3页便道差,在桥梁左侧100m设置1台60m3/h连续式拌合机负责供应胡家寨隧道、坪寨双线特大桥砼,运输砼罐车配备8台,装载机1台
占地面积8亩,与洞口喷浆拌合机设在一起
施工用电来自隧道大电

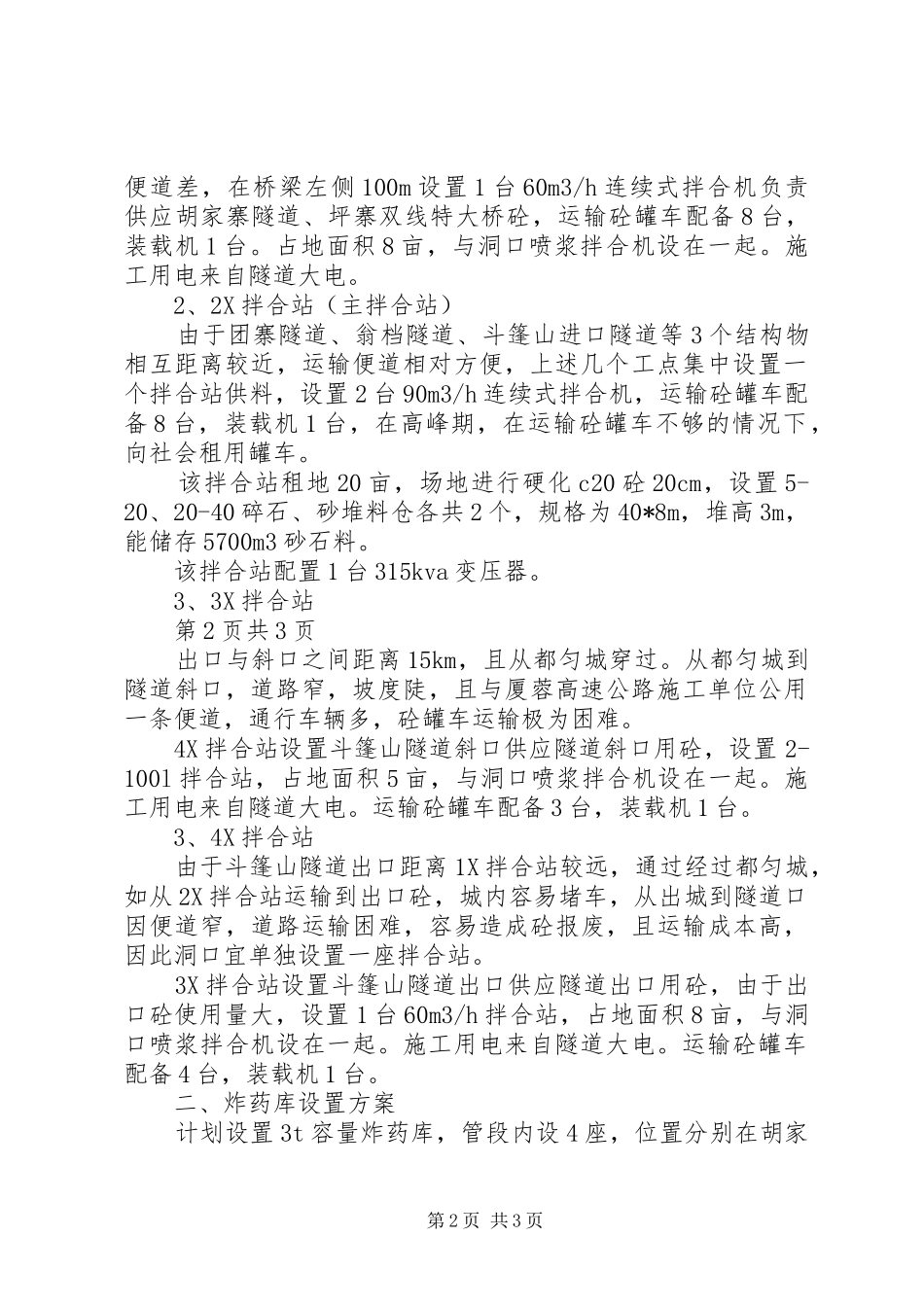

2、2X拌合站(主拌合站)由于团寨隧道、翁档隧道、斗篷山进口隧道等3个结构物相
