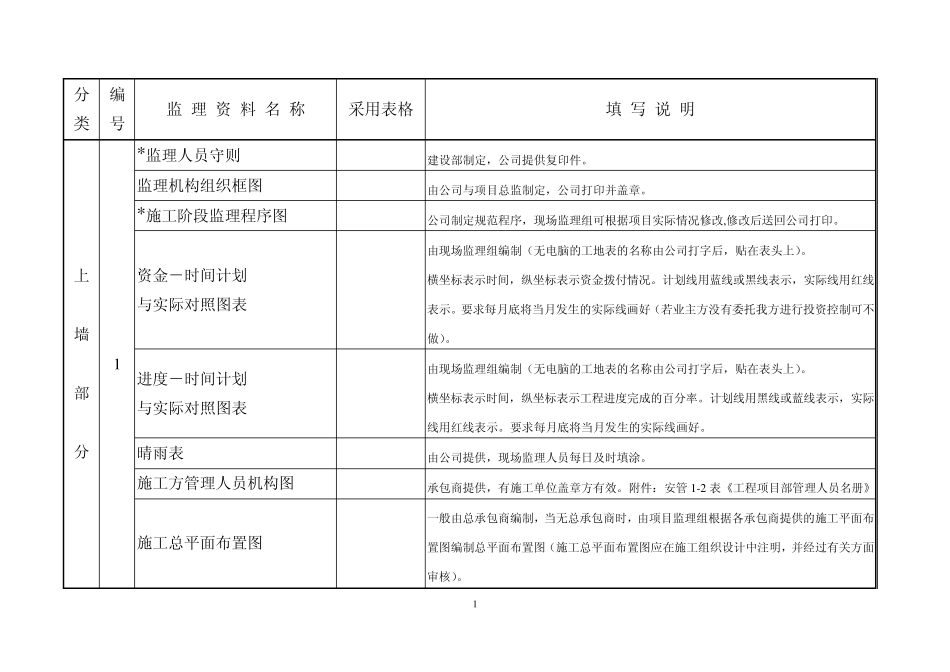

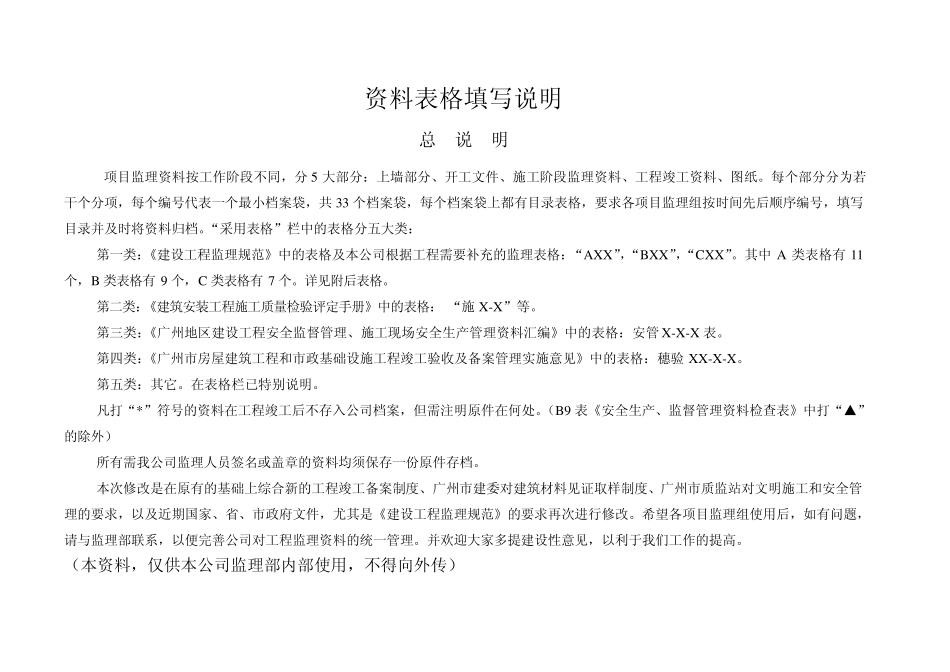

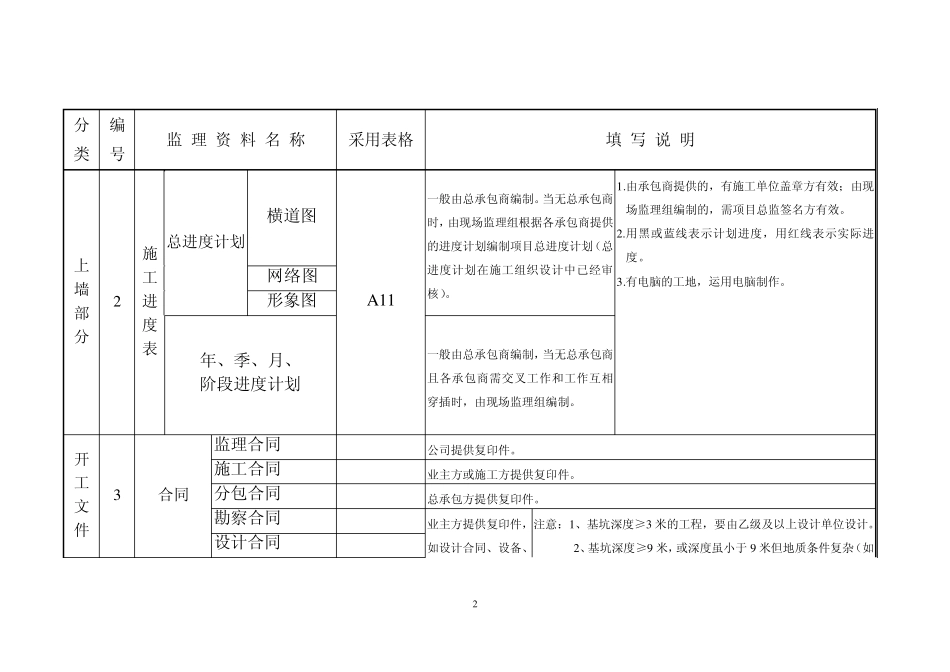

资料表格填写说明 总 说 明 项目监理资料按工作阶段不同,分5 大部分:上墙部分、开工文件、施工阶段监理资料、工程竣工资料、图纸。每个部分分为若干个分项,每个编号代表一个最小档案袋,共33 个档案袋,每个档案袋上都有目录表格,要求各项目监理组按时间先后顺序编号,填写目录并及时将资料归档。“采用表格”栏中的表格分五大类: 第一类:《建设工程监理规范》中的表格及本公司根据工程需要补充的监理表格:“AXX”,“BXX”,“CXX”。其中 A 类表格有11个,B 类表格有9 个,C 类表格有7 个。详见附后表格。 第二类:《建筑安装工程施工质量检验评定手册》中的表格:“施X-X”等。 第三类:《广州地区建设工程安全监督管理、施工现场安全生产管理资料汇编》中的表格:安管 X-X-X 表。 第四类:《广州市房屋建筑工程和市政基础设施工程竣工验收及备案管理实施意见》中的表格:穗验 XX-X-X。 第五类:其它。在表格栏已特别说明。 凡打“*”符号的资料在工程竣工后不存入公司档案,但需注明原件在何处。(B9 表《安全生产、监督管理资料检查表》中打“▲”的除外) 所有需我公司监理人员签名或盖章的资料均须保存一份原件存档。 本次修改是在原有的基础上综合新的工程竣工备案制度、广州市建委对建筑材料见证取样制度、广州市质监站对文明施工和安全管理的要求,以及近期国家、省、市政府文件,尤其是《建设工程监理规范》的要求再次进行修改。希望各项目监理组使用后,如有问题,请与监理部联系,以便完善公司对工程监理资料的统一管理。并欢迎大家多提建设性意见,以利于我们工作的提高。 (本资料,仅供本公司监理部内部使用,不得向外传) 1 分类 编号 监 理 资 料 名 称 采用表格 填 写 说 明 上 墙 部 分 1 *监理人员守则 建设部制定,公司提供复印件。 监理机构组织框图 由公司与项目总监制定,公司打印并盖章。 *施工阶段监理程序图 公司制定规范程序,现场监理组可根据项目实际情况修改,修改后送回公司打印。 资金-时间计划 与实际对照图表 由现场监理组编制(无电脑的工地表的名称由公司打字后,贴在表头上)。 横坐标表示时间,纵坐标表示资金拨付情况。计划线用蓝线或黑线表示,实际线用红线表示。要求每月底将当月发生的实际线画好(若业主方没有委托我方进行投资控制可不做)。 进度-时间计划 与实际对照图表 由现场监理组编制(无电脑的工地表的名称由公司打字后,...
