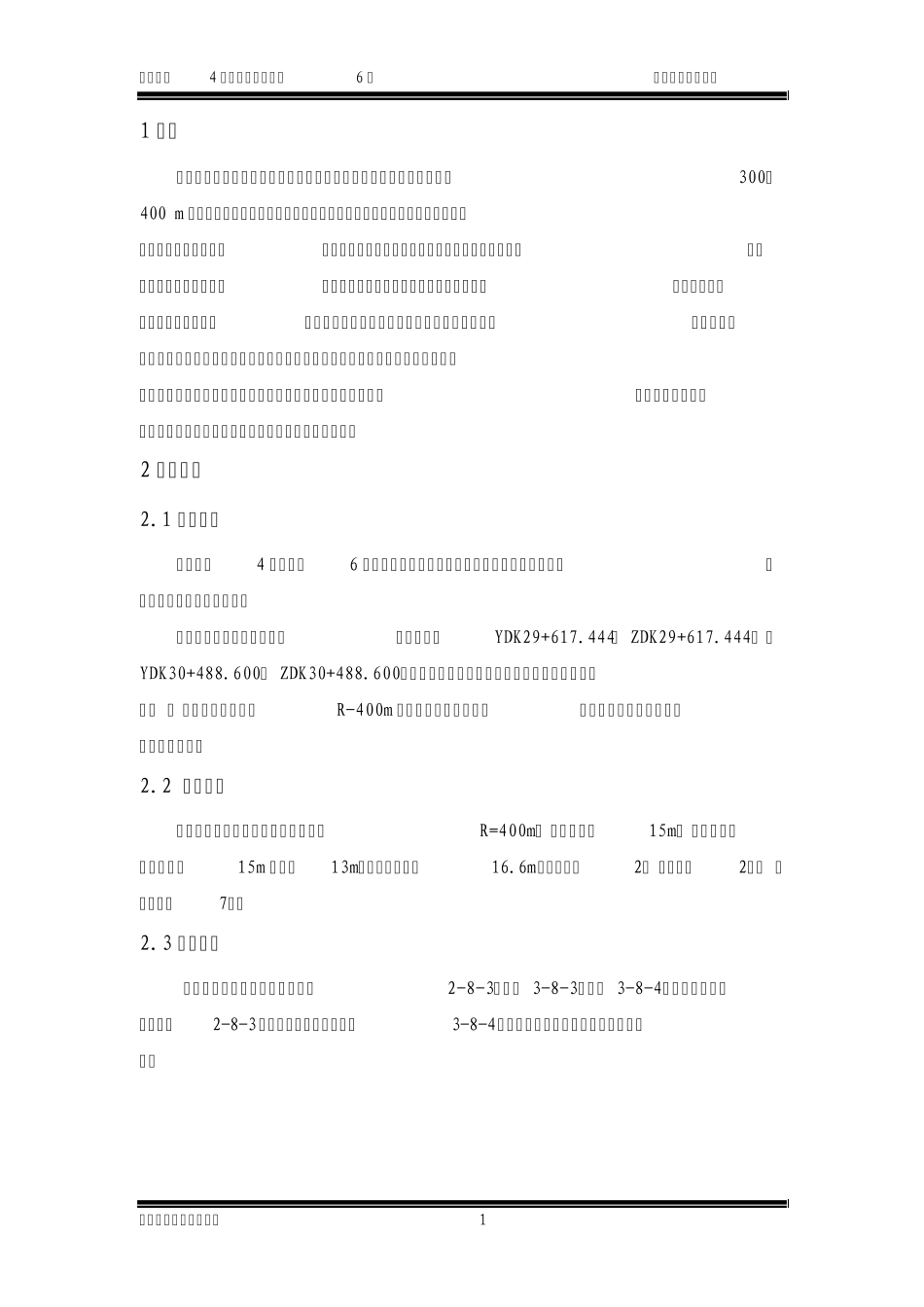

成都地铁4 号线一期工程土建6 标 盾构技术交流 之 成都地区盾构换刀 中铁一局集团有限公司 成都地铁4 号线一期工程土建6 标项目经理部 二 〇一三年六月二十一日 目 录 1 引言 .............................................................. 1 2 工程概况 .......................................................... 1 2.1 工程概述 ..................................................... 1 2.2 设计概况 .................................................... 1 2.3 工程地质 ..................................................... 1 2.4 水文地质 ..................................................... 3 3 换刀施工总体安排 .................................................. 4 3.1 换刀方法 ..................................................... 4 3.2 换刀工艺流程 ................................................. 5 3.3 预计换刀地点 ................................................. 5 4 常压换刀方案 ...................................................... 7 4.1 换刀点地层加固 ............................................... 7 4.2 降水井施工 ................................................... 7 4.3 开仓换刀 ..................................................... 8 4.4 盾构恢复掘进措施 ........................................... 14 5 施工人员和机械设备 ............................................... 14 5.1 施工人员组织 ................................................ 14 5.2 机具设备 .................................................... 15 6 安全施工措施 ..................................................... 15 7 换刀应急措施 ..................................................... 16 成都地铁4 号线一期工程土建6 标 盾构换刀施工方案 中铁一局集团有限公司 1 1 引言 成都地铁砂卵石地层石英含量高,刀具磨损快,据施工统计,每掘进300~400 m 就需进行刀具的检查与更换,因此进仓进行检查和更换刀具是成都地铁盾构法施工的关键工序。但由于成都地铁的砂卵石地层含水丰富且气密性差,且成都地铁线路埋深较浅,带压作业易造成地面喷发和引起地表坍...
