第一章 盾构施工质量控制要点 1
1 盾构掘进施工 1
1 盾构设备制造质量,必须符合设计要求,整机总装调试合格,经现场试掘进50~100m 距离合格后方可正式验收
2 盾构组装时的各项技术指标应达到总装时的精度标准,配套系统应符合规定,组装完毕经检查合格后方可使用,盾构使用应经常检查、维修和保养
3 盾构掘进施工必须严格控制排土量、盾构姿态和地层变形
4 盾构进出洞时应视地质和现场以及盾构形式等条件对工作井洞内外的一定范围内的地层进行必要的地基加固,并对洞圈间隙采取密封措施,确保盾构的施工安全

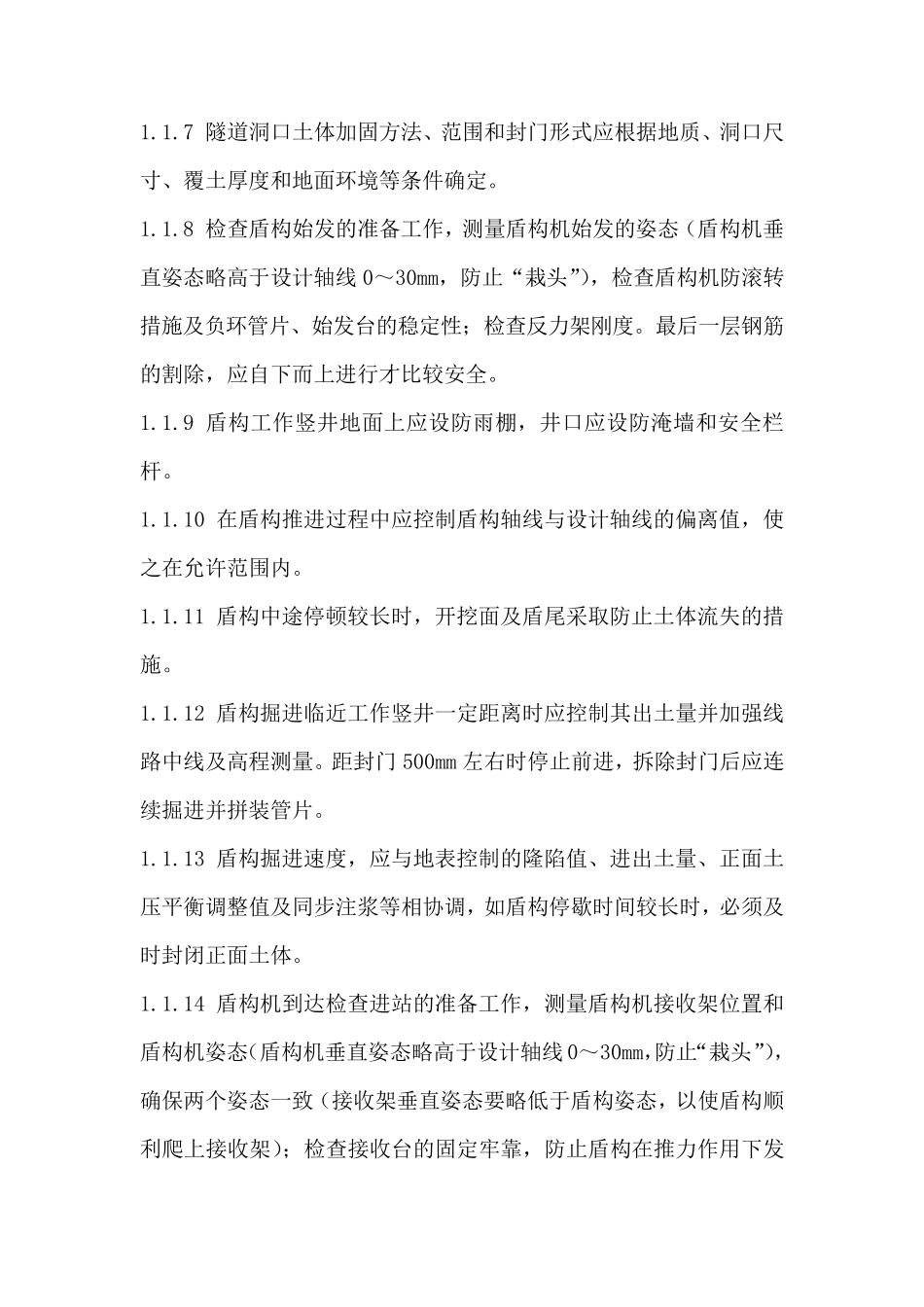

5 在盾构推进施工中应及时进行各项中间隐蔽工程的验收,并填写下列记录: (1)竖井井位坐标; (2)竖井预留的洞圈制作精度和就位后标高、坐标; (3)预制管片的钢模质量; (4)盾构推进施工的各类报表; (5)内衬施工前,应对模板、预埋件等进行检查验收
6 盾构机进出竖井洞前,必须对洞口土体进行加固处理,以防止洞门打开时土体和地下水 涌 入 竖井内引 起 地面 坍 陷 和危 及盾构施工
7 隧道洞口土体加固方法、范围和封门形式应根据地质、洞口尺寸、覆土厚度和地面环境等条件确定
8 检查盾构始发的准备工作,测量盾构机始发的姿态(盾构机垂直姿态略高于设计轴线0~30mm,防止“栽头”),检查盾构机防滚转措施及负环管片、始发台的稳定性;检查反力架刚度

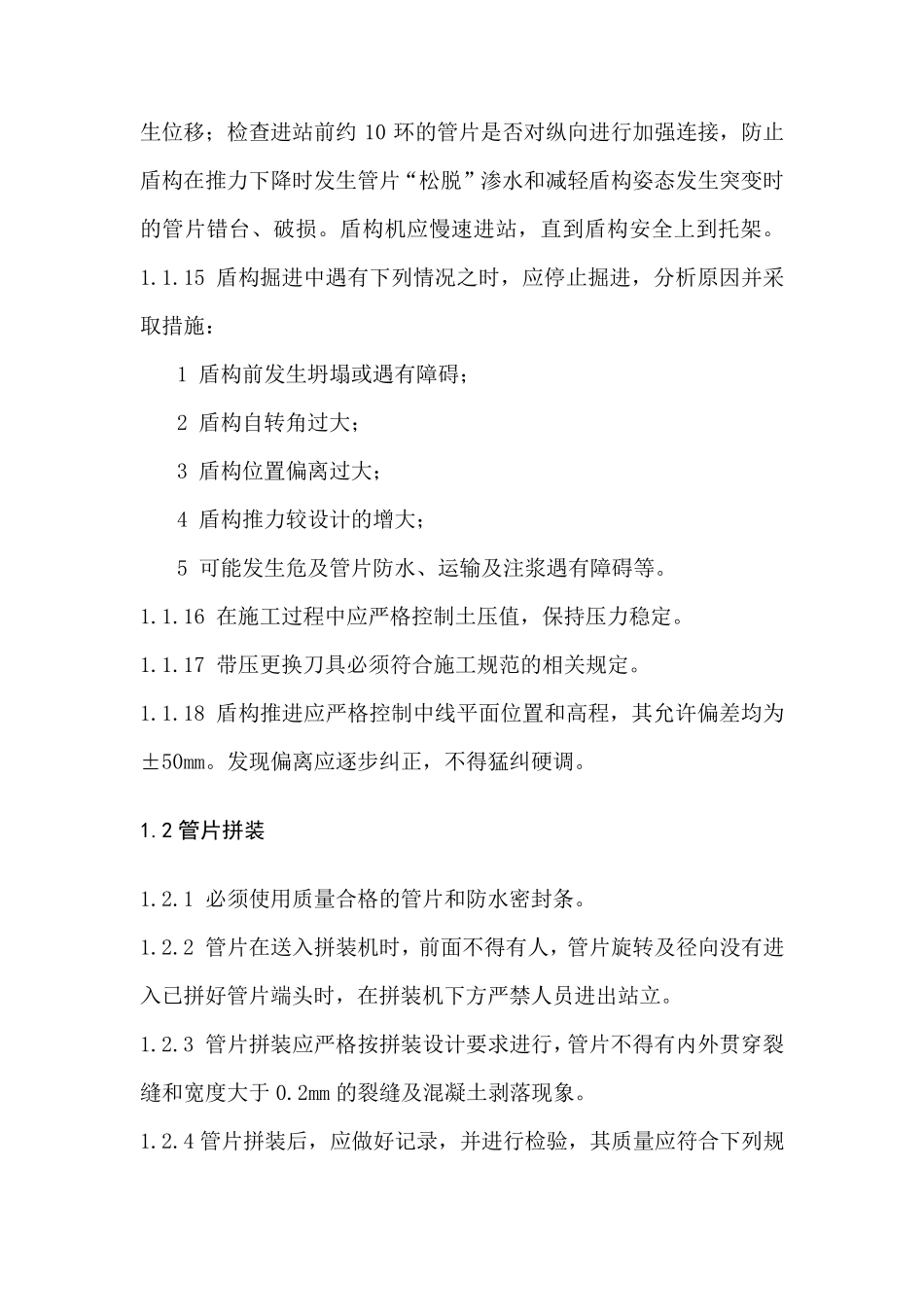

最后一层钢筋的割除,应自下而上进行才比较安全
9 盾构工作竖井地面上应设防雨棚,井口应设防淹墙和安全栏杆
10 在盾构推进过程中应控制盾构轴线与设计轴线的偏离值,使之在允许范围内
11 盾构中途停顿较长时,开挖面及盾尾采取防止土体流失的措施
12 盾构掘进临近工作竖井一定距离时应控制其出土量并加强线路中线及高程测量
距封门500
