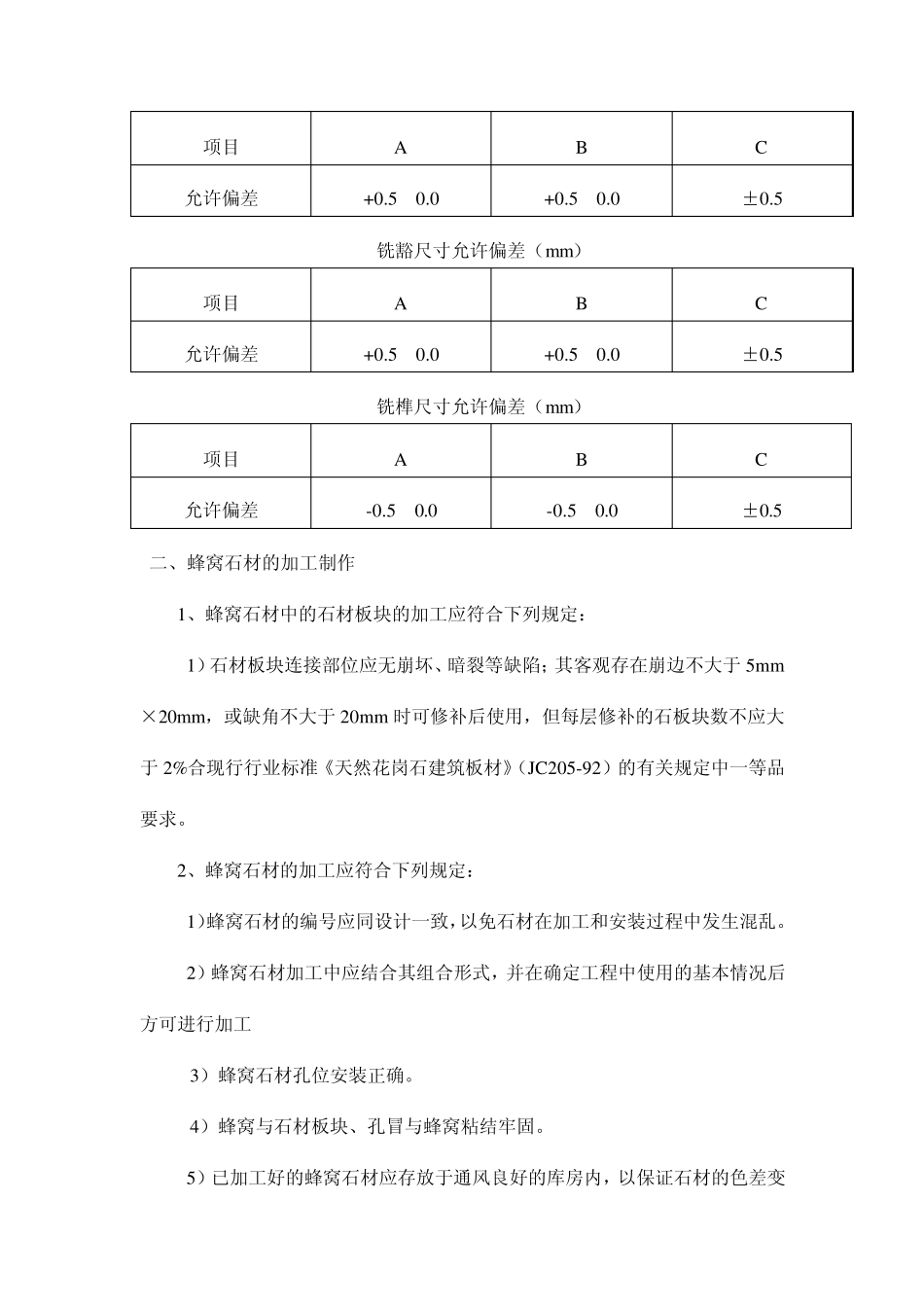

石材的施工工艺及技术方案 石材施工采用现场组装和零配件加工厂加工相配合式进行施工,工程所需要钢方管、角码的冲孔,百叶线条钻孔均在加工厂加工,经检验后格后运往工地现场安装,并按如下方法进行施工。 孔距的允许偏差应为±0.5m m ,累计偏差不得大于±1m m 。 钢龙骨及钢角码应对其除锈处理。 二、龙骨施工定位及安装 1、石材百叶竖向龙骨定位放线,龙骨安装标高偏差不应大于 3m m ,轴线前后偏差不应大于 2m m ,左右偏差不应大于 3m m 。 2、竖向钢龙骨与钢结构采用焊接,焊缝高 6mm,焊缝无虚焊、夹渣、缩孔咬边小于 0.5mm。 3、钢角码与竖向龙骨采用不锈钢螺栓连接,采用弹簧垫片放松,调整角码位置,轴线前后偏差不应大于 1m m ,调整完毕后紧固螺栓。 4、龙骨安装调整结束后对其表面进行氟碳喷涂,喷涂均匀。 1、铝合金横梁与角码采用不锈钢螺栓连接,采用弹簧垫片放松。横梁应水平,相邻两根横梁的水平标高偏差不应大于 1m m ,同层标高偏差:当一幅幕墙宽度小于或等于 35m 时,不应大于 5m m ,当一幅幕墙宽度大于 35m 时,不应大于 7m m 。 (2)两背栓距离石材两端部的距离不应小于石材厚度的3 倍且不应小于85m m ,但也不应大于 180m m 。 (3)开孔后不得有损坏或崩裂现象,孔内应光滑洁净。 (4)现场安装背栓:背栓安装前应注意清除孔内石屑,检查孔洞位置、大小是否正确,背栓安装时应轻敲慢锤避免破坏石材。 (5)现场安装百叶线条挂件:挂件与百叶线条采用背栓连接,挂件安装前应注意检查背栓锚固螺丝面是否与线条表面平齐,挂件安装时应注意检查两头挂件是否平齐。 (1)石材百叶线条安装前应熟悉图纸,确认不同尺寸线条的安装位置并对其编号。 (2)安装大面两头百叶线条、沿着两百叶线条水平方向拉通线控制百叶完成面及水平度,竖向安装时也应拉通线控制完成面及垂直度。 度的允许偏差应为±0.5m m ,立柱长度的允许偏差应为±1m m ,端头斜部的允许偏差应为-15'。 2)截料余头不得因加工而变形,并不应有毛刺。 3)孔位有允许偏差应为±0.5m m ,孔距的允许偏差应为±0.5m m ,累计偏差不得大于±1m m 。 4)幕墙构件中,槽、豁、榫的加工偏差应符合下列规定: 铣槽尺寸允许偏差(m m ) 项目 A B C 允许偏差 +0.5 0.0 +0.5 0.0 ±0.5 铣豁尺寸允许偏差(m m ) 项目 A B C 允许偏差 +0.5 0.0 +0.5 0.0 ±0.5 铣榫尺寸...
